您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2020年07.1-7.30

准考证打印 2020年09月10日前

考试时间  2020年09月19日

成绩查询  考试后两个月左右

证书领取  2019年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

绂讳竴绾у缓閫犲笀鑰冭瘯杩樻湁

NaNNaNNaN銆€澶�

平台尾

2020一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

2020一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 水利水电工程 >> 文章正文
2016一级注册建造师考试港口与航道冲刺卷一(4)_第2页
来源:一级建造师考试网 收藏本页 2015/10/10 http://www.jzsedu.org/

鐜悆缃戞牎寤洪€犲笀浜ゆ祦鍔犲叆QQ缇�(129722917)鑾峰彇鏈€鏂拌€冭瘯鍔ㄦ€�

  其中:被拖带工程船8艘。

  拖轮和自航驳拖带船共5艘。

  防台拖航安排是:700kW和2艘520kW拖轮共3艘拖轮首批分别拖带63m桩架打桩船、10m3抓斗挖泥船及500t起重船至锚地。到达锚地后,3艘拖轮即刻返航回工地,再拖带3艘1000t方驳至防台锚地。

  拖轮拖航最迟时间安排在6级大风半径到达工地前13小时(3×2+2+5)起航。

  安排2艘1000ms自航泥驳拖带2艘1000t方驳至防台锚地。

  它们最迟起航时间为在6级大风半径到达工地前8小时(3+5)起航。

  2.

  在大型施工船舶拖航和调遣时,应由主拖船船长担任该船组的拖航总指挥;负责拖航全程的管理指挥。

  3.

  在台风威胁中,项目经理部应做的防台工作有:跟踪记录、标绘、分析台风动向;召开防台会议;部署防台工作;指定防台值班拖轮;向所辖船舶通报台风最新消息。

  4.

  从本工程施工进度计划横道图中可知,本工程施工经历一个台风期是第二年6~9月,在此期间施工防台预案中应加强制定防台风措施的工序有护岸抛石、打桩施工、安装纵横梁、安装面板。

  33(三)

  背景资料

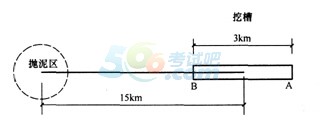

  某施工单位用耙吸式挖泥船开挖航道施工,航道中心至抛泥区的距离为15kin,开挖航道长度3km,该船的舱容为5000m3,施工开挖的土质密度为1.85t/m3,耙吸船重载航速为9km/h,轻载航速为11km/h,挖泥时的航速为3km/h,上线、抛泥、调头等用时间45min,因突发大风、潮水不适停止作业1.5h,避让航船30min。一次挖槽长度满舱载重量7000t,作业情况如图所示。



2015一级建造师《港口与航道》冲刺卷(第一套)

  问题

  1.计算该船的泥舱装载土方量。

  2.如图所示,计算由A挖至B的抛泥施工循环运转生产率。

  3.计算该挖泥船的时间利用率。

  参考解析:



2015一级建造师《港口与航道》冲刺卷(第一套)

  1.该船的泥舱装载土方量Q(m3):

  Q=G-γ海水×5000/(γ土-γ海水)=7000-1.025×5000/1.85-1.025=2273(m3)

  每1m3的土比每1m3的海水重1.85-1.025=0.825(t)

  5000m3的泥加海水比5000m3的海水重7000-1.025×5000(0=1875(t)

  则其中的土(即装载土方量Q)应是1875/0.825=2273(m3)

  海水的重度1.025应作为常识掌握。

  2.重载航速为:1.852×9=16.7(kin/h);

  空栽航速为:1.852×11=20.4(kin/h);

  挖泥航速为:1.852×3=5.6(kin/h)。

  根据题意示意图:由A挖至B、抛泥、返回A循环运转的生产率:



2015一级建造师《港口与航道》冲刺卷(第一套)

  3.挖泥船运转的时间:[(15-1.5)/16.7]+[(15+1.5)/20.4]+(3/5.6)+(45/60)=2.89(h)

  挖泥船的生产性停歇时间:1.5h

  挖泥船的非生产性停歇时间:30min

  挖泥船的时间利用率=2.89/(2.89+1.5+0.5)=59.1%

  施工中因遇突发大风、潮水不适停止作业1.5h,属生产性停歇;大风致使操作困难和危险;过高潮水,船的挖深不够;过低潮水使疏浚设备搁浅而不得不暂时停止施工。

  避让航船属于对施工的干扰,为非生产性停歇。

  34(四)

  背景资料

  某海港集装箱码头,采用沉箱重力式结构,沉箱尺寸为15m× 22m× 19.5m(宽×长×高),设计高水位+3.0m,设计低水位+0.5m,码头前沿水深-17.0m。

  码头基槽设计开挖断面如下图所示,采用抓斗式挖泥船施工,计算超深值取0.3m,计算超宽值取1.0m。

[1] [2] [3] [4]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2020年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2019年一级建造师成绩查询时间

  5·2020年一级建造师考试时间9月19、20日

  6·一级建造师考试科目

鐜悆缃戞牎
涓€绾у缓閫犲笀
涓昏鑰佸笀鍩虹闃舵寮哄寲闃舵妯¤€冭瘯棰�搴旇瘯鎶€宸х彮
VIP鐙韩
鏁欐潗绮捐
锛�40璁诧級

缁忓吀涔犻
(12璁�)

閲嶇偣鍐插埡
(16璁�)
鑰冪偣瑙f瀽
(10璁�)
  寤鸿宸ョ▼缁忔祹 寮犳恭鍏嶈垂璇曞惉  鍏嶈垂璇曞惉 涓夊妯℃嫙棰�
  寤鸿宸ョ▼椤圭洰绠$悊 寮犲悰鍏嶈垂璇曞惉  鍏嶈垂璇曞惉 涓夊妯℃嫙棰�
  宸ョ▼娉曡鍙婄浉鍏崇煡璇�鐜嬩附闆� 鍏嶈垂璇曞惉  鍏嶈垂璇曞惉 涓夊妯℃嫙棰�
  寤虹瓚宸ョ▼绠$悊涓庡疄鍔�鐜嬫爲浜� 鍏嶈垂璇曞惉  鍏嶈垂璇曞惉 涓夊妯℃嫙棰�
  鏈虹數宸ョ▼绠$悊涓庡疄鍔�鑻忓┓鍏嶈垂璇曞惉 鍏嶈垂璇曞惉 涓夊妯℃嫙棰�
  鍏矾宸ョ▼绠$悊涓庡疄鍔�楂樼幉鐜�鍏嶈垂璇曞惉 鍏嶈垂璇曞惉 涓夊妯℃嫙棰�
  甯傛斂鍏敤宸ョ▼绠$悊鏉庤幑鍏嶈垂璇曞惉  鍏嶈垂璇曞惉 涓夊妯℃嫙棰�
  閾佽矾宸ョ▼绠$悊涓庡疄鍔�瀛欐枃娉�鍏嶈垂璇曞惉  鍏嶈垂璇曞惉 涓夊妯℃嫙棰�
  姘村埄姘寸數宸ョ▼绠$悊 鐩涙澗娑�鍏嶈垂璇曞惉  鍏嶈垂璇曞惉  涓夊妯℃嫙棰�
  閫氫俊骞跨數宸ョ▼绠$悊鏉ㄩ箯鍏嶈垂璇曞惉 鍏嶈垂璇曞惉 涓夊妯℃嫙棰�
銆�璇剧▼瀛﹁垂銆戠簿璁茬彮鍘熶环700鍏�/绉�,鐜�5鎶樹績閿€350鍏�/绉�.澶囪€冩寚瀵肩彮300鍏�/绉�,鐜板厤璐硅禒閫�
銆�闆跺熀纭€绉佹暀濂楅銆戦浂鍩虹绯诲垪璇剧▼+鐩存挱瀵嗚+鍐呴儴璧勬枡锛屾€濈淮瀵煎浘锛堝寘閭埌瀹讹級鑰冭瘯涓嶈繃鍏嶈垂閲嶅1骞�=5980鍏�/鍏ㄧ锛堝惈4绉戯級+閫�2023骞村叏绉戞暀鏉�>>绔嬪嵆璐拱
銆�鍏ㄧ▼鐝椁�銆戝惈涓夐棬鍏叡璇�+涓€闂ㄤ笓涓氳澶囪€冩寚瀵肩彮+鑰冪偣绮捐鐝�+鏅鸿兘棰樺簱+1V1鐩存挱鍩虹鐝�+鑰冨墠搴旇瘯鎶€宸�+鐪熼瑙f瀽鐝�+搴旇瘯鎶€宸х彮+鐩存挱澶х彮璇�=2600鍏�/鍏ㄧ>>绔嬪嵆璐拱
銆�涓€绾у缓閫犲笀浜戠濉惧椁�銆戞暀鏉愮簿璁�+閲嶇偣鍐插埡+鐪熼瑙f瀽+缁忓吀涔犻+澶氬獟浣撻搴�+1V1鐩存挱鏁欏+搴旇瘯鎶€宸�+瀹炲姟绐佺牬+鐜板満瀹炴搷+鍐呴儴璧勬枡+鏈堣€冨嵎+鐩存挱绛旂枒+涓€у寲鏁欏绯荤粺+鑰冭瘯涓嶈繃鍏嶈垂閲嶅2骞�+鎬濈淮瀵煎浘+鍚嶅笀璁蹭箟鍙婂悓姝ュ己鍖栬缁�+鍘嗗勾鐪熼鍙婃ā鎷熷嵎+妗堜緥寮哄寲涓€鏈€�+2023鍏ㄧ瀹樻柟鏁欐潗锛堝寘閭埌瀹讹級鍏ㄧ濂楅8800鍏�>>绔嬪嵆璐拱

学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
