2016年一级建造师考试《港口与航道》模拟卷二(5)
背景资料
某重力式码头主体工程施工分3个流水段进行,段间、段内施工工艺互无干扰。

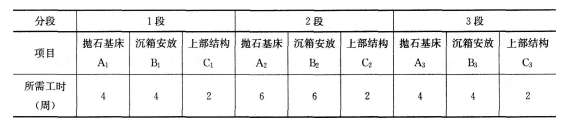

抛石基床(包括挖泥、抛石、夯实、整平)、沉箱安放(包括预制、出运、安装、箱内填料)、上部结构(包括沉箱封顶混凝土、胸墙及面层混凝土浇筑)分项工程各只有一个专业施工队施工。各分项工程所需工时如下表所列:
问题
1.根据表列项目与工时绘制施工进度计划横道图和双代号网络图(按每项工作最早开始时间安排)。
2.判断整个施工过程中有几条关键线路?用结点和箭头连接的方式指出关键线路(例如①→②→③…)。
3.C1工作因故耽误了3周,是否影响总工期?为什么?这时的总工期是多少?
4.B1工作因故耽误了3周,是否影响总工期?为什么?这时的总工期是多少?
(五)
背景资料
某新挖航道长10km,宽200m,挖至水深15m,沿航道宽度方向水深为4~8m,高潮时潮高3m,低潮时潮高1.0m,疏浚土上层为2~4m淤泥质土,下层为中密砂层。采用满载吃水5.5m、舱容5000m3的耙吸挖泥船施工。
问题
1.应当考虑怎样进行分条施工?
2.在该开挖工程中,怎样选择耙头比较合理?
3.在该工程中是否需要加高压冲水?
4.如何调整波浪补偿器的压力?
