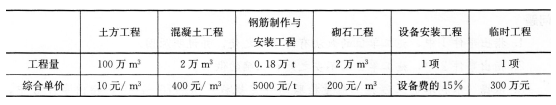

事件3:B单位合同工程量及单价如下表:
B单位倒数第二个月完成土方工程10万m3,砌石工程1万m3,混凝土工程1000m3,钢筋制作与安装工程90t。
问题
1.指出并改正事件1对投标人资格要求的不妥之处。水利建设市场主体信用级别是如何分类的?
2.根据《水利水电工程标准施工招标文件》(2009年版),指出事件2中有关发包人和承包人的义务和责任中的不妥之处。
3.依据背景资料,本项目签约合同金额为多少?发包人应支付的工程预付款为多少?应扣留的工程质量保证总额为多少?
4.依据背景资料,若工程质量保证金最后一个月恰好达到扣留总额,计算施工单位倒数第二个月的工程进度款、工程质量保证金扣留、工程预付款扣回、应收款。
(三)
背景资料
某平原河道水闸工程,共10孔,每孔净宽10m,水闸顺水流方向长20m。闸底板厚度2.0m,混凝土强度等级为C25。闸墩厚1.2m,混凝土强度等级C25。闸室底板建基面高程为17.0m。
地面以下土层依次为:①层,粉质黏土,层顶平均高程20.0m,层底平均高程
15.0m,土的湿密度为1.90g/cm3。②层,粉细砂,层底平均高程10.m。本层为含水层,
地下水具有承压性,承压水位18.0m。其下为粉质黏土层。
工程于2012年8月底开工,施工过程中发生如下事件:
事件1:由于工程进度要求紧,施工单位进场后在混凝土工程准备就绪后,即开挖基坑,准备基坑开挖完成后,即浇筑混凝土。
事件2:2012年9月2日施工单位进场一批水泥,经过检验合格。由于设计变更,2012年12月16日方具备混凝土的浇筑条件,施工单位准备用此批水泥浇筑混凝土。
事件3:施工过程中,施工单位按照规范要求留置了混凝土抗压强度试件,其中C30混凝土试件10组、C25混凝土试件50组、C20混凝土试件4组和C15混凝土1组,施工单位采用同一公式评定混凝土强度。
事件4:工程完工后,项目法人、监理单位、设计单位,作为验收组成员参加了工程竣工验收,提供了验收所需的资料。
问题
1.指出事件1中,施工单位的做法有何不妥之处,并说明原因。
2.指出事件2中,施工单位的不妥之处和正确的做法。
3.依据《水利水电工程施工质量检验与评定规程》SL176—2007,指出事件3中,施工单位的不妥之处和正确做法。
4.指出事件4中的不妥之处,并说明理由。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
