您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2016年05.10-6.30

准考证打印 2016年09月10日前

考试时间  2016年09月24日

成绩查询  考试后两个月左右

证书领取  2015年证书领取汇总

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

离一级建造师考试还有

NaNNaNNaN 天

平台尾
您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 水利水电工程 >> 文章正文
2016年一级注册建造师水利水电习题(1)_第2页
来源:一级建造师考试网 收藏本页 2016-5-25 http://www.jzsedu.org/

环球网校建造师交流加入QQ群(129722917)获取最新考试动态

 8[简答题]背景资料

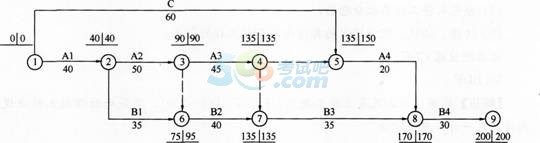

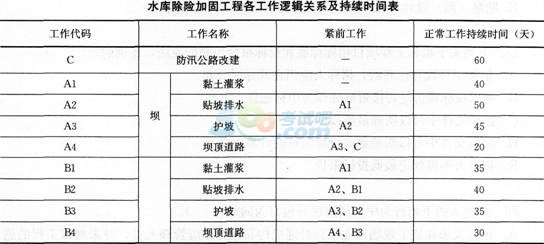

  某水库除险加固工程包括主坝、副坝加固及防汛公路改建等内容,主、副坝均为土石坝。发包人与承包人签订了施工合同。合同约定的节点工期要求:合同工期200天,2012年10月1日开工。项目部技术人员根据资源配置的基本条件,编写了该工程各工作的逻辑关系及持续时间表(见下表所示),并据此绘制初始网络进度计划(如下图所示),经监理单位审核后修正并补充完整。

  工程如期开工,施工中发生如下事件:

  事件1:依据已批准的进度计划,结合现场实际,项目部制定了主坝项目的横道图进度计划如下:

  注:除主坝项目外,其余项目均网络计划实施。

  事件2:由于移民搬迁问题,C工作时断时续,2013年1月15日全部完成,由此增加费用3万元。

  事件3:因修理损坏的灌浆设备,导致A1工作延误了3天,造成机械闲置、人员窝工费用为1.5万元/天。

  事件4:A4工作从2013年2月16日开始,因部分坝顶道路压实度没达到质量要求,需返工处理,A4工作的实际持续时间为32天,工程费用增加2万元。

  问题

  1.根据表1,在图1的基础上,绘制完整正确的网络进度计划。

  2.指出主坝项目在网络进度计划中的总工期,最迟完成日期。

  3.根据事件1,指出横道图进度计划与监理单位批准的网络图进度计划的不同之处;判断主坝项目的横道图进度计划能否满足网络图计划要求,并说明理由。若能满足要求,则按横道图进度计划施工,若不能满足要求,则按网络图进度计划施工。

  4.指出事件2、事件3、事件4的责任方,并分别分析对工期的影响。

  5.综合上述事件,计算实际总工期;承包人有权提出增加多少费用和延长多少工期的要求?简要说明理由。

  ◆◆参考解析:

  1.【参考答案】

  完整正确的网络进度计划如下:

  ①→⑤为C工作、持续时间60天;

  ③→⑥、④→⑦增加虚箭线(虚工作);

  ⑦→⑧B3工作的持续时间应为35天。

  【考点解析】

  本题考核逻辑关系表与网络进度计划之间的对应关系,掌握绘制网络进度计划的方法、节点箭线连接。

  根据逻辑关系表,逐个检查每项工作的紧前、紧后工作和持续时间:

  (1)C工作无紧前工作、紧后工作为A4;

  (2)B2、B3工作的紧前工作除图1所示的B1、B2工作外,还分别有A2、A3工作。

  2.【参考答案】

  主坝项目的计划工期为170天,最迟完成日期2013年3月20日。

  【考点解析】

  本题考核网络时间参数之间的关系,掌握网络计划时间参数计算方法,根据网络图的复杂程度,可选择工作时间、节点时间和最长线路法计算。

  本题采用节点法计算:

  主坝项目包括A1、A2、A3、A4,该项目计划工期为最迟完成时间170天,网络计划从2012年10月1日开始,最迟完成日期为2013年3月20日。

  3.【参考答案】

  (1)横道图进度计划(简称:横道图)与网络进度计划(简称:网络图)不同之处:

  ①A2工作持续时间网络图为50天,横道图为45天。

  ②A3工作开始日期网络图为2013年1月1日,与其他工作无搭接,横道图为2012年12月21日,与A2工作搭接5天。

  ③A4工作在网络图中持续时间20天,总时差为15天,可以在2013年2月16日至2013年3月20日期间安排,横道图从2013年2月11日开始,持续时间30天。

  (2)主坝项目横道图进度计划能满足网络进度计划要求。

  理由:主坝项目横道图从2012年10月1日开始,可于2013年3月10日完成,没超过主坝项目的最迟完成日期为2013年3月20日,且A3和A4工作共有10天的总时差。

  【考点解析】

  本题考核网络图与横道图的比较,掌握两种计划表示方法的特点。

  从同一工作的开始时间、持续时间、连续性、搭接关系、机动性、对后续工作的影响等方面进行分析。

  4.【参考答案】

  事件2的责任方为发包人,C工作计划最迟完成日期为2013年1月30日,实际完成日期为2013年1月15日,不影响工期。

  事件3的责任方为承包人,A1工作按横道图延误了3天,A2、A3、A4、B1工作的开始时间将推迟,但3天的延误时间并没有超过总时差,不影响工期。

  事件4的责任方为承包人,A4工作从2013年2月16日开始,32天后为2013年3月17日完成,未超过3月20日的最迟完成时间,不影响工期。

  【考点解析】

  本题考核关于进度延误研判,掌握对进度延误责任认定,对总工期影响程度的分析。

  根据《水利水电工程标准施工招标文件》(2009年版)中有关发包人和承包人的责任和义务,确定造成进度延误的责任方。

  判别是否影响工期的方法:是否为关键工作?若是则影响工期;若不是,则判断延误时间是否超过总时差,若超过则影响工期;其余情况均不影响工期。

  事件2中因为移民安置为发包人职责,因移民问题影响施工,责任为发包人。

  事件3中修理损坏的设备、事件4中的质量问题返工均为承包人原因造成,故为承包人责任。

  5.【参考答案】

  实际总工期为200天,承包人有权提出增加3万元的费用要求,无权提出延长工期的要求。

  理由:事件2为发包人责任,承包人有权提出增加费用要求,而事件3、事件4为承包人责任,增加的费用和延长的工期由承包人自行承担。

  【考点解析】

  本题考核对工期延误、合同履约的综合分析能力,熟悉《水利水电工程标准施工招标文件》(2009年版)有进度条款。

  依据原逻辑关系和计划,按实际进度时间数据重新计算工期。

  根据《水利水电工程标准施工招标文件》(2009年版)中,“由于发包人的下列原因造成工期延误的,承包人有权要求发包人延长工期和(或)增加费用,并支付合理利润。”

  ①既影响工期,又增加费用,可延长工期和增加费用;②不影响工期且增加费用,不可延长工期,但可增加费用;③影响工期且不增加费用,可延长工期,但不可增加费用。

  C工作和主坝项目均不影响工期,副坝项目均可按网络计划实施,故实际工期为200天。

  上述事件中只有事件2延误的责任为发包人,承包人有权提出增加3万元费用的要求,不影响工期,故不能提出延长工期的要求。

  9[简答题] 背景资料

  某省新建一水库,其库容为3亿m3,土石坝最大坝高为75m。批复的大坝工程概算为1亿元招标文件依据《水利水电工程标准施工招标文件》(2009年版),招标文件部分内容如下:

  ①投标人须将施工降排水分包给新华省土方工程公司;

  ②未按招标文件要求在开标现场提交投标保证金的,其投标文件将被拒收;

  ③投标报价应以新华省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价;

  ④距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长;

  ⑤投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案;

  ⑥投标人拒绝延长投标有效期的,招标人有权收回其投标保证金。

  投标人A对上述招标文件内容提出异议,招标人按规定答复并修改了招标文件。

  经过评标,投标人A中标,根据招标文件内置合同,发包人与投标人A签订了合同。

  投标文件施工组织设计章节有以下内容:

  ①工程任务及施工条件分析;

  ②主要施工方法、主要单位工程综合进度计划和施工力量、机具及部署;

  ③施工组织技术措施,包括工程质量、施工进度、安全防护、文明施工以及环境污染等各种措施;

  ④总包和分包的分工范围及交叉施工部署。

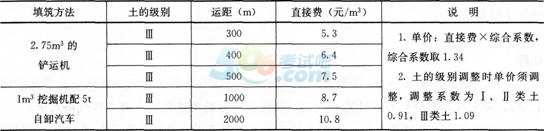

  投标人A投标辅助资料列入合同文件中,土方填筑工程合同单价直接费为7.5元/m3(不含碾压,下同),相关资料如下表所示。

  工程开工后,发包人变更了招标文件中拟定的取土区。新取土区的土质为黏土,自然湿密度1900kg/m3,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1500m。

  问题

  1.根据建筑业企业资质等级标准的有关规定,除水利水电工程施工总承包特级外,满足本工程坝体施工要求的企业资质等级还有哪些?

  2.根据《水利水电工程标准施工招标文件》(2009年版),投标人可对背景材料招标文件中的哪些条款提出异议(指出条款序号),并说明理由。投标人提出异议的要求有哪些?招标人答复异议的要求有哪些?

  3.根据现行水利工程设计概(估)算编制的有关规定,指出投标辅助资料“说明”栏中“综合系数”综合了哪些费用。

  4.指出A投标文件施工组织设计中不足之处。

  5.第一坝段取土区变更后,其土方填筑工程单价调整适用的原则是什么?判断第一坝段新取土区土的级别,简要分析并计算新的土方填筑工程单价(单位:元/m3,有小数点的,保留两位小数)。

  ◆◆参考解析:

  1.【参考答案】

  水利水电工程施工总承包一级和水工大坝工程专业承包一级。

  【考点解析】

  水利工程建设项目施工招标时,投标人应具有相应的企业资质。建筑业企业资质等级分为总承包、专业承包和劳务分包三个序列。

  取得施工总承包资质的企业(以下简称施工总承包企业),可以承接施工总承包工程。

  施工总承包企业可以对所承接的施工总承包工程内各专业工程全部自行施工,也可以将专业工程或劳务作业依法分包给具有相应资质的专业承包企业或劳务分包企业。

  取得专业承包资质的企业,可以承接施工总承包企业分包的专业工程和发包人依法发包的专业工程。专业承包企业可以对所承接的专业工程全部自行施工,也可以将劳务作业依法分包给具有相应资质的劳务分包企业。

  取得劳务分包资质的企业,可以承接施工总承包企业或专业承包企业分包的劳务作业。

  (1)施工总承包企业资质等级的划分和承包范围

  根据《建筑业企业资质管理规定》(建设部令第159号),水利水电工程施工总承包企业资质等级分为特级、一级、二级、三级,相应承包范围是:

  1)特级企业可承担各种类型的水利水电工程及辅助生产设施的建筑、安装和基础工程的施工。

  2)一级企业可承担单项合同额不超过企业注册资本金5倍的各种类型水利水电工程及辅助生产设施的建筑、安装和基础工程的施工。工程内容包括:不同类型的大坝、电站厂房、引水和泄水建筑物、通航建筑物、基础工程、导截流工程、砂石料生产、水轮发电机组、输变电工程的建筑安装;金属结构制作安装;压力钢管、闸门制作安装;堤防加高加固、泵站、涵洞、隧道、施工公路、桥梁、河道疏浚、灌溉、排水工程施工。

  3)二级企业可承担单项合同额不超过企业注册资本金5倍的下列工程的施工:库容1亿m3、装机容量100MW及以下水利水电工程及辅助生产设施的建筑、安装和基础工程施工。工程内容包括:不同类型的大坝、电站厂房、引水和泄水建筑物、通航建筑物、基础工程、导截流工程、砂石料生产、水轮发电机组、输变电工程的建筑安装;金属结构制作安装;压力钢管、闸门制作安装;堤防加高加固、泵站、涵洞、隧道、施工公路、桥梁、河道疏浚、灌溉、排水工程施工。

  4)三级企业可承担单项合同额不超过企业注册资本金5倍的下列工程的施工:库容1000万m3、装机容量10MW及以下水利水电工程及辅助生产设施的建筑、安装和基础工程施工。工程内容包括:不同类型的大坝、电站厂房、引水和泄水建筑物、通航建筑物、基础工程、导截流工程、砂石料生产、水轮发电机组、输变电工程的建筑安装;金属结构制作安装;压力钢管、闸门制作安装;堤防加高加固、泵站、涵洞、隧道、施工公路、桥梁、河道疏浚、灌溉、排水工程施工。

  (2)施工专业承包企业资质等级的划分和承包范围

  水利水电工程施工专业承包企业资质划分为水工建筑物基础处理工程、水工金属结构制作与安装工程、水利水电机电设备安装工程、河湖整治工程、堤防工程、水工大坝工程和水工隧洞工程7个专业,每个专业分为一级、二级、三级。

  水工大坝工程专业承包范围:

  1)一级企业可承担各类坝型的坝基处理、永久和临时水工建筑物及其辅助生产设施的施工。

  2)二级企业可承担单项合同额不超过企业注册资本金5倍、70m及以下各类坝型坝基处理、永久和临时水工建筑物及其辅助生产设施的施工。

  3)三级企业可承担单项合同额不超过企业注册资本金5倍、50m及以下各类坝型坝基处理、永久和临时水工建筑物及其辅助生产设施的施工。

  2.【参考答案】

  ①理由:招标人一般不得指定分包人。

  ②理由:投标保证金不是接收投标文件的必要条件。

  ③理由:招标人不得指定投标报价编制依据。

  ④理由:只有中标人的备选投标方案才予开启并评审。

  投标人和相对利益人在投标截止时间前10天以书面形式向招标人提出。招标人应当自收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。

  【考点解析】

  投标人在提交符合招标文件规定要求的投标文件外,可以提交备选投标方案。只有中标人所递交的备选投标方案方可予以考虑。评标委员会认为中标人的备选投标方案优于其按照招标文件要求编制的投标方案的,招标人可以接受该备选投标方案。

  潜在投标人或者其他利害关系人对招标文件有异议的,应当在投标截止时间10日前提出。招标人应当自收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。未在规定时间提出异议的,不得再对招标文件相关内容提出投诉。

  3.【参考答案】

  其他直接费、现场经费、间接费、企业利润、税金。

  【考点解析】

  水利工程单价也可采用综合系数法编制,即按直接费乘综合系数计算工程单价。

  综合系数=(1+其他直接费率+现场经费率)×(1+间接费率)×

  (1+企业利润率)×(1+税金率)

  4.【参考答案】

  缺少施工总平面布置图;施工总方案;工程施工进度计划。

  【考点解析】

  水利水电工程施工组织设计文件的内容在不同阶段要求不同:

  初步设计阶段,水利水电工程施工组织设计文件的内容一般包括:施工条件、施工导流、料场的选择与开采、主体工程施工、施工交通运输、施工工厂设施、施工总布置、施工总进度、主要技术供应及附图等十个方面。

  工程投标和施工阶段,施工单位编制的施工组织设计应当包括下列主要内容:

  (1)工程任务情况及施工条件分析;

  (2)施工总方案、主要施工方法、工程施工进度计划、主要单位工程综合进度计划和施工力量、机具及部署;

  (3)施工组织技术措施,包括工程质量、施工进度、安全防护、文明施工以及环境污染防护等各种措施;

  (4)施工总平面布置图;

  (5)总包和分包的分工范围及交叉施工部署等。

  5.【参考答案】

  因投标辅助资料中有类似项目,所以在合理的范围内参考类似项目的单价作为单价调整的基础。

  新取土区的土的级别为Ⅲ级。第一坝段填筑应以1m3挖掘机配自卸汽车的单价为基础变更估计。因为运距超过500m后,2.75m3铲运机施工方案不经济,运距超过1km时,挖掘机配自卸车的施工方案经济合理。第一坝段的填筑单价为(8.7+10.8)/2×1.34=13.07元/m3。

  【考点解析】

  根据《水利水电工程标准施工招标文件》(2009年版)除专用合同条款另有约定外,因变更引起的价格调整按照本款约定处理。

  (1)已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价。

  (2)已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围内参照类似子目的单价,由监理人商定或确定变更工作的单价。

  (3)已标价工程量清单中无适用或类似子目的单价,可按照成本加利润的原则,由监理人商定或确定变更工作的单价。

  本题中,铲运机经济运距为不超过500m,取土区变更后,运距较大不适合铲运机施工。1m3挖掘机配自卸汽车的单价作为类似单价可作参考。

  10[简答题]

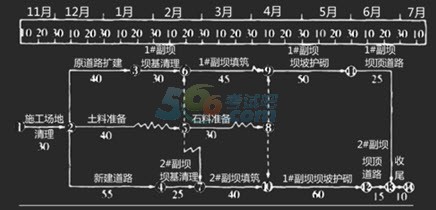

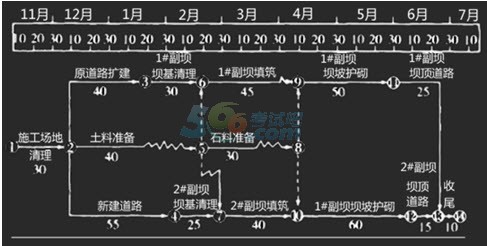

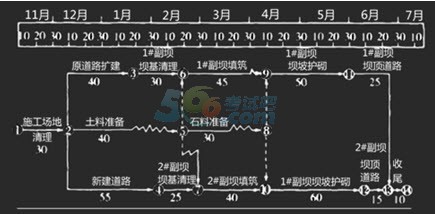

  某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1#和2#)的加固项目合同工期为8个月,计划当年11月10日开工。项目经理部拟定的施工进度计划如下图。

  说明:1.每月按30天计,时间单位为天;2.日期以当日末为准,如11月10月开工表示11月10日末开工。

  实施过程中发生了如下事件:

  事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。

  事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年5月10日完成。坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。

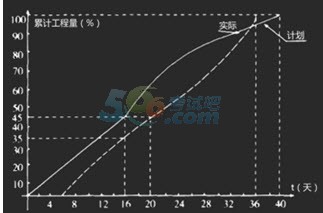

  事件3:“2#副坝填筑”的进度曲线如下:

  事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。

  问题:

  (1)确定计划工期;根据水库调度方案,分别指出1#、2#副坝坝基清理最早何时开始。

  (2)根据水库调度方案,两座副坝的坝坡护砌迎水面护砌施工何时能完成?可否满足5月10日完成的要求?

  (3)依据事件3中2#副坝填筑进度曲线,分析在第16天末的计划进度与实际进度,并确定2#副坝填筑实际用工天数。

  (4)根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。

  ◆◆参考解析:

  (1)计划工期为235天。1#、2#副坝坝基清理最早分别为1月25日、2月5日开始。

  (2)按计划1#、2#副坝坝坡护砌迎水面施工可于5月5日、5月10日完成,可满足要求。

  (3)2#副坝填筑第16天末的进度情况为:计划应完成累计工程量45%,实际完成35%,拖欠10%工程量,推迟到第20天完成,延误4天。2#副坝填筑实际用工30天。

  (4)6月20日检查,1#副坝坝顶道路已完成3/5,计划应完成4/5、推迟5天。2#副坝坝顶道路已完成2/5,计划应完成2/3、推迟4天。由于计划工期比合同工期提前5天,而1#副坝推迟工期也是5天,故对合同工期没有影响。

[1] [2]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2016年一级建造师报名时间专题

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2015年一级建造师成绩查询时间

  5·2016年一级建造师考试时间9月24、25日

  6·一级建造师考试科目

环球网校
一级建造师
主讲老师基础阶段强化阶段模考试题应试技巧班
VIP独享
教材精讲
(40讲)

经典习题
(12讲)

重点冲刺
(16讲)
考点解析
(10讲)
  建设工程经济 张湧免费试听  免费试听 三套模拟题
  建设工程项目管理 张君免费试听  免费试听 三套模拟题
  工程法规及相关知识王丽雪 免费试听  免费试听 三套模拟题
  建筑工程管理与实务王树京 免费试听  免费试听 三套模拟题
  机电工程管理与实务苏婷免费试听 免费试听 三套模拟题
  公路工程管理与实务高玲玲免费试听 免费试听 三套模拟题
  市政公用工程管理李莹免费试听  免费试听 三套模拟题
  铁路工程管理与实务孙文波免费试听  免费试听 三套模拟题
  水利水电工程管理 盛松涛免费试听  免费试听  三套模拟题
  通信广电工程管理杨鹏免费试听 免费试听 三套模拟题
课程学费】精讲班原价700元/科,现5折促销350元/科.备考指导班300元/科,现免费赠送
零基础私教套餐】零基础系列课程+直播密训+内部资料,思维导图(包邮到家)考试不过免费重学1年=5980元/全科(含4科)+送2023年全科教材>>立即购买
全程班套餐】含三门公共课+一门专业课备考指导班+考点精讲班+智能题库+1V1直播基础班+考前应试技巧+真题解析班+应试技巧班+直播大班课=2600元/全科>>立即购买
一级建造师云私塾套餐】教材精讲+重点冲刺+真题解析+经典习题+多媒体题库+1V1直播教室+应试技巧+实务突破+现场实操+内部资料+月考卷+直播答疑+个性化教学系统+考试不过免费重学2年+思维导图+名师讲义及同步强化训练+历年真题及模拟卷+案例强化一本通+2023全科官方教材(包邮到家)全科套餐8800元>>立即购买
学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
