背景:

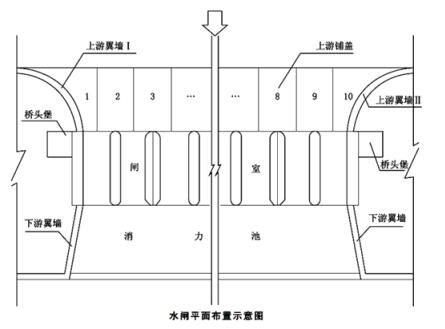

某大型水闸工程建于土基上,其平面布置示意图如图1所示。
该闸在施工过程中发生如下事件:
事件一:为加强工程施工安全生产管理,工程开工前,水行政主管部门对施工企业的“三类人员”安全生产考核合格证进行了检查;项目法人组织制定了本工程项目建设质量与安全事故应急预案,落实了事故保障措施。
事件二:为加快施工进度,上游翼墙及铺盖施工时,施工单位安排两个班组,分别按照上游翼墙Ⅰ→铺盖1→铺盖2→铺盖3→铺盖4→铺盖5→和上游翼板Ⅱ→铺盖10→铺盖9→铺盖8→铺盖7→铺盖6的顺序同步施工。
事件三:在闸墩混凝土浇筑过程中,由于混凝土温控措施不到位,造成闸墩底部产生贯穿性裂缝,后经处理不影响正常使用。裂缝处理延误工期28天、增加费用32万元。
事件四:桥头堡混凝土施工中,两名工人沿上、下脚手架的斜道向上搬运钢管时,不小心触碰到脚手架斜道外侧不远处的380kV架空线路,造成1人死亡、1人重伤。事故调查中发现脚手架外缘距该架空线路最小距离为2.0m。
问题:
1.根据《水利工程建设安全生产管理规定》和《水利部生产安全事故应急预案(试行)》(水安监[2016]443号),事件一中的“三类人员”是指哪些人员?事故应急保障措施包括哪几类?
2.指出事件二中上游翼墙及铺盖施工方案的不妥之处,并说明正确做法。
3.根据《水利工程质量事故处理暂行规定》(水利部第9号令),确定水利工程质量事故的分类应考虑哪些主要因素?事件三中的质量事故属于哪一类?
4.指出事件四中脚手架及斜道架设方案在施工用电方面的不妥之处。
『参考答案』
1.施工企业主要负责人、项目负责人及专职安全生产管理人员;
信息与通信保障、人力资源保障、应急经费保障、物资与装备保障。
2.上游翼墙及铺盖的浇筑次序不满足规范要求。合理的施工安排包括:铺盖应分块间隔浇筑;与翼墙毗邻部位的1号和10号铺盖应等翼墙沉降基本稳定后再浇筑。
3.直接经济损失的大小,检查、处理事故对工期的影响时间长短和对工程正常使用的影响;
一般质量事故(>20万,≤100万)。
4.不妥之处:上、下脚手架的斜道外侧搭设380kV架空线路不妥,脚手架外缘距该架空线路最小距离为2.0m不妥。
正确做法:上、下脚手架的斜道严禁搭设在有外电线路的一侧;脚手架外缘距该架空线路最小距离为15m。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
