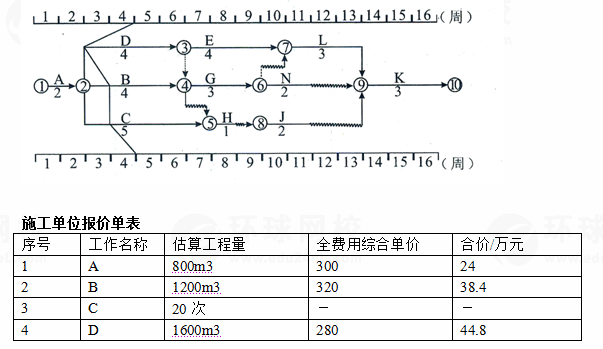

1、(0分) 背景资料:某市政公用工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。事件1:A工作已经完成,但由于设计图局部修改,实际完成的工程量为840m3,工作持续时间未变。
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验配合工作费用5000元。
事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价300元/台班、折旧费100元/台班。施工单位进行文物现场保护的费用为1200元。
事件5:施工单位提交索赔意向书后,每天均有同期记录,并经现场监理工程师的签认。同期记录的内容有:事件发生及过程中现场实际状况;导致现场人员、设备闲置清单;对工期的延误;对工程损害程度。
问题:
1.根据第4周末的检查结果,逐项分析B C D三项工作的实际进度对工期的影响,并说明理由。
2.若施工单位在第4周末就B C D出现的进度偏差提出工程延期的要求,应批准工程延期多长时间?为什么?
3.施工单位是否可就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?
4.事件3中C工作发生的费用如何结算?
5.前4周施工单位可得到的结算款为多少元?
6.同期记录的内容是否齐全?如不齐全,请补充。
- 解析:1.B工作拖后1周,不影响工期,因B工作总时差为1周。
C工作拖后1周,不影响工期,因C工作总时差为3周。
D工作拖后2周,影响工期2周,因D工作总时差为0(或D工作为关键工作)。
2.批准工程延期2周。
理由:施工中发现地下文物造成D工作拖延,不属于施工单位责任,属于建设单位责任。
3.(1)事件2不能索赔费用,因异常恶劣天气造成的施工单位施工机械损坏和施工人员窝工的损失不能索赔。
(2)事件4可以索赔,因施工中发现地下文物属于非施工单位原因,属于建设单位的责任。
(3)可获得的索赔费用为4台班×100元/台班+1200元=1600元。
4.不予结算,因施工单位对C工作的费用没有报价,故认为该项费用已分摊到相应项目中。
5.施工单位可得到的结算款:
A工作:840m3×300元/m3=252000元
B工作:1200m3×25%×320元/m3=96000元。
D工作:4台班×100元/台班+1200元=1600元
合计:252000+96000+1600=349600元。
6.不齐全。应补充:导致费用增加的项目及所用的工作人员、机械、材料数量、有效票据等。
1.B工作拖后1周,不影响工期,因B工作总时差为1周。
C工作拖后1周,不影响工期,因C工作总时差为3周。
D工作拖后2周,影响工期2周,因D工作总时差为0(或D工作为关键工作)。
2.批准工程延期2周。
理由:施工中发现地下文物造成D工作拖延,不属于施工单位责任,属于建设单位责任。
3.(1)事件2不能索赔费用,因异常恶劣天气造成的施工单位施工机械损坏和施工人员窝工的损失不能索赔。
(2)事件4可以索赔,因施工中发现地下文物属于非施工单位原因,属于建设单位的责任。
(3)可获得的索赔费用为4台班×100元/台班+1200元=1600元。
4.不予结算,因施工单位对C工作的费用没有报价,故认为该项费用已分摊到相应项目中。
5.施工单位可得到的结算款:
A工作:840m3×300元/m3=252000元
B工作:1200m3×25%×320元/m3=96000元。
D工作:4台班×100元/台班+1200元=1600元
合计:252000+96000+1600=349600元。
6.不齐全。应补充:导致费用增加的项目及所用的工作人员、机械、材料数量、有效票据等。
A. 混凝土灌注桩刚度大、施工对环境影响小、需采取降水或止水措施
B. 组合式 SMW 桩强度大、型钢可反复使用、需采取降水或止水措施
C. 地下连续墙强度与刚度大、适用于地层广、隔水性好、可兼作部分主体结构
D. 钢管桩截面刚度大于钢板桩、需采取防水措施
正确答案:B
解析:B
A. 检测运土车重量是重量控制方法之一
B. 容积控制一般采用比较单位掘进距离开挖土砂运土车台数的方法
C. 用计量漏斗检测排土量的方法是容积控制方法之一
D. 我国目前多采用容积控制方法
正确答案:C
解析:C
A.堆载预压法
B.灰土垫层法
C.强夯法
D.排水固结法
E.灰土挤密法
正确答案:B,C,E
- 解析:B,C,E
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
