1、(0分) 常用不开槽管道施工方法有( )等A.顶管法
B.盾构法
C.浅埋暗挖法
D.螺旋钻法
D.夯管法
- 正确答案:A,B,C,E
- 解析:A,B,C,E
2、(0分) 基坑开挖过程中引起周围地层位移的主要原因是( )。
A. 坑底的土体隆起
B. 地下水位降低
C. 基坑周围施工荷载
D. 围护墙的位移
E. 地质条件变化
A. 坑底的土体隆起
B. 地下水位降低
C. 基坑周围施工荷载
D. 围护墙的位移
E. 地质条件变化
- 正确答案:A,D
- 解析:A,D

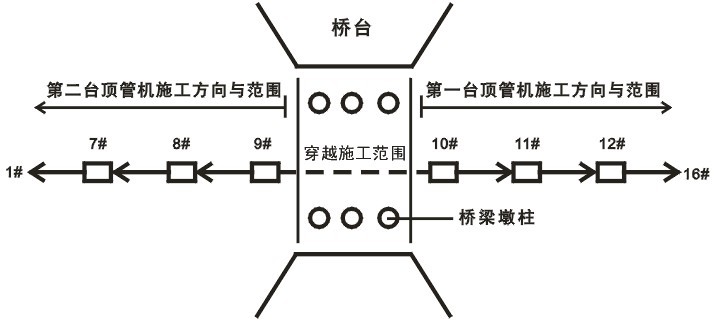

3、(0分) 【真题】A公司中标某市污水干线工程,合同工期205天,管线全长1.37km,管径为φ1.6m~φ1.8m,采用钢筋混凝土管,管顶履土为4.1m~4.3m,管道位于砂性土和砾径小于100mm的砂砾石层,地下水位在地表下4.0m左右,检查井距60m~120m,依据施工组织设计,项目部拟用两台土压平衡顶管设备同时进行施工,且工作井设在检查井位置(施工部署如下图),编制了顶管工程专项方案,按规定通过专家论证。
施工过程中发生如下事件:
(1)因拆迁影响,原9#井不能开工,第二台顶管设备放置在项目部附近的小区绿地暂存28天。
(2)在穿越施工手续齐全后,为了满足建设方工期要求,项目部将10#井作为第二台顶管设备的始发井,向原8#井顶进,施工变更方案经项目经理批准后实施。
问题
1.本工程中工作井是否需要编制专项方案?说明理由。
2.占用小区绿地暂存设备,应履行哪些程序或手续?
3.10#井改为向8#井顶进的始发井,应做好哪些技术准备工作?
4.项目经理批准施工变更方案是否妥当?说明理由。
5.项目部就事件(1)的拆迁影响,可否向建设方索赔?如可索赔,简述索赔项目。
施工过程中发生如下事件:
(1)因拆迁影响,原9#井不能开工,第二台顶管设备放置在项目部附近的小区绿地暂存28天。
(2)在穿越施工手续齐全后,为了满足建设方工期要求,项目部将10#井作为第二台顶管设备的始发井,向原8#井顶进,施工变更方案经项目经理批准后实施。
问题
1.本工程中工作井是否需要编制专项方案?说明理由。
2.占用小区绿地暂存设备,应履行哪些程序或手续?
3.10#井改为向8#井顶进的始发井,应做好哪些技术准备工作?
4.项目经理批准施工变更方案是否妥当?说明理由。
5.项目部就事件(1)的拆迁影响,可否向建设方索赔?如可索赔,简述索赔项目。
- 解析:1.需要。管顶履土为4.1m~4.3m,管径为φ1.6m~φ1.8m,则:挖深最小为4.1+1.6=5.7>5米
2.占用城市绿化用地前,应先取得当地城市绿化行政主管部门的批准,并办理临时用地手续经小区有关管理部门的同意;公告,取得周边居民的理解。
3.测量、熟悉图纸、施工组织设计、技术交底、千斤顶后背验算、
4.不妥当。应经项目部上一级(公司)技术负责人审批(2),并盖章(1)。后报监理及业主审批。
5.可以索赔。索赔项目:机械费、人工费、赶工费。
1.需要。管顶履土为4.1m~4.3m,管径为φ1.6m~φ1.8m,则:挖深最小为4.1+1.6=5.7>5米
2.占用城市绿化用地前,应先取得当地城市绿化行政主管部门的批准,并办理临时用地手续经小区有关管理部门的同意;公告,取得周边居民的理解。
3.测量、熟悉图纸、施工组织设计、技术交底、千斤顶后背验算、
4.不妥当。应经项目部上一级(公司)技术负责人审批(2),并盖章(1)。后报监理及业主审批。
5.可以索赔。索赔项目:机械费、人工费、赶工费。
4、(0分) 1.背景材料:
某污水处理厂扩建工程,其中污水泵房地下部分由机器间、集水池组成,现浇混凝土结构,混凝土设计强度等级为C25。泵房平面呈长方形,总长30m,总宽20m;底板厚1200mm,墙厚为500mm,墙高5m。施工组织将底板和墙体分两次浇筑。
为增加混凝土和易性,项目部技术负责人经与现场监理协商将混凝土设计配合比的每立方米混凝土水泥用量由计算用量340kg调至390kgo墙体施工进入热期,浇筑时混凝土人模温度达到28℃,墙体养护14d后拆除模板发现有数条纵向宽0.3mm左右的裂纹。
为加快施工进度,施工人员拟在墙壁和集水池顶的混凝土强度能保证其表面及棱角不因拆除模板而受损时即拆除所有模板,以便周转使用。
项目部向企业提交月度施工进度报告,对工程项目进度计划执行情况综合描述,包括:施工计划的原定目标及实际完成情况、报告计划期内现场的主要大事记(如停水、停电、事故处理情况)、收到(建设方、监理工程师、设计单位等)指令文件情况等。
2.问题:
(1)泵房底板混凝土浇筑应采取哪些主要措施?
(2)根据背景分析墙体产生裂缝的原因。
(3)施工人员拟采取的拆模方案是否正确?如不正确,写出正确做法。
(4)项目部的月进度报告内容是否齐全,若不全,还应包括哪些主要内容?
某污水处理厂扩建工程,其中污水泵房地下部分由机器间、集水池组成,现浇混凝土结构,混凝土设计强度等级为C25。泵房平面呈长方形,总长30m,总宽20m;底板厚1200mm,墙厚为500mm,墙高5m。施工组织将底板和墙体分两次浇筑。
为增加混凝土和易性,项目部技术负责人经与现场监理协商将混凝土设计配合比的每立方米混凝土水泥用量由计算用量340kg调至390kgo墙体施工进入热期,浇筑时混凝土人模温度达到28℃,墙体养护14d后拆除模板发现有数条纵向宽0.3mm左右的裂纹。
为加快施工进度,施工人员拟在墙壁和集水池顶的混凝土强度能保证其表面及棱角不因拆除模板而受损时即拆除所有模板,以便周转使用。
项目部向企业提交月度施工进度报告,对工程项目进度计划执行情况综合描述,包括:施工计划的原定目标及实际完成情况、报告计划期内现场的主要大事记(如停水、停电、事故处理情况)、收到(建设方、监理工程师、设计单位等)指令文件情况等。
2.问题:
(1)泵房底板混凝土浇筑应采取哪些主要措施?
(2)根据背景分析墙体产生裂缝的原因。
(3)施工人员拟采取的拆模方案是否正确?如不正确,写出正确做法。
(4)项目部的月进度报告内容是否齐全,若不全,还应包括哪些主要内容?
- 解析:答案:
(1)泵站底板厚达1200mm,应属于大体积混凝土结构,浇筑时应采取以下措施:1)优化混凝土配合比;2)控制好人模的坍落度;3)控制浇筑分层厚度和速度;4)采用内部降温法来降低混凝土内外温差;5)湿润养护时间符合规范规定。
(2)产生裂缝的原因应有3点:1)由于增加了水泥用量,加大了水化热影响;2)入模温度达到28℃(规范规定小于25℃)时未采取补救措施;3)未设置后浇带。
(3)拟采取拆模方案不正确。侧墙模板可按照方案拆除;但集水池顶模板应根据构件类型、构件跨度和混凝土的规定强度来确定拆模时间。
(4)不全面。月进度报告还应包括:1)实际施工进度图;2)工程变更,价格调整,索赔及工程款收支情况;3)进度偏差的状况和导致偏差的原因分析;4)解决问题的措施;5)计划调整意见和建议等主要内容。
答案:
(1)泵站底板厚达1200mm,应属于大体积混凝土结构,浇筑时应采取以下措施:1)优化混凝土配合比;2)控制好人模的坍落度;3)控制浇筑分层厚度和速度;4)采用内部降温法来降低混凝土内外温差;5)湿润养护时间符合规范规定。
(2)产生裂缝的原因应有3点:1)由于增加了水泥用量,加大了水化热影响;2)入模温度达到28℃(规范规定小于25℃)时未采取补救措施;3)未设置后浇带。
(3)拟采取拆模方案不正确。侧墙模板可按照方案拆除;但集水池顶模板应根据构件类型、构件跨度和混凝土的规定强度来确定拆模时间。
(4)不全面。月进度报告还应包括:1)实际施工进度图;2)工程变更,价格调整,索赔及工程款收支情况;3)进度偏差的状况和导致偏差的原因分析;4)解决问题的措施;5)计划调整意见和建议等主要内容。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
