您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2020年07.1-7.30

准考证打印 2020年09月10日前

考试时间  2020年09月19日

成绩查询  考试后两个月左右

证书领取  2019年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

2020一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

2020一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 市政公用工程 >> 文章正文
2015年一级建造师考试市政工程备考试题2_第4页
三、案例分析题(共5题,( 一)、( 二)、( 三) 题各20 分,( 四)、( 五) 题各30 分)
31、 A公司承建一项DN400应急热力管线工程,采用钢筋混凝土高支架方式架设,利用波纹管补偿器进行热位移补偿。
在进行图样会审时,A公司技术负责人提出:以前施工过钢筋混凝土中支架架设DN400管道的类似工程,其支架配筋与本工程基本相同,故本工程支架的配筋可能偏少,请设计予以考虑。设计人员现场答复:将对支架进行复核,在未回复之前,要求施工单位按图施工。
A公司编制了施工组织设计,履行了报批手续后组织钢筋混凝土支架施工班组和管道安装班组进场施工。
设计人员对支架图样复核后,发现配筋确有问题,此时部分支架已施工完成,经与建设单位协商,决定对支架进行加固处理。设计人员口头告知A公司加固处理方法,要求A公司按此方法加固即可。
钢筋混凝土支架施工完成后,支架施工班组通知安装班组进行安装。
安装班组在进行对口焊接时,发现部分管道与补偿器不同轴,且对口错边量较大。经对支架进行复测,发现存在质量缺陷(与支架加固无关),经处理合格。
问题
1.列举图样会审的组织单位和参加单位,指出会审后形成文件的名称。
2.针对支架加固处理,给出正确的变更程序。’
3.指出补偿器与管道不同轴及错边的危害。
4.安装班组应对支架的哪些项目进行复测?


32、某公司承接了一项市政排水管道工程,管道为DN1200的混凝土管,合同价为1000万元,采用明挖开槽施工。
项目部进场后立即编制施工组织设计,拟将表层杂填土放坡挖除后再打设钢板桩,设置两道水平钢支撑及型钢围檩,沟槽支护如下图所示。沟槽拟采用机械开挖至设计标高,清槽后浇筑混凝土基础;混凝土直接从商品混凝土输送车上卸料到坑底。

在施工至下管工序时,发生了如下事件:起重机支腿距沟槽边缘较近致使沟槽局部变形过大,导致起重机倾覆;正在吊装的混凝土管道掉入沟槽,导致一名施工人员重伤。施工负责人立即将伤员送到医院救治,同时将起重机拖离现场,用了2d时间对沟槽进行清理加固。在这些工作完成后,项目部把事故和处理情况汇报至上级主管部门。
问题
1.根据建造师执业工程规模标准,本工程属于小型、中型还是大型工程?说明该工程规模类型的限定条件。
2.本沟槽开挖深度是多少?
3.用图中序号①~⑤及“→”表示支护体系施工和拆除的先后顺序。
4.指出施工组织设计中错误之处并给出正确做法。
5.按安全事故类别分类,案例中的事故属哪类?该事故处理过程存在哪些不妥之处?


33、某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。
由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。水泥稳定碎石基层施工时,项目部在城市外设置了拌和站;为避开交通高峰时段,夜间运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度偏低的质量问题。
项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。
为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依据进度计划、调整资料对施工进行总结。
问题
1.本项目的施工技术准备工作应包括哪些内容?
2.分析水泥稳定碎石基层施工出现质量问题的主要原因。
3.结合本工程简述沥青混凝土冬期施工的基本要求。
4.项目部对沥青混凝土面层自检合格的依据充分吗?如不充分,还应补充哪些?
5.项目部在施工进度总结时的资料依据是否全面?如不全面,请予以补充。

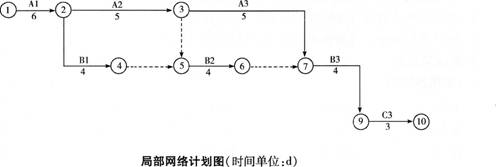

34、某项目部针对一个施工项目编制网络计划图,下图是计划图的一部分:

该网络计划图其余部分计划工作及持续时间见下表:
网络计划图其余部分的计划工作及持续时间表
工作 紧前工作 紧后工作 持续时间
C1 B1 C2 3d
C2 C1 C3 3d
项目部对按上述思路编制的网络计划图进一步检查时发现有一处错误:C2工作必须在B2工作完成后,方可施工。经调整后的网络计划图由监理工程师确认满足合同工期要求,最后在项目施工中实施。
A3工作施工时,由于施工单位设备事故延误了2d。
问题
1.按背景资料给出的计划工作及持续时间表补全网络计划图的其余部分。
2.发现C2工作必须在B2工作完成后施工,网络计划图应如何修改?
3.给出最终确认的网络计划图的关键线路和工期。
4.A3工作(设备事故)延误的工期能否索赔?说明理由。


35、某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为长8m、宽6m、高3m,梁体为现浇预应力钢筋混凝土箱梁。跨越既有道路部分,梁跨度30m,支架高20m。桩身混凝土浇筑前,项目技术负责人到场就施工方法对作业人员进行了口头交底,随后立即进行1号桩桩身混凝土浇筑,导管埋深保持在0.5~1.0m之间。浇筑过程中,拔管指挥人员因故离开现场。后经检测表明1号桩出现断桩。在后续的承台、梁体施工中,施工单位采取了以下措施:
(1)针对承台大体积混凝土施工编制了专项方案,采取了如下防裂缝措施:
1)混凝土浇筑安排在一天中气温较低时进行。
2)根据施工正值夏季的特点,决定采用浇水养护。
3)按规定在混凝土中适量埋入大石块。
(2)项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。
(3)跨越既有道路部分为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专项施工方案,并对支架强度作了验算。
问题
1.指出项目技术负责人在桩身混凝土浇筑前技术交底中存在的问题,并给出正确做法。
2.指出该案例中桩身混凝土浇筑过程中的错误之处,并改正。
3.补充大体积混凝土裂缝防治措施。
4.施工单位在张拉设备的使用上是否正确?说明理由。
5.关于支架还应补充哪些方面的验算?

[1] [2] [3] [4]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2020年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2019年一级建造师成绩查询时间

  5·2020年一级建造师考试时间9月19、20日

  6·一级建造师考试科目


学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
