2015年一级建造师考试《市政公用工程》押题卷三(4)
31、(四)
某城市立交桥工程项目,某施工单位通过投标获得了该工程的施工任务,该施工单位在对沉入桩施工时,采用的是锤击沉桩,具体施工要点如下:
(1)沉桩前应对施工主要部件进行检查。
(2)锤击时的动能应坚持由大到小的原则,逐渐减小冲击动能,直到桩符合设计要求为止。
(3)采用蒸汽锤时,蒸汽压力应不小于0.7MPa。
(4)沉桩工作应分次沉到设计标高为止。
(5)接桩宜在下节桩顶露出地面或水面以上至少0.5m时才可进行。
【问题】
1.上述的具体施工要点是否妥当?请逐条说明,如不妥,请改正。
2.锤击沉桩前应对哪些主要部件进行检查?
3.锤击沉桩直到哪些指标符合设计要求为止?
32、(二)
某市政道路排水管道工程长2.24km,道路宽度30m。其中,路面宽18m,两侧人行道各宽6m;雨、污水管道位于道路中线两边各7m。路面为厚220mm的C30水泥混凝土;基层为厚200mm石灰粉煤灰碎石;底基层为厚300mm、剂量为10%的石灰土。工程从当年3月5日开始,工期共计300d。施工单位中标价为2534.12万元(包括措施项目费)。招标时,设计文件明确:地面以下2.4~4.1m会出现地下水,雨、污水管道埋深在4~5m。
施工组织设计中,明确石灰土雨期施工措施为:(1)石灰土集中拌和,拌合料遇雨加盖苫布。(2)按日进度进行摊铺,进入现场石灰土,随到随摊铺。(3)未碾压的料层受雨淋后,应进行测试分析,决定处理方案。
对水泥混凝土面层冬期施工措施为:(1)连续5d平均气温低于-5℃或最低气温低于-15℃时,应停止施工。(2)使用的水泥掺入10%粉煤灰。(3)对搅拌物中掺加优选确定的早强剂、防冻剂。(4)养护期内应加强保温、保湿覆盖。
施工组织设计经项目经理签字后,开始施工。当开挖沟槽后,出现地下水。项目部采用单排井点降水后,管道施工才得以继续进行。项目经理将降水费用上报,要求建设单位给予赔偿。
【问题】
1.补充底基层石灰土雨期施工措施。
2.水泥混凝土面层冬期施工所采取措施中有不妥之处并且不全面,请改正错误并补充完善。
3.施工组织设计经项目经理批准后就施工,是否可行?应如何履行手续才是有效的?
4.项目经理要求建设单位赔偿降水费用的做法不合理,请说明理由。
33、(一)

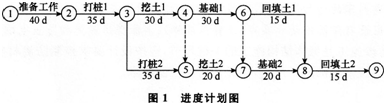

某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如图1所示。
施工过程中,发生了如下事件。
事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35d延长到45d。
事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20d增加到25d。
事件三:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。
【问题】
1.计算网络计划总工期,并写出网络计划中的关键工作。
2.事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。
3.事件三中,监理工程师要求施工单位挖开回填土进行基础检查的理由是什么?
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
