您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2020年07.1-7.30

准考证打印 2020年09月10日前

考试时间  2020年09月19日

成绩查询  考试后两个月左右

证书领取  2019年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

2020一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

2020一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 市政公用工程 >> 文章正文
2015一级建造师考试市政工程考前冲刺试卷四(4)
参考答案:

  1-10CBABD DDDDC

  11-20ADBBB ADABC

  21BCE 22CD 23ABE 24ADE 25ABCD

  26ACDE 27ABCD 28BDE 29ACD 30ABE

  31

  1.【参考答案】

  基坑底地下水位控制标高=基底标高-0.5,即:-6.5-0.5=-7.0m;

  地下水降低深度=地下水位标高一地下水位控制标高,即:-3.0-(-7.0)=4.0m。

  【考点解析】本题考点是施工降水的基本规定和降水深度简单计算,需要具有一定的施工降水知识。降水深度计算需依据相关施工规范规定:遇有地下水时,应至少将地下水降至基底以下500mm方可施工。因此基础地下水位控制标高至少在-7.0m,地下水降低深度为4m。施工降水应连续进行直至工程完成,主体结构具有抗浮及防渗漏能力方可停止降水。

  需提醒的是:降水深度应经井点降水梯度计算和验算。工程实践中降水井深度要将地下水位控制标高、地下水变化幅度和井管埋设深度等因素相加来确定。地下水变化幅度=-1.0-(-3.0)=2.0m,井管埋设深度=地下水降低深度+1.0m,因此降水井深度应为:7+2+5=14m。降水井设计深度计算较为复杂,不属于本题考点,但是应有基本的概念。

  2.【参考答案】

  依据水文地质情况,降水井宜采用管井降水方式(法);环形布置在基坑(槽)的周围,挖土运输设备出入道不封闭时,两侧应加密布置管井。

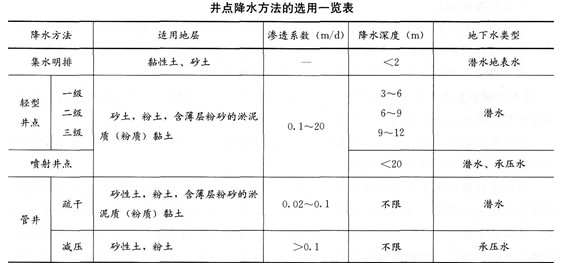

  【考点解析】本题考点是工程降排水内容。降排水方法应根据土层情况、渗透性、降水深度、周围环境、支护结构种类参照下表规定,选择适宜的井点形式。从基坑土质及渗透系数考虑,渗透系数较大(20~200m/d),降水井深度大于10m,可采用井点降水方式。但是轻型井点按降水深度需设两级井点降水;还要考虑到工程属于现有水厂的升级改造项目,基坑围护结构为混凝土灌注桩,说明现场不具有分级降水条件;选择管井是可行的。工程实践中确定管井井点降水方案,要经过降水、排水量计算,并经技术经济比较。

  这是比较复杂的,非考点内容,不必作答。注意满足考点设问要求,给出井点形式、井点布置即可。

  根据《建筑与市政降水工程技术规范》JGJ/T 111降水深管井点布置在基坑(槽)周围,距槽口边缘2~3m,井点沿基坑等距离间隔设置,留出运料通道,还应设地面排水系
\

  统。管井的滤管可采用无砂混凝土滤管、钢筋笼、钢管或铸铁管。井的成孔工艺应适合地层特点,不易塌孔、缩径地层,宜采用清水钻进;采用泥浆护壁钻孔时,应在钻进到孔底后清除孔底沉渣,并立即置入井管、注入清水;当泥浆相对密度不大于1.05时,方可投入滤料。滤管内径应按满足单井设计流量要求而配置的水泵规格确定,管井成孔直径应满足填充滤料的要求;井管与孔壁之间填充的滤料宜选用磨圆度好的硬质岩石成分的圆砾,不宜采用棱角形碎石料、风化料或其他黏质岩石成分的砾石。井管底部应设置沉砂段。施工降水应连续进行直至工程完成,主体结构具有抗浮及防渗漏能力方可停止降水。

  3.【参考答案】

  除对主材价格的控制和限额领料以外,还应补充材料成本控制措施:

  对进入现场材料要准确计量,认真验收;减少采购过程中管理消耗;按施工进度计划组织材料供应,防止因停工造成损失:控制材料消耗,同时做好余料的回收与利用。

  【考点解析】考点是项目部材料成本管理,即材料费用的控制内容;属于填补型考题。

  材料成本管理环节包括:①计量验收;②降低采购成本;③限-Ned料;④及时供货;⑤减少资金占用;⑥旧料回收利用。只有熟知项目材料成本控制各项措施,才能拾遗补阙。除参考答案外,还可补充:周转材料要及时回收、退场、节省租费;合理安排材料储存、减少资金占用率。教材中可参考的内容还有:

  在实行按“量价分离”方法计算工程造价的条件下,水泥、钢材、木材等“三材”的价格随行就市,实行高进高出;地方材料的预算价格=基准价×(1+材差系数)。在对材料成本进行控制的过程中,首先要以上述预算价格来控制地方材料的采购成本,至于材料消耗数量的控制,则应通过“限额领料单”去落实。

  由于材料市场价格变动频繁,往往会发生预算价格与市场价价差过大而使采购成本失去控制的情况。因此,材料管理人员有必要经常关注材料价格的变动,并积累系统的市场信息。企业有条件或有资金时,可购买一定数量的“期货”,以平衡项目部的需求时差、价差。

  4.【参考答案】

  有不妥之处。因为工地管理费按本工程各分项工程直接费总成本分摊进入各个分项工程,有时周转材料和设备费用也必须采用分摊的方法核算。而项目部管理费用大多不能进入工程直接费。工地与项目部在管理费用上要分开核算。

  【考点解析】本题考点为项目部管理内容,属于应用型考题。分清工地管理费与项目部管理费用属性,给出答案是不难的。

  除参考答案外,教材中施工成本核算内容关于工程工地(点)管理费及项目部管理费实际开支的汇总、核算和分摊的规定如下:

  工地管理费按本工程各分项工程直接费总成本分摊进入各个分项工程,有时周转材料和设备费用也必须采用分摊的方法核算。由于它是平均计算的,所以不能完全反映实际情况。其核算和经济指标的选取受人为的影响较大,常常会影响成本核算的准确性和成本评价的公正性。所以,对能直接核算到分项工程的费用应尽量采取直接核算的办法,尽可能减少分摊费用及分摊范围。

  为了明确经济责任,分清成本费用的可控区域,正确合理地反映施工管理的经济效益,工地与项目部在管理费用上要分开核算。

[1] [2] [3] [4]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2020年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2019年一级建造师成绩查询时间

  5·2020年一级建造师考试时间9月19、20日

  6·一级建造师考试科目

学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
