7[多选题]隧道初期支护作用是( )。
A.加固围岩B.控制围岩变形C.防止围岩松动失稳D.防水抗渗E.衬砌结构中的主要承载单元参考答案:A,B,C,E
◆◆参考解析:
本题考查的是不同方法施工地铁区间隧道的结构形式。防水抗渗属于防水层作用。参见教材P94。
8[多选题] 关于园路施工铺筑面层的表述,错误的有( )。
A.铺筑各种预制砖块,应轻轻放平,宜用气压锤敲打、稳定,不得损伤砖的边角B.嵌草路面的缝隙应填入培养土,栽植穴深度不宜小于50mmC.混凝土面层施工完成后,应即时开始养护,养护期应为7d以上,冬期施工后的养护期还应更长些D.卵石嵌花路面,应先铺筑M10水泥砂浆,厚度30mm,再铺水泥素浆20mmE.待混凝土面层基本硬化后,用锯割机每隔3~6m锯一道缝,作为路面的伸缩缝
参考答案:A,B
◆◆参考解析:
本题涉及的考点是园路施工铺筑面层的要求。铺筑各种预制砖块料,应轻轻放平,宜用橡胶锤敲打、稳定,不得损伤砖的边角,故A选项错误;嵌草路面的缝隙应填入培养土,栽植穴深度不宜小于80mm,故B选项错误。
9[多选题]根据估算伤害的可能性和严重程度进行施工安全风险评价,下列评价中属于中度风险的有( )。
A.可能+伤害B.可能+轻微伤害C.不可能+伤害D.不可能+严重伤害E.桶不可能+严重伤害 参考答案:B,C,E
◆◆参考解析:
BCE 【解析】本题考核风险评价的相关内容。风险评价的关键是围绕可能性和后果两方面来确定风险。对于辨识后的危险源项目部应进行风险评价。估计其潜在伤害的严 重程度和发生的可能性,然后对风险进行分级。评价方法主要有定性分析法和定量分析法(LEC)。当条件变化时,项日部应对风险再新进行评审。

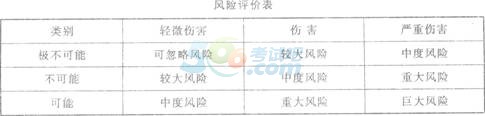

定性分析法主要根据估算的伤害的可能性和严重程度进行胍险分级的方法。具体见下表。
该网络计划图其余部分计划工作及持续时间见下表:
项目部对按上述思路编制的网络计划图进一步检查时发现有一处错误:C2工作必须在B2工作完成后,方可施工。经调整后的网络计划图由监理工程师确认满足合同工期要求,最后在
项目施工中实施。
A3工作施工时,由于施工单位设备事故延误了2d。
问题
1.按背景资料给出的计划工作及持续时间表补全网络计划图的其余部分。
2.发现C2工作必须在B2工作完成后施工,网络计划图应如何修改?
3.给出最终确认的网络计划图的关键线路和工期。
4.A3工作(设备事故)延误的工期能否索赔?说明理由。
◆◆参考解析:

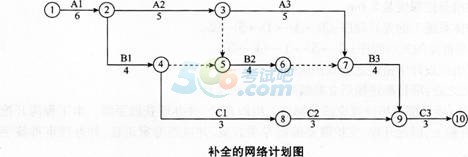

1.补全的网络计划图如下图所示。

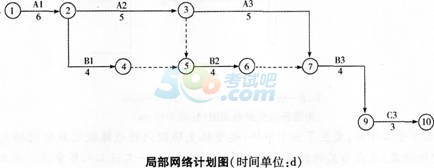

2.修改的网络计划图如下图所示。
3.关键线路:①→②→③→⑦→⑨→⑩,工期=(6+5+5+4+3)d=23d。
4.A3工作(设备事故)延误的工期不能索赔。
理由:施工单位原因造成的,且A3工作在关键线路上。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
