案例题目部分
一、进度管理
背景资料
某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。
新增线路部分地下水位位于—4.00m处(原地面高程为±0.000m),下水道基坑底设计高程为—5.50m,立交桥上部结构为预应力箱梁,采用预制吊装施工。

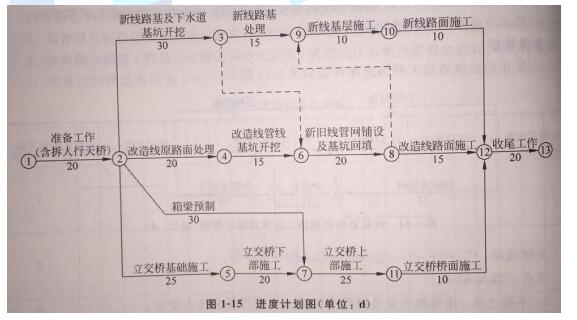

项目部组织有关人员编写了施工组织设计,其中进度计划如图所示,并绘制了一张总平面布置图,要求工程从开工到完工严格按照该图进行平面布置。
施工中,发生了如下导致施工暂停的事件:
事件1:在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于—3.0m处,但由于标志的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14d。
事件2:在改造路面施工中,由于摊铺机设备故障,导致施工中断7d。
项目部针对施工中发生的情况,积极收集进度资料并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。
【问题】
1. 根据《建设工程安全生产管理条例》的规定,本施工项目中危险性较大的工程有哪些?
2. 上述中关于施工平面布置图的使用是否正确?说明理由。
3. 计算工程总工期,并指出关键线路(指出节点顺序即可)。
4. 分析施工中先后发生的两次事件对工期产生的影响。如果项目部提出工期索赔,应获得几天延期?说明理由。
5. 补充项目部向企业提供月度施工进度报告的内容。
【参考答案】
1. 根据《建设工程安全生产管理条例》的规定,本施工项目中危险性较大的工程有:基坑开挖、支护及降水工程;起重吊装工程;拆除工程;预应力张拉施工。
2. 施工平面布置图的使用不正确。错误之处:总平面布置图保持不变。
理由:本项目位于城市繁华地带,并有新旧工程交替,且须维持社会交通,因此施工平面布置图应是动态的。
3. 工程总工期:120d。
关键线路:1-2-5-7-11-12-13。
4. 事件1将使工期拖延4d,事件2将使工期再延长2d。如果承包人提出工期索赔,可获得由于事件1导致的工期拖延补偿,即延期4d。
理由:因为原有地下管网资料应由业主提供,并应保证资料的准确性,所以承包人应获得工期索赔,而设备故障是承包人自身原因,所以不会获得延期批准。
5. 项目部向企业提供月度施工进度报告的内容还应包括:实际施工进度图;工程变更、价格调整、索赔及工程款收支情况;进度偏差的状况和导致偏差的原因分析;解决问题的措施;计划调整意见和建议。
二、成本管理
背景资料
某城市桥梁工程,上部结构为预应力混凝土连续梁,基础为直径1200mm钻孔灌注桩,桩基地质结构为中风化硬质岩,设计规定钻孔灌注桩应该深入中风化岩层以下3m。
A公司投标该工程,投标时钢筋价格为4500元 /t,合同约定市场价在投标价上下浮动10%内不予调整;上下浮动超过10%时,对超出部分按月进行调整。市场价以当地造价信息中心公布的价格为准。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
