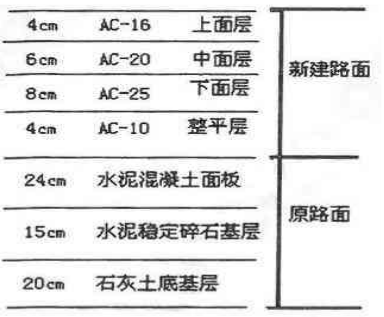

背景资料:某施工单位承接了一条双向四车道一级公路“白改黑”工程,即在原水泥混凝土路面上加铺沥青混凝土面层的改造工程。加铺路面结构示意图如下:施工单位采用直接加铺法施工。对破损严重的板块进行凿除,并重新浇筑水泥混凝土板:对脱空板、不均匀沉降板采用如下工艺流程进行处理:经弯沉检测合格后进行下一道工序。所有面板处理完成后,施工单位对旧路面接缝进行了处理,然后进行沥青混凝土加铺施工。整平层与下面层采用SK一70普通沥青,中面层与上面层采用SBS SK一70改性沥青。采购材料前,施工单位项目部材料采购部门填写了《材料试验通知单》,并交项目部试验室,由试验室主任指派试验人员配合材料采购人员到货源处取样,然后进行性能试验。经试验合格后,项目部与供应方签订了供应合同。某批沥青材料运至工地后,试验人员检查了出厂合格证,并认真核对供应商提供的检测报告上的数据,确认合格后,用于该工程。为保证边施工、边通车,开工前项目部向媒体发布了施工信息,并确定了施工区的范围及施工安全管理方案,在施工区两端设置了安全标志,所有施工车辆均配置黄色闪光标志灯,现场足额配备了专职安全员。
问题
1.写出对脱空板、不均匀沉降板进行处理的工艺流程中A、B工序名称。
2.上面层中“Ac”和“16”分别表示什么含义?
3.结合加铺路面结构示意图分析,在水泥混凝土板处理完后铺筑整平层前,应浇洒什么功能层?并简述其作用。
4.指出项目部材料试验管理中的错误做法,并给出正确做法。
5.为保证社会车辆安全通行,在施工区两端应设置哪些安全标志?对安全员的着装和在施工路段安全巡查的时间有何要求?
答案
