2019年一级建造师考试《市政工程》题库练习二十二

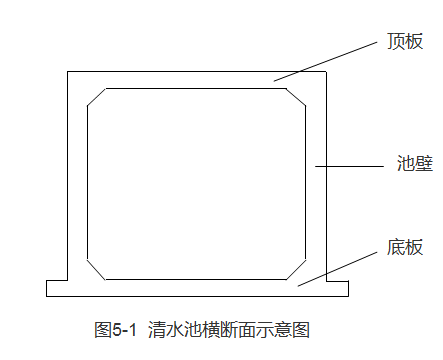

2013年案例分析(五)背景资料:A 公司为某水厂改扩建工程总承包单位。工程包括新建滤池、 沉淀池、 清水池。进水管道及相关的设备安装。 其中设备安装经招标后由 B 公司实施。施工期间,水厂要保持正常运营。新建清水池为地下构筑物。 池体平面尺寸为 128m×30m,高度为 7.5m,纵向设两道变形缝;其横断面及变形缝构造见图 5-1、图 5-2。鉴于清水池为薄壁结构且有顶板,方案决定清水池高度方向上分三次浇注混凝土,并合理划分清水池的施工段。A 公司项目部进场后将临时设施中生产设备搭设在施工的构筑物附近,其余的临时设施搭设在原厂区构筑物之间的空地上,并与水厂签订施工现场管理协议。B 公司进场后,A公司项目部安排 B 公司临时设施搭设在厂区内的滤料堆场附近,造成部分滤料损失,水厂物资部门向 B 公司提出赔偿滤料损失的要求。问题:1. 分析本案例中施工环境的主要特点。2. 清水池高度方向施工需设几道施工缝,应分别在什么位置?3. 指出图 5-2 中 a、b 材料的名称。4. 简述清水池划分施工段的主要依据和施工顺序,清水池混凝土应分几次浇注?
点击查看答案
1、施工环境的主要特点:1)由于具有多专业工程交错、综合施工的特点;2)有旧工程运营、新工程同时建设的特点;3)有施工现场用紧张、用地狭小,施工流动性大等。
2、底板与池壁的施工缝在池壁下八字以上150-200mm 处,水池池壁竖向一次浇到顶板八字以下 150 - 300mm 处,该处设施工缝。
3、a为双组分聚硫密封膏。b为橡胶止水带。
4、主要依据:工程招标文件、工程施工设计图纸,集国家省市地区的相关法令 法规及规定,国家现行的相关技术规范、标准及规程、工程施工其他参考资料集施工现场具体情况。清水池混凝土分为3次浇筑 分别为底板、 池壁 、顶板,通常底板是一次浇筑而成。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
