1、(0分) 无缝线路的锁定轨温是指()A.长轨节温度应力状态为5MPa时的轨温
B.长轨节温度应力状态为10MPa时的轨温
C.长轨节温度应力状态为零时的轨温
D.长轨节温度应力状态为2MPa时的轨温
正确答案:c
解析:c
A. 标准差已知
B. 标准差未知
C. 离散性已知
D. 离散性未知
E. 期望值已知
正确答案:a,b
解析:a,b
A. 上交资料不完整
B. 控制点点位选择不当
C. 观测条件掌握不严
D. 起算数据采用错误
E. 计算程序采用错误
正确答案:d,e
- 解析:d,e
由于E工作延误是承包人自身原因造成,故应采取工期-成本优化方式压缩后续关键工作持续时间保证目标工期。
压缩某些施工过程的持续时间,各施工过程的直接费用率及最短持续时间见下表
表3 各施工过程的直接费用率及最短持续时间表
(1) 请说明施工过程E的实际进度是否影响原计划总工期? 为什么?
(2)在不改变各施工过程逻辑关系的前提下,采取工期-成本优化,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?
- 解析:(1)计算时间参数,见图2。关键线路为①-②-③-④-⑥-⑦-⑨ 。由于E为关键工作,原计划总时差为0,所以,拖后两个月,影响工期两个月。
(2)进度计划调整(工期-成本优化)
根据题目,按工期费用优化方法调整7个月后的进度计划。

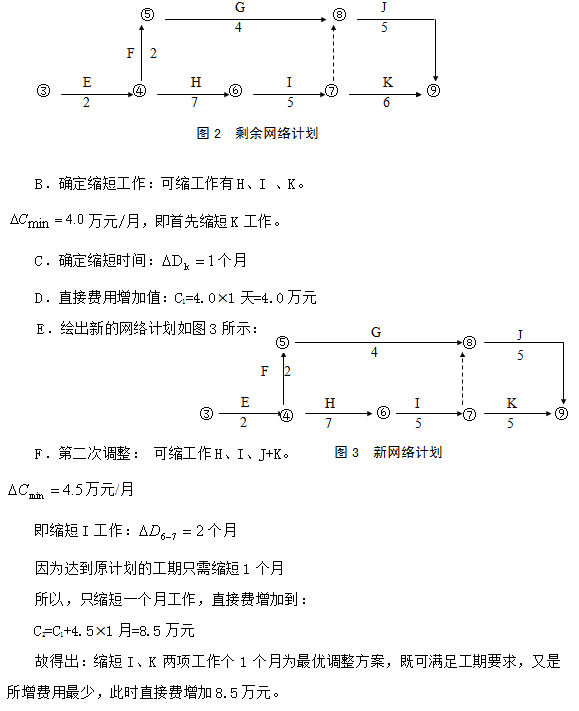

① 执行7个月后的剩余网络计划如图2所示:
(1)计算时间参数,见图2。关键线路为①-②-③-④-⑥-⑦-⑨ 。由于E为关键工作,原计划总时差为0,所以,拖后两个月,影响工期两个月。
(2)进度计划调整(工期-成本优化)
根据题目,按工期费用优化方法调整7个月后的进度计划。
① 执行7个月后的剩余网络计划如图2所示:
A. 单方用水量
B. 运输方法
C. 水泥品种、用量与细度
D. 含砂率(灰砂比)
正确答案:c
- 解析:c
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
