1、(0分)由于E工作延误是承包人自身原因造成,故应采取工期-成本优化方式压缩后续关键工作持续时间保证目标工期。

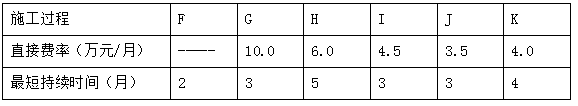

压缩某些施工过程的持续时间,各施工过程的直接费用率及最短持续时间见下表
表3 各施工过程的直接费用率及最短持续时间表
(1) 请说明施工过程E的实际进度是否影响原计划总工期? 为什么?
(2)在不改变各施工过程逻辑关系的前提下,采取工期-成本优化,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?

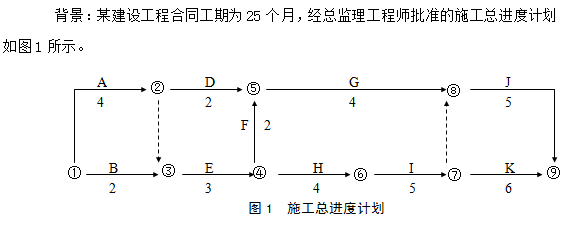

- 解析:(1)计算时间参数,见图2。关键线路为①-②-③-④-⑥-⑦-⑨ 。由于E为关键工作,原计划总时差为0,所以,拖后两个月,影响工期两个月。
(2)进度计划调整(工期-成本优化)
根据题目,按工期费用优化方法调整7个月后的进度计划。

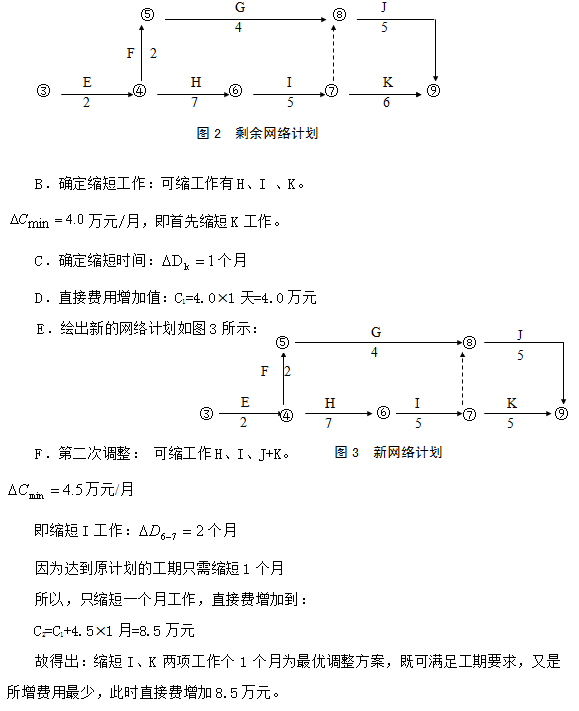

① 执行7个月后的剩余网络计划如图2所示:
(1)计算时间参数,见图2。关键线路为①-②-③-④-⑥-⑦-⑨ 。由于E为关键工作,原计划总时差为0,所以,拖后两个月,影响工期两个月。
(2)进度计划调整(工期-成本优化)
根据题目,按工期费用优化方法调整7个月后的进度计划。
① 执行7个月后的剩余网络计划如图2所示:
A. 横断面中填方的
B. 横断面中挖方的
C. 横断面中不填不挖的
D. 横断面中半填半挖的
正确答案:c
解析:c
A. 可以使用加分权,但应先减去扣分后再加分
B.不得使用加分权,取应扣分中的最高值对联合体实施扣分
C.可以使用加分权,取应扣分中的最高值对联合体实施扣分
D. 不得使用加分权,取应扣分中的最低值对联合体实施扣分
正确答案:b
解析:b
A. 填料应按设计要求进行改良
B. 改良填料应拌和均匀
C. 掺加石灰的化学改良土应使用路拌施工方法
D.路拌时特别应注意拌和层与下承层的拌和衔接
E.每填筑、拌和、压实一层以后均应按照《铁路路基工程施工质量验收标准》进行检测合格后,方能进入下一层的施工
- 正确答案:a,b,d,e
- 解析:a,b,d,e
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
