您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2019年06.1-6.30

准考证打印 2019年09月10日前

考试时间  2019年09月21日

成绩查询  考试后两个月左右

证书领取  2018年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

2019一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

2019一级建造师 报考指导

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 铁路工程 >> 文章正文
2014年一建考试《铁路工程》预习题109
2014年一建考试《铁路工程》预习题109

2014年一级建造师报名时间2014年5月底已经开始,请考生随时关注本站一级建造师报名时间栏目,我们将会第一时间为考生公布2014年一级建造师报名时间!敬请广大考生密切关注环球网校一级建造师频道,我们将第一时间公布最新报名信息!点击收藏本站

 2014年一级建造师报名时间一级建造师考试时间一级建造师报考条件2014年一级建造师培训课程

1、(0分) 某铁路大桥跨越某三级通航河流,主跨为三跨预应力钢筋混凝土连续箱梁,架桥机运梁车均可以在上面行使。边跨为32m简支T形梁,要求现场制梁,工期要求20个月,孔跨布置详见下图。
问题:
1.简述主跨预应力钢筋混凝土连续箱梁的施工技术方案及所需主要设备。
2.简述边跨梁部工程施工步骤及投入的主要机械。
3.简述边跨制梁质量控制重点。
4.该特大桥控制工期的部位和分部工程是哪些?

  •
    • 解析:1.主跨预应力钢筋混凝土连续箱梁的施工技术方案:采用对称移动挂篮、节段悬臂浇筑的施工技术方案。边跨直线段采取支架法现浇,合拢方案采取先边跨合拢,后中跨合拢。
      所需主要设备有:移动挂篮,张拉千斤顶,塔吊,混凝土输送泵,混凝土拌和站,施工船,各种钢结构。
      2.边跨梁部工程施工步骤及投入的主要机械:
      (1)边跨梁部工程施工步骤为:
      ①梁场建设;
      ②预制梁;
      ③首三孔梁架设;
      ④架桥机拼装;
      ⑤运梁;
      ⑥架桥机架梁;
      ⑦桥面系安装。
      (2)投入的主要施工机械设备有:梁场移梁龙门,梁场拌和机,张拉千斤顶,运梁车,架桥机。
      3.边跨32mT形梁制梁质量控制重点有:
      (1)梁体混凝土强度、弹性模量;
      (2)梁体外形尺寸;
      (3)梁体预埋件位置;
      (4)梁体防水层质量;
      (5)梁体外观质量。
      4.该特大桥控制工期的部位和分部工程是:控制工期的部位有两处,一是特大桥主跨,包括主跨基础、墩身和钢梁架设;二是边跨的梁,包括制梁、架梁。

      1.主跨预应力钢筋混凝土连续箱梁的施工技术方案:采用对称移动挂篮、节段悬臂浇筑的施工技术方案。边跨直线段采取支架法现浇,合拢方案采取先边跨合拢,后中跨合拢。
      所需主要设备有:移动挂篮,张拉千斤顶,塔吊,混凝土输送泵,混凝土拌和站,施工船,各种钢结构。
      2.边跨梁部工程施工步骤及投入的主要机械:
      (1)边跨梁部工程施工步骤为:
      ①梁场建设;
      ②预制梁;
      ③首三孔梁架设;
      ④架桥机拼装;
      ⑤运梁;
      ⑥架桥机架梁;
      ⑦桥面系安装。
      (2)投入的主要施工机械设备有:梁场移梁龙门,梁场拌和机,张拉千斤顶,运梁车,架桥机。
      3.边跨32mT形梁制梁质量控制重点有:
      (1)梁体混凝土强度、弹性模量;
      (2)梁体外形尺寸;
      (3)梁体预埋件位置;
      (4)梁体防水层质量;
      (5)梁体外观质量。
      4.该特大桥控制工期的部位和分部工程是:控制工期的部位有两处,一是特大桥主跨,包括主跨基础、墩身和钢梁架设;二是边跨的梁,包括制梁、架梁。
  • 2、(0分) 混凝土的和易性主要包括流动性、黏聚性、保水性和( )。
    A.泌水性
    B.水硬性
    C.水密性
    D.离散性

    正确答案:a

    • 解析:a

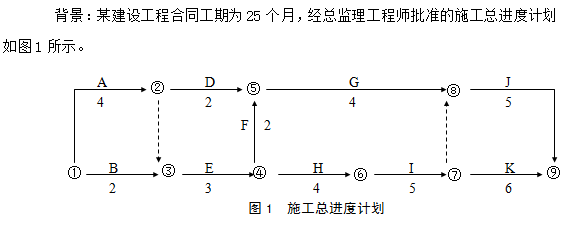

  • 3、(0分)



    当该计划执行7个月末时,发现施工过程D已完成,而施工过程E拖后两个月。
    由于E工作延误是承包人自身原因造成,故应采取工期-成本优化方式压缩后续关键工作持续时间保证目标工期。

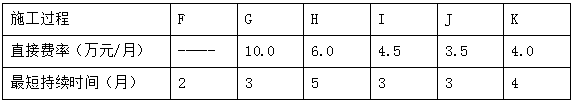

    压缩某些施工过程的持续时间,各施工过程的直接费用率及最短持续时间见下表
    表3  各施工过程的直接费用率及最短持续时间表

    2、问题
    (1) 请说明施工过程E的实际进度是否影响原计划总工期? 为什么?
    (2)在不改变各施工过程逻辑关系的前提下,采取工期-成本优化,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?
    解析:(1)计算时间参数,见图2。关键线路为①-②-③-④-⑥-⑦-⑨ 。由于E为关键工作,原计划总时差为0,所以,拖后两个月,影响工期两个月。
    (2)进度计划调整(工期-成本优化)
    根据题目,按工期费用优化方法调整7个月后的进度计划。

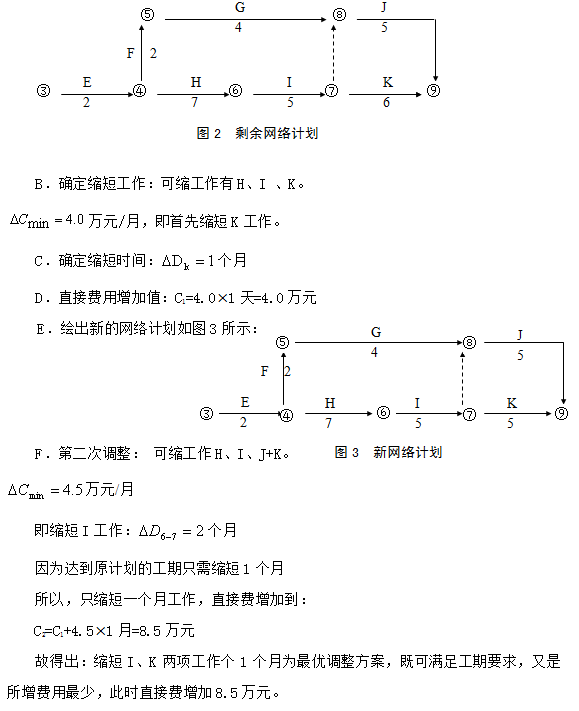

    ① 执行7个月后的剩余网络计划如图2所示:

    (1)计算时间参数,见图2。关键线路为①-②-③-④-⑥-⑦-⑨ 。由于E为关键工作,原计划总时差为0,所以,拖后两个月,影响工期两个月。
    (2)进度计划调整(工期-成本优化)
    根据题目,按工期费用优化方法调整7个月后的进度计划。
    ① 执行7个月后的剩余网络计划如图2所示:
  • [1] [2]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2019年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2018年一级建造师成绩查询时间

      5·2019年一级建造师考试时间9月21、22日

      6·一级建造师考试科目

    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
