1、(0分) 某铁路复线施工工地,其中一段邻近既有线,有2400m路基加宽和一座8m顶进桥工程。该顶进桥属一级公路下穿既有铁路桥,穿越处路基高度达3.5m,在预制框构桥施工时尚未对路基防护,雨后发现桥位处路基有较大下沉,于是立即发出信号,列车在事故地点前及时停车,没有发生大事故。
问题:
(1)从工务上对这起险性事故的可能原因进行分析。
(2)针对这段邻近既有线工程进行危险源分析。
(3)该顶进桥施工前,应有哪些线路防护措施?
(4)该顶进桥顶进前,应履行哪些安全程序?
问题:
(1)从工务上对这起险性事故的可能原因进行分析。
(2)针对这段邻近既有线工程进行危险源分析。
(3)该顶进桥施工前,应有哪些线路防护措施?
(4)该顶进桥顶进前,应履行哪些安全程序?
- 解析:(1)从题意上看,这起险性事故是因为顶进桥基坑开挖时,太靠近既有铁路路基,恰逢雨天,并且施工时对路基没有防护。事故发生时,工地正进行框构桥预制,对线路采取的便梁防护还没有进行,因此路基下沉,轨道也就下沉,线路失去列车行车条件。
(2)这段既有线工程施工,存在这几个方面的危险源:①帮宽路基时,要进行挖台阶处理,对既有线路基稳定有一定影响,是一处危险源;②框构桥预制时要开挖基坑,对既有线路基有一定影响,是一处危险源;③框构桥顶进对路基土要进行切除开挖,对既有线路基有一定影响,并直接影响轨道,是一处危险源;④顶进前要对线路进行便梁架空防护,在既有线上直接进行作业,是一处危险源;⑤路基、桥梁在既有线旁施工,机具、材料和施工人员易侵入铁路限界是一处危险源。
(3)该顶进桥施工时,应该采用低高度钢便梁对轨道进行防护,采用钢轨桩对易坍塌的路基处进行防护,列车采取限速通过。
(4)顶进桥施工前,要向路局上报施工方案,并签定安全协议;施工中要上报封锁要点计划,批准后实施;结束后要共同进行轨道状况验收,合格后才能算施工结束。
(1)从题意上看,这起险性事故是因为顶进桥基坑开挖时,太靠近既有铁路路基,恰逢雨天,并且施工时对路基没有防护。事故发生时,工地正进行框构桥预制,对线路采取的便梁防护还没有进行,因此路基下沉,轨道也就下沉,线路失去列车行车条件。
(2)这段既有线工程施工,存在这几个方面的危险源:①帮宽路基时,要进行挖台阶处理,对既有线路基稳定有一定影响,是一处危险源;②框构桥预制时要开挖基坑,对既有线路基有一定影响,是一处危险源;③框构桥顶进对路基土要进行切除开挖,对既有线路基有一定影响,并直接影响轨道,是一处危险源;④顶进前要对线路进行便梁架空防护,在既有线上直接进行作业,是一处危险源;⑤路基、桥梁在既有线旁施工,机具、材料和施工人员易侵入铁路限界是一处危险源。
(3)该顶进桥施工时,应该采用低高度钢便梁对轨道进行防护,采用钢轨桩对易坍塌的路基处进行防护,列车采取限速通过。
(4)顶进桥施工前,要向路局上报施工方案,并签定安全协议;施工中要上报封锁要点计划,批准后实施;结束后要共同进行轨道状况验收,合格后才能算施工结束。

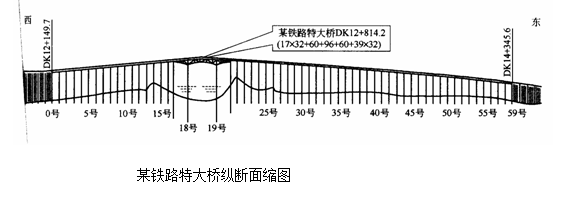

2、(0分) 某铁路大桥跨越某三级通航河流,主跨为三跨预应力钢筋混凝土连续箱梁,架桥机运梁车均可以在上面行使。边跨为32m简支T形梁,要求现场制梁,工期要求20个月,孔跨布置详见下图。
问题:
1.简述主跨预应力钢筋混凝土连续箱梁的施工技术方案及所需主要设备。
2.简述边跨梁部工程施工步骤及投入的主要机械。
3.简述边跨制梁质量控制重点。
4.该特大桥控制工期的部位和分部工程是哪些?
问题:
1.简述主跨预应力钢筋混凝土连续箱梁的施工技术方案及所需主要设备。
2.简述边跨梁部工程施工步骤及投入的主要机械。
3.简述边跨制梁质量控制重点。
4.该特大桥控制工期的部位和分部工程是哪些?
- 解析:1.主跨预应力钢筋混凝土连续箱梁的施工技术方案:采用对称移动挂篮、节段悬臂浇筑的施工技术方案。边跨直线段采取支架法现浇,合拢方案采取先边跨合拢,后中跨合拢。
所需主要设备有:移动挂篮,张拉千斤顶,塔吊,混凝土输送泵,混凝土拌和站,施工船,各种钢结构。
2.边跨梁部工程施工步骤及投入的主要机械:
(1)边跨梁部工程施工步骤为:
①梁场建设;
②预制梁;
③首三孔梁架设;
④架桥机拼装;
⑤运梁;
⑥架桥机架梁;
⑦桥面系安装。
(2)投入的主要施工机械设备有:梁场移梁龙门,梁场拌和机,张拉千斤顶,运梁车,架桥机。
3.边跨32mT形梁制梁质量控制重点有:
(1)梁体混凝土强度、弹性模量;
(2)梁体外形尺寸;
(3)梁体预埋件位置;
(4)梁体防水层质量;
(5)梁体外观质量。
4.该特大桥控制工期的部位和分部工程是:控制工期的部位有两处,一是特大桥主跨,包括主跨基础、墩身和钢梁架设;二是边跨的梁,包括制梁、架梁。
1.主跨预应力钢筋混凝土连续箱梁的施工技术方案:采用对称移动挂篮、节段悬臂浇筑的施工技术方案。边跨直线段采取支架法现浇,合拢方案采取先边跨合拢,后中跨合拢。
所需主要设备有:移动挂篮,张拉千斤顶,塔吊,混凝土输送泵,混凝土拌和站,施工船,各种钢结构。
2.边跨梁部工程施工步骤及投入的主要机械:
(1)边跨梁部工程施工步骤为:
①梁场建设;
②预制梁;
③首三孔梁架设;
④架桥机拼装;
⑤运梁;
⑥架桥机架梁;
⑦桥面系安装。
(2)投入的主要施工机械设备有:梁场移梁龙门,梁场拌和机,张拉千斤顶,运梁车,架桥机。
3.边跨32mT形梁制梁质量控制重点有:
(1)梁体混凝土强度、弹性模量;
(2)梁体外形尺寸;
(3)梁体预埋件位置;
(4)梁体防水层质量;
(5)梁体外观质量。
4.该特大桥控制工期的部位和分部工程是:控制工期的部位有两处,一是特大桥主跨,包括主跨基础、墩身和钢梁架设;二是边跨的梁,包括制梁、架梁。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
