2015年一级建造师铁路工程预习测试题43
1、(0分) 某铁路路基工程工地,一段有抗滑桩的路基挡护工程长150m,工程结束后其中有20m范围的抗滑桩桩顶向线路中心微微倾斜50mm。有人匿名向业主举报该段路基工程有分包行为,抗滑桩内钢筋数量不足,工程质量差,属豆腐砟工程,但无证据。业主得悉后要求施工单位和监理单位成立调查组,调查组检查了内业资料、隐蔽工程检查证,均内容、签名齐全,工程日志详细,混凝土灌注日志真实、配合比正确。
问题:
(1)除桩内钢筋数量不足外,抗滑桩可能存在的施工质量问题还有哪些?
(2)若在现场进行质量调查,请提出调查与检测的方案。
(3)如果调查发现部分倾斜的抗滑桩受力钢筋数量不足,试从管理上进行质量事故原因分析。
(4)针对可能的原因,提出质量事故处理方案。
问题:
(1)除桩内钢筋数量不足外,抗滑桩可能存在的施工质量问题还有哪些?
(2)若在现场进行质量调查,请提出调查与检测的方案。
(3)如果调查发现部分倾斜的抗滑桩受力钢筋数量不足,试从管理上进行质量事故原因分析。
(4)针对可能的原因,提出质量事故处理方案。
- 解析:(1)根据题意除抗滑桩桩内钢筋数量不足外,抗滑桩可能存在的施工质量问题还有以下几个方面:①桩长不足;②桩的平面尺寸不足;③桩的混凝土强度不足。
(2)若要进行进一步质量调查,应该采取的调查方案是:①采用无损检测方案(大、小应变)进行桩长检测;②采用桩身顶部开挖方案,进行桩的平面尺寸检测;③采用回弹法或取芯法方案,进行桩身混凝土强度检测;④剥开桩头,进行钢筋数量检测。
(3)若发现钢筋数量不足,原因有两种情况:①钢筋检查证和施工日志记录是编造的,现场缺少检查;②钢筋检查时数量足够,但质检人员离开后,分包方抽走了部分钢筋。事件调查说明工程虽然是合法分包,但总承包方质量管理制度没有落到实处。
(4)如果桩长不足,钢筋不足,则要重新增补抗滑桩,如果强度不足,平面尺寸不足,根据变形变化,若变形不再增加可采取补强和绑宽断面的处理方案,若变形继续增加,则需要增补抗滑桩。
(1)根据题意除抗滑桩桩内钢筋数量不足外,抗滑桩可能存在的施工质量问题还有以下几个方面:①桩长不足;②桩的平面尺寸不足;③桩的混凝土强度不足。
(2)若要进行进一步质量调查,应该采取的调查方案是:①采用无损检测方案(大、小应变)进行桩长检测;②采用桩身顶部开挖方案,进行桩的平面尺寸检测;③采用回弹法或取芯法方案,进行桩身混凝土强度检测;④剥开桩头,进行钢筋数量检测。
(3)若发现钢筋数量不足,原因有两种情况:①钢筋检查证和施工日志记录是编造的,现场缺少检查;②钢筋检查时数量足够,但质检人员离开后,分包方抽走了部分钢筋。事件调查说明工程虽然是合法分包,但总承包方质量管理制度没有落到实处。
(4)如果桩长不足,钢筋不足,则要重新增补抗滑桩,如果强度不足,平面尺寸不足,根据变形变化,若变形不再增加可采取补强和绑宽断面的处理方案,若变形继续增加,则需要增补抗滑桩。

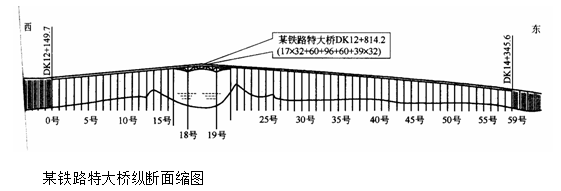

2、(0分) 某铁路大桥跨越某三级通航河流,主跨为三跨预应力钢筋混凝土连续箱梁,架桥机运梁车均可以在上面行使。边跨为32m简支T形梁,要求现场制梁,工期要求20个月,孔跨布置详见下图。
问题:
1.简述主跨预应力钢筋混凝土连续箱梁的施工技术方案及所需主要设备。
2.简述边跨梁部工程施工步骤及投入的主要机械。
3.简述边跨制梁质量控制重点。
4.该特大桥控制工期的部位和分部工程是哪些?
问题:
1.简述主跨预应力钢筋混凝土连续箱梁的施工技术方案及所需主要设备。
2.简述边跨梁部工程施工步骤及投入的主要机械。
3.简述边跨制梁质量控制重点。
4.该特大桥控制工期的部位和分部工程是哪些?
- 解析:1.主跨预应力钢筋混凝土连续箱梁的施工技术方案:采用对称移动挂篮、节段悬臂浇筑的施工技术方案。边跨直线段采取支架法现浇,合拢方案采取先边跨合拢,后中跨合拢。
所需主要设备有:移动挂篮,张拉千斤顶,塔吊,混凝土输送泵,混凝土拌和站,施工船,各种钢结构。
2.边跨梁部工程施工步骤及投入的主要机械:
(1)边跨梁部工程施工步骤为:
①梁场建设;
②预制梁;
③首三孔梁架设;
④架桥机拼装;
⑤运梁;
⑥架桥机架梁;
⑦桥面系安装。
(2)投入的主要施工机械设备有:梁场移梁龙门,梁场拌和机,张拉千斤顶,运梁车,架桥机。
3.边跨32mT形梁制梁质量控制重点有:
(1)梁体混凝土强度、弹性模量;
(2)梁体外形尺寸;
(3)梁体预埋件位置;
(4)梁体防水层质量;
(5)梁体外观质量。
4.该特大桥控制工期的部位和分部工程是:控制工期的部位有两处,一是特大桥主跨,包括主跨基础、墩身和钢梁架设;二是边跨的梁,包括制梁、架梁。
1.主跨预应力钢筋混凝土连续箱梁的施工技术方案:采用对称移动挂篮、节段悬臂浇筑的施工技术方案。边跨直线段采取支架法现浇,合拢方案采取先边跨合拢,后中跨合拢。
所需主要设备有:移动挂篮,张拉千斤顶,塔吊,混凝土输送泵,混凝土拌和站,施工船,各种钢结构。
2.边跨梁部工程施工步骤及投入的主要机械:
(1)边跨梁部工程施工步骤为:
①梁场建设;
②预制梁;
③首三孔梁架设;
④架桥机拼装;
⑤运梁;
⑥架桥机架梁;
⑦桥面系安装。
(2)投入的主要施工机械设备有:梁场移梁龙门,梁场拌和机,张拉千斤顶,运梁车,架桥机。
3.边跨32mT形梁制梁质量控制重点有:
(1)梁体混凝土强度、弹性模量;
(2)梁体外形尺寸;
(3)梁体预埋件位置;
(4)梁体防水层质量;
(5)梁体外观质量。
4.该特大桥控制工期的部位和分部工程是:控制工期的部位有两处,一是特大桥主跨,包括主跨基础、墩身和钢梁架设;二是边跨的梁,包括制梁、架梁。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
