您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 铁路工程 >> 文章正文
2015年一级建造师铁路工程预习测试题62
2015年一级建造师铁路工程预习测试题62

编辑推荐: 一级建造师·精彩授课视频免费学习

    课程推荐: 2015年新课程 VIP套餐 高端保障套餐 2015年招生方案

1、(0分) 钢筋原材料质量评定方法中:热轧圆盘条,热轧光圆钢筋,热轧带肋钢筋和余热处理钢筋的极限拉伸强度、屈服强度、伸长率、冷弯试验当有一个项目不合格时,应( ),则该批钢筋应判为不合格。
A. 取一批对该项目复检,当仍有1根不合格时
B. 再取2倍数量对该项目复检,当仍有1根不合格时
C. 再取3倍数量对该项目复检,当仍有l根不合格时
D. 再取2倍数量对该项目复检,当仍有相同数量以上根不合格时
    • 正确答案:b

    解析:b

  • 2、(0分) 混凝土冬期施工,配置混凝土用水泥应优先选用( )。
    A.硅酸盐水泥
    B. 火山灰质硅酸盐水泥
    C. 粉煤灰质硅酸盐水泥
    D. 普通硅酸盐水泥
    E. 快硬硅酸盐水泥

    正确答案:a,d,e

    • 解析:a,d,e
  • 3、(0分) 属于施工测量严重缺陷的有(  )。
    A. 上交资料不完整
    B. 控制点点位选择不当
    C. 观测条件掌握不严
    D. 起算数据采用错误
    E. 计算程序采用错误
    • 正确答案:d,e
    • 解析:d,e

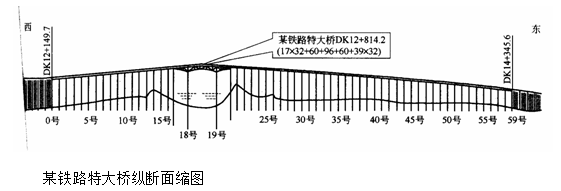

  • 4、(0分) 某铁路大桥跨越某三级通航河流,主跨为三跨预应力钢筋混凝土连续箱梁,架桥机运梁车均可以在上面行使。边跨为32m简支T形梁,要求现场制梁,工期要求20个月,孔跨布置详见下图。
    问题:
    1.简述主跨预应力钢筋混凝土连续箱梁的施工技术方案及所需主要设备。
    2.简述边跨梁部工程施工步骤及投入的主要机械。
    3.简述边跨制梁质量控制重点。
    4.该特大桥控制工期的部位和分部工程是哪些?

    解析:1.主跨预应力钢筋混凝土连续箱梁的施工技术方案:采用对称移动挂篮、节段悬臂浇筑的施工技术方案。边跨直线段采取支架法现浇,合拢方案采取先边跨合拢,后中跨合拢。
    所需主要设备有:移动挂篮,张拉千斤顶,塔吊,混凝土输送泵,混凝土拌和站,施工船,各种钢结构。
    2.边跨梁部工程施工步骤及投入的主要机械:
    (1)边跨梁部工程施工步骤为:
    ①梁场建设;
    ②预制梁;
    ③首三孔梁架设;
    ④架桥机拼装;
    ⑤运梁;
    ⑥架桥机架梁;
    ⑦桥面系安装。
    (2)投入的主要施工机械设备有:梁场移梁龙门,梁场拌和机,张拉千斤顶,运梁车,架桥机。
    3.边跨32mT形梁制梁质量控制重点有:
    (1)梁体混凝土强度、弹性模量;
    (2)梁体外形尺寸;
    (3)梁体预埋件位置;
    (4)梁体防水层质量;
    (5)梁体外观质量。
    4.该特大桥控制工期的部位和分部工程是:控制工期的部位有两处,一是特大桥主跨,包括主跨基础、墩身和钢梁架设;二是边跨的梁,包括制梁、架梁。

    1.主跨预应力钢筋混凝土连续箱梁的施工技术方案:采用对称移动挂篮、节段悬臂浇筑的施工技术方案。边跨直线段采取支架法现浇,合拢方案采取先边跨合拢,后中跨合拢。
    所需主要设备有:移动挂篮,张拉千斤顶,塔吊,混凝土输送泵,混凝土拌和站,施工船,各种钢结构。
    2.边跨梁部工程施工步骤及投入的主要机械:
    (1)边跨梁部工程施工步骤为:
    ①梁场建设;
    ②预制梁;
    ③首三孔梁架设;
    ④架桥机拼装;
    ⑤运梁;
    ⑥架桥机架梁;
    ⑦桥面系安装。
    (2)投入的主要施工机械设备有:梁场移梁龙门,梁场拌和机,张拉千斤顶,运梁车,架桥机。
    3.边跨32mT形梁制梁质量控制重点有:
    (1)梁体混凝土强度、弹性模量;
    (2)梁体外形尺寸;
    (3)梁体预埋件位置;
    (4)梁体防水层质量;
    (5)梁体外观质量。
    4.该特大桥控制工期的部位和分部工程是:控制工期的部位有两处,一是特大桥主跨,包括主跨基础、墩身和钢梁架设;二是边跨的梁,包括制梁、架梁。
  •   考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2020年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2019年一级建造师成绩查询时间

      5·2020年一级建造师考试时间9月19、20日

      6·一级建造师考试科目

    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
