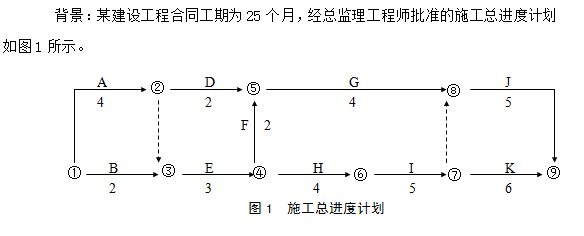

3、(0分)
当该计划执行7个月末时,发现施工过程D已完成,而施工过程E拖后两个月。
由于E工作延误是承包人自身原因造成,故应采取工期-成本优化方式压缩后续关键工作持续时间保证目标工期。
压缩某些施工过程的持续时间,各施工过程的直接费用率及最短持续时间见下表
表3 各施工过程的直接费用率及最短持续时间表
由于E工作延误是承包人自身原因造成,故应采取工期-成本优化方式压缩后续关键工作持续时间保证目标工期。
压缩某些施工过程的持续时间,各施工过程的直接费用率及最短持续时间见下表
表3 各施工过程的直接费用率及最短持续时间表
2、问题
(1) 请说明施工过程E的实际进度是否影响原计划总工期? 为什么?
(2)在不改变各施工过程逻辑关系的前提下,采取工期-成本优化,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?
(1) 请说明施工过程E的实际进度是否影响原计划总工期? 为什么?
(2)在不改变各施工过程逻辑关系的前提下,采取工期-成本优化,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?
- 解析:(1)计算时间参数,见图2。关键线路为①-②-③-④-⑥-⑦-⑨ 。由于E为关键工作,原计划总时差为0,所以,拖后两个月,影响工期两个月。
(2)进度计划调整(工期-成本优化)

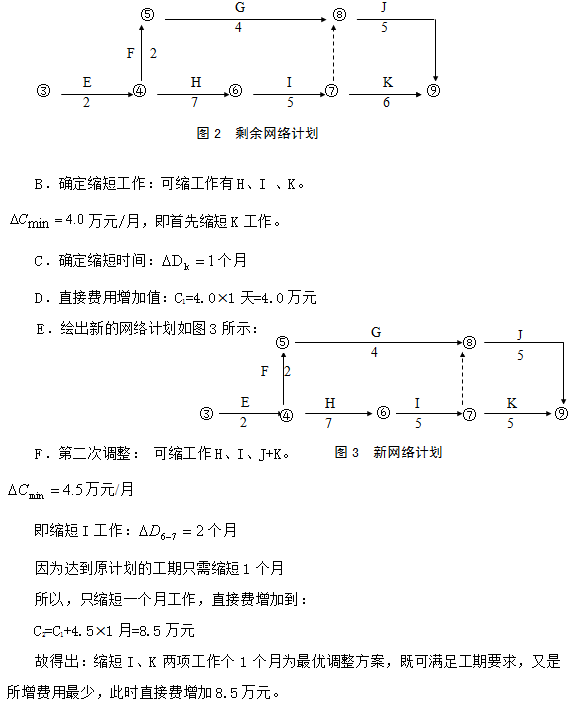

根据题目,按工期费用优化方法调整7个月后的进度计划。
① 执行7个月后的剩余网络计划如图2所示:
(1)计算时间参数,见图2。关键线路为①-②-③-④-⑥-⑦-⑨ 。由于E为关键工作,原计划总时差为0,所以,拖后两个月,影响工期两个月。
(2)进度计划调整(工期-成本优化)
根据题目,按工期费用优化方法调整7个月后的进度计划。
① 执行7个月后的剩余网络计划如图2所示:
4、(0分) 沉桩的一般工序为:施工准备→布设脚手架及桩架走道→立桩架或安设吊机和导向设备→整备并布置好沉桩机具及起吊设备→桩位放样→( )→吊桩→插桩→锤击或振动下沉到设计位置→桩基实验→凿除桩头。
A 桩架提升
B 桩架安装
C 桩架加固
D 桩架对位
A 桩架提升
B 桩架安装
C 桩架加固
D 桩架对位
正确答案:d
- 解析:d
5、(0分) ( )是目前修建山岭隧道的最通行的方法。
A 沉管法
B 盾构法
C 掘进机法
D 钻爆法
A 沉管法
B 盾构法
C 掘进机法
D 钻爆法
- 正确答案:d
- 解析:d
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
