2015年一级建造师《铁路工程》课后习题(43)
1、(0分) 钻孔桩水下混凝土的灌注可采用下列()方法
A.泵送法
B.横向导管法
C.竖向导管法
D.直接灌注法
A.泵送法
B.横向导管法
C.竖向导管法
D.直接灌注法
- 正确答案:c
- 解析:c

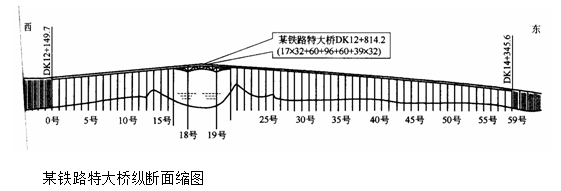

2、(0分) 某铁路大桥跨越某三级通航河流,主跨为三跨预应力钢筋混凝土连续箱梁,架桥机运梁车均可以在上面行使。边跨为32m简支T形梁,要求现场制梁,工期要求20个月,孔跨布置详见下图。
问题:
1.简述主跨预应力钢筋混凝土连续箱梁的施工技术方案及所需主要设备。
2.简述边跨梁部工程施工步骤及投入的主要机械。
3.简述边跨制梁质量控制重点。
4.该特大桥控制工期的部位和分部工程是哪些?
问题:
1.简述主跨预应力钢筋混凝土连续箱梁的施工技术方案及所需主要设备。
2.简述边跨梁部工程施工步骤及投入的主要机械。
3.简述边跨制梁质量控制重点。
4.该特大桥控制工期的部位和分部工程是哪些?
- 解析:1.主跨预应力钢筋混凝土连续箱梁的施工技术方案:采用对称移动挂篮、节段悬臂浇筑的施工技术方案。边跨直线段采取支架法现浇,合拢方案采取先边跨合拢,后中跨合拢。
所需主要设备有:移动挂篮,张拉千斤顶,塔吊,混凝土输送泵,混凝土拌和站,施工船,各种钢结构。
2.边跨梁部工程施工步骤及投入的主要机械:
(1)边跨梁部工程施工步骤为:
①梁场建设;
②预制梁;
③首三孔梁架设;
④架桥机拼装;
⑤运梁;
⑥架桥机架梁;
⑦桥面系安装。
(2)投入的主要施工机械设备有:梁场移梁龙门,梁场拌和机,张拉千斤顶,运梁车,架桥机。
3.边跨32mT形梁制梁质量控制重点有:
(1)梁体混凝土强度、弹性模量;
(2)梁体外形尺寸;
(3)梁体预埋件位置;
(4)梁体防水层质量;
(5)梁体外观质量。
4.该特大桥控制工期的部位和分部工程是:控制工期的部位有两处,一是特大桥主跨,包括主跨基础、墩身和钢梁架设;二是边跨的梁,包括制梁、架梁。
1.主跨预应力钢筋混凝土连续箱梁的施工技术方案:采用对称移动挂篮、节段悬臂浇筑的施工技术方案。边跨直线段采取支架法现浇,合拢方案采取先边跨合拢,后中跨合拢。
所需主要设备有:移动挂篮,张拉千斤顶,塔吊,混凝土输送泵,混凝土拌和站,施工船,各种钢结构。
2.边跨梁部工程施工步骤及投入的主要机械:
(1)边跨梁部工程施工步骤为:
①梁场建设;
②预制梁;
③首三孔梁架设;
④架桥机拼装;
⑤运梁;
⑥架桥机架梁;
⑦桥面系安装。
(2)投入的主要施工机械设备有:梁场移梁龙门,梁场拌和机,张拉千斤顶,运梁车,架桥机。
3.边跨32mT形梁制梁质量控制重点有:
(1)梁体混凝土强度、弹性模量;
(2)梁体外形尺寸;
(3)梁体预埋件位置;
(4)梁体防水层质量;
(5)梁体外观质量。
4.该特大桥控制工期的部位和分部工程是:控制工期的部位有两处,一是特大桥主跨,包括主跨基础、墩身和钢梁架设;二是边跨的梁,包括制梁、架梁。
3、(0分) 按细度模数分,细骨料可分为( )。
A. 特粗砂
B. 粗砂
C. 中砂
D. 细砂
E. 特细砂
A. 特粗砂
B. 粗砂
C. 中砂
D. 细砂
E. 特细砂
- 正确答案:b,c,d,e
- 解析:b,c,d,e
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
