背景资料
某新建单线铁路工程设计行车速度为160km/h,全长189km,其中简支T梁有360孔,设计为跨区间无缝线路,站线铺轨28km,沿线有十多家石料场,其中铺轨与架梁由一个工程局公司总承包,接轨站位于繁忙的铁路干线上,站内有大量平地。
1.选择铺架方案,并加以解释。
2.建设单位要求7个月完成铺架,请确定有关施工进度。
3.简述跨区间无缝线路施工方案与施工步序。
4.简述该工程铺架施工应投入的主要机械设备。
四、答案:
1.应选择的铺架方案是:在接轨站设置制梁场合轨排基地,采用机械化方案铺轨、架梁,铺架前采用汽车运输道碴,提前预铺道床。原因是:轨道工程和梁部工程规模大,应采取机械化铺架,接轨站有条件设置铺架基地,价购梁运输困难,应该现场制梁,沿线石料丰富,可以就近分散铺设道床。
2.按照经验,平均每天可以架梁3孔,接轨3km。
计算检验:189÷3+360÷3=183天=6月,实施工期略小于要求工期,可行。
所以有关施工进度确定如下:
制梁3孔/天,架梁3孔/天;
轨排组装3km/天(包括沿线轨排),正线铺轨3km/天;
站线铺轨2km/天(利用架梁时间,铺轨机返回车站进行站线铺轨)。
3.采取换铺法铺设无缝线路,主要施工步序是:
(1)焊轨场焊接长轨条;
(2)运输长轨条;
(3)现场焊接单元轨;
(4)换铺单元轨;
(5)盈利放散和无缝线路锁定。
4.铺架施工应投入的主要机械设备有:装梁龙门、运梁车、架梁机、轨排吊装龙门、轨排运输车、铺轨机。
31、 (五)
背景资料

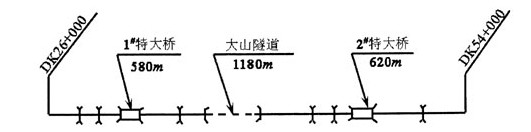

某工程项目部承建一段地处北方的新建铁路工程。该工程标段总长28km,工程范围包括隧道一座、特大桥两座以及路基和小桥涵工程,合同工期16 个月,年初开工。隧道设计施工方案是:进口单口掘进,出碴全部利用;特大桥设计施工方案是:2#桥利用1#桥钢模板;路基土石方调配方案是:以隧道为界两端各自填挖平衡。施工用电采用网电。施工进行到秋天,因征地原因导致控制性工程工期严重滞后,距铺轨到达标段起点只有6个月,而隧道和1#桥工程量仅完成 45%,2#桥尚未开工。
问题
1.对平面示意图进行必要的工区划分和线下施工队伍配备。(在答题卡中给出示意图,然后作答)
2.画出施工组织机构框图。
3.举例说明(各举两例):哪些工程(或工序)可以平行施工?哪些可以顺序施工?哪些必须先后施工?
4.为确保铺轨按期通过本标段,对重点工程施工组织应该如何调整?
5.为确保铺轨按期通过本标段,还应采取什么措施保证圬工工程的工程质量?简述此措施的实施要点。
6.如果业主批准调整隧道工程施工组织方案,同意对新增加的大临工程费用予以追加,请列出新增加的大临工程项目。
变动部分:
五、答案

1、本工程的长度为28km,工期16个月,工程类型包括路基、桥涵和隧道的特点,考虑路基的调配方案和隧道出碴的利用,可将工程化分为如下三个施工工区。
从起点DK26+000到大山隧道入口为一工区,配备路基施工一队,负责本工区路基工程,桥涵施工队一队,负责1#特大桥工程;
大山隧道为二工区,配备隧道施工队一个;
从大山隧道出口到终点Dk54+000为三工区,配备路基施工二队,负责本工区路基工程,桥涵施工队二队,负责2#特大桥工程;桥涵施工队三队负责全部标段小桥涵工程的施工

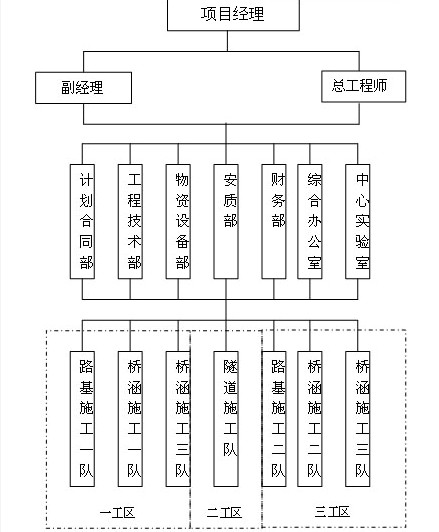

2.施工组织机构框图如下:
3.工程(或工序)可以平行施工或顺序施工:土石方工程;小桥涵工程。
必须先后施工:2#桥利用1#桥钢模板,先施工完1#桥,再施工2#桥;先施工完线下工程,才能进行轨道工程施工。
4. 为确保铺轨按期通过本标段,应加快施工进度,对重点工程施工组织应该调整如下:
隧道可将原进口单口掘进施工方案修改为进出口双口掘进,以增加施工工作面。
考虑1#桥工程量仅完成45%,2#桥尚未开工,应按组织流水组织两个桥的施工,以加快施工进度。
5. 保证圬工工程的工程质量措施:
圬工工程的各工序应按施工技术标准进行质量控制;工序之间应进行交接检验,上道工序应满足下道工序的施工条件和技术要求。
6. 新增加的大临工程项目:
为施工运料所修建的便线、便桥;大型临时通信工程;临时给水干线管路;运输便道的养护费;租用土地费用(含耕地占用税)青苗补偿及拆迁补偿等项费用等。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
