34、 背景资料
某施工单位承建某新建铁路隧道,隧道长2600m,进口段为风化岩,节理发育、破碎,围岩为Ⅳ级,出口段为堆积层,厚度较厚,围岩为Ⅵ级,正洞围岩均为Ⅲ级。施工过程中发生了以下事件:

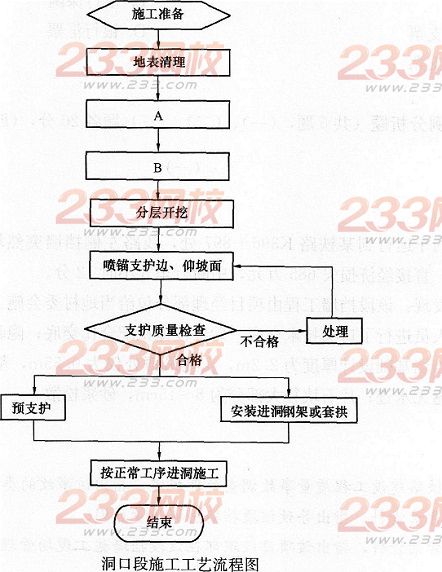

事件一,为赶在雨季前实现进洞目标,项目部确定了出口段施工顺序,工艺流程图详见下图。
事件二,项目部制定的量测大纲,其中必测项目只有洞内外观察、拱顶下沉和二次衬砌后净空变化三项。总工程师审核后,发现存在问题,退回要求修改补充。
事件三,隧道掘进进度计划为平均单口开挖循环进尺为2.8m,综合循环时间为12.4h。假定按三班制组织施工,每月作业时间为30d,考虑工程环境和时间利用率后的修正系数为0.85。隧道除进、出口外不具备进洞作业条件,进口洞口施工需1个月,出口洞口施工需3个月,进、出口同时开工,平行作业(不考虑两个工作面相向施工临近贯通相距8循环进尺一方要撤出对工期的影响)。
问题
1.针对事件一,指出图中A、B所代表的施工工艺名称。
2.针对事件二,指出还缺少几项必测项目,并补充项目内容。
3.根据事件三,通过理论计算给出隧道单口月开挖进度(取整数)。
4.针对事件三,通过计算给出进、出口掘进的长度(取整数)和该隧道从开工至贯通所需要的时间(取1位小数)。
35、 背景资料
某施工单位承建某标段高速铁路工程项目。工程内容包括桥梁、隧道、路基工程及轨道板安装,不含“四电”工程,轨道板由相邻标段集中预制。邻近该铁路,有一条与其基本平行的等级公路。

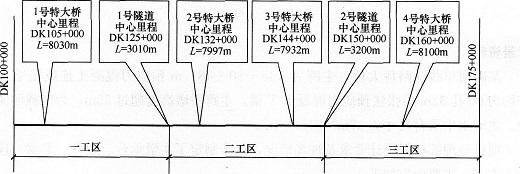

2号隧道进出口段除洞口各有30m IV级围岩外,其他均为Ⅲ级围岩,洞口非浅埋,地下水不发育,设计有锚喷初期支护。特大桥设计均为32m预制箱梁。项目经理部进场后,根据工程内容进行了工区划分,分别以起点、终点和1号、2号隧道中心里程为界,详见下图。

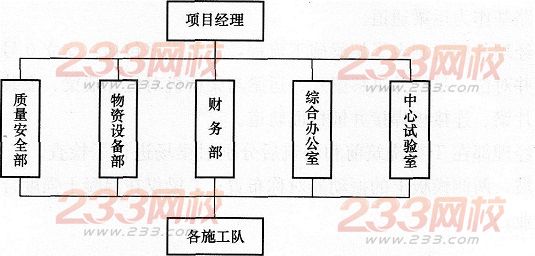

因为工期非常紧张,三个工区需平行组织施工,工区内桥、隧、路基同时开工。三个工区的中间地段地势平坦。一工区配备的专业施工队伍为:一个路基队、一个隧道队、二个桥梁队、一个制梁队、一个架梁队(含运梁)、一个轨道板安装队。项目经理部组织机构如下图。
问题
1.项目经理部组织机构业务部门设置是否合理?说明理由。
2.说明二工区应配备的专业施工队及数量。
3.2号隧道进口段施工应采取什么开挖方法?
4.针对该项目整孔制梁、架梁作业,应配备哪些大型施工机具?
5.如果本标段自行预制轨道板,板场应设于何处?并说明理由。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
