背景资料
某施工单位承建某铁路软土路基工程,采用浆喷搅拌桩施工。路基为改良细粒土填筑。施工过程中发生了以下事件:
事件一,全面施工前根据地质情况和室内配合比,分段进行了成桩工艺试验,经取芯和承载力等检验,确定了固化剂掺入比、钻进速度、喷气压力和喷搅次数4项工艺参数,分段试桩2根。工艺参数及成桩检验成果由项目总工程师确认。
事件二,在施工中,质检工程师取芯检验发现质量问题,少数桩体的无侧限抗压强度不足。
事件三,基床以下路堤填筑按“三阶段、四区段、八流程”的工艺组织施工。碾压时,分层最大压实厚度为50cm,最小分层厚度为10cm。各区段交接处重叠压实,纵向搭接长度为1.5m,沿线路纵向行与行之间压实重叠为40cm,上下两层填筑接头应错开为2m。
问题
1.针对事件一,指出其错误并给出正确做法。
2.针对事件二,分析发生质量问题的可能原因并给出处理措施。
3.针对事件三,指出路基碾压工艺的错误之处并给予改正。
32、背景资料
某施工单位承建客运专线某隧道工程。该隧道正洞长12600m,进口平行导坑长4400m,出口平行导坑长4500m。隧道围岩岩性主要为凝灰岩,局部为花岗岩,全隧设计以Ⅱ级、Ⅲ级围岩为主;局部地段隧道埋深浅,围岩破碎、软弱,地下水发育,设计为V级围岩,地表有大量稻田,村庄密集。根据施工组织设计,全隧按进、出口两个工区组织施工。施工中发生以下事件:
事件一,项目经理部计划在进、出口平行导坑均采用压入式管道通风方案;正洞采用混合式管道通风方案。
事件二,正当对隧道进口正洞掌子面进行钢拱架支护作业时,监控量测组反映仰拱开挖地段的隧道拱顶下沉量测数据发生突变,建议值班领工员采取措施。该领工员经过仔细观察,发现该段隧道拱顶喷射混凝土表面已局部开裂,情况比较危险。为了避免隧道塌方,他立即安排一部分掌子面现场作业人员在隧道拱顶变形部位补打锚杆,加强初期支护。
事件三,在隧道出口正洞开挖时,掌子面围岩突然变差,围岩破碎,渗水量明显增大。施工单位立即将这一情况报告给监理单位,申请将掌子面前10m范围的隧道围岩由原设计Ⅲ级围岩变更为V级围岩。监理工程师现场核实后随即签发变更指令。
问题
1.针对背景资料,给出合理的隧道治水原则,并说明理由。
2.针对事件一,指出拟采取隧道通风方案的不妥之处,并给出合理方案。
3.指出事件二中领工员做法的错误之处,并给出正确做法。
4.针对事件三,指出隧道围岩类别变更程序的错误之处,并给出正确的变更程序。
33、背景资料

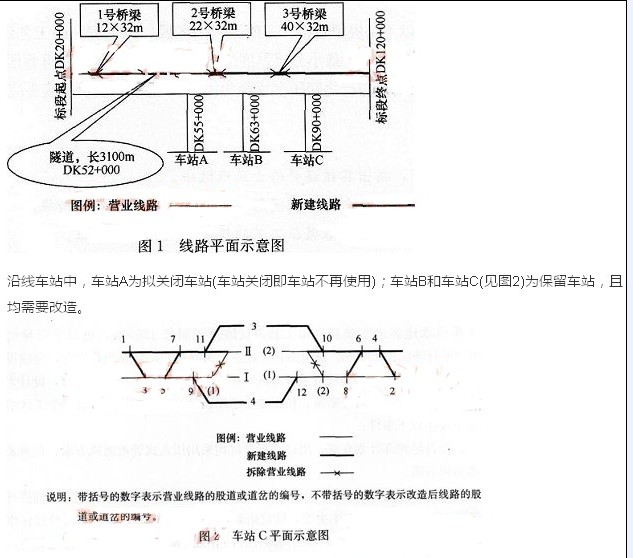

某增建二线铁路站前工程某标段,工程简况详见图1。
本标段主要工程情况为:土石方30万m3,无特殊路基;桥梁3座,均为32m简支T梁,旱桥,无高墩;隧道1座,围岩级别均为Ⅳ级,分进口和出口两个工作面施工;新建线路为有砟轨道,正线采用换铺法铺设无缝线路,站线采用人工铺设标准轨。业主要求本标段总工期为24个月,铺架施工自本标段开工后第13个月开始。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
