工程建设惯例
参考答案:C,D,E
参考解析:
本题考核的是索赔的依据。索赔的依据包括:合同文件;法律、法规;工程建设惯例。
85
建设工程索赔资料准备阶段的主要工作有( )。
• A.
损失或损害调查分析与计算,确定工期索赔和费用索赔值
• B.
跟踪和调查干扰事件,掌握事件产生的详细经过
• C.
分析干扰事件产生的原因,划清各方责任,确定索赔根据
• D.
提交索赔文件
• E.
搜集证据
参考答案:A,B,C,E
参考解析:
本题考核的是建设工程索赔资料准备阶段的工作。建设工程索赔资料准备阶段的工作包括:(1)跟踪和调查干扰事件,掌握事件产生的详细经过;(2)分析干扰事件产生的原因,划清各方责任,确定索赔根据;(3)损失或损害调查分析与计算,确定工期索赔和费用索赔值;(4)搜集证据,获得充分而有效的各种证据;(5)起草索赔文件。
86
关于分项工程质量验收合格应符合的规定,表述正确的有( )。
• A.
所含的检验批均应符合合格质量的规定
• B.
所含的检验批的质量验收记录应完整
• C.
具有完整的施工操作依据、质量检查记录
• D.
主控项目和一般项目的质量经抽样检验合格
• E.
观感质量验收应符合要求
参考答案:A,B
参考解析:
本题考核的是分项工程质量验收合格的规定。分项工程质量验收合格应符合的规定有:(1)分项工程所含的检验批均应符合合格质量的规定;(2)分项工程所含的检验批的质量验收记录应完整。
87

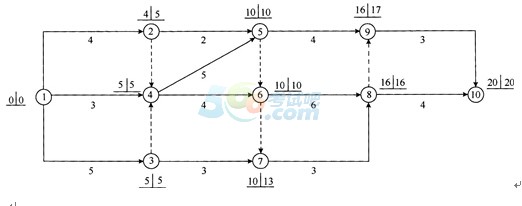

某工程双代号网络计划如下图所示,图中已标出每个节点的最早开始时间和最迟开始时间(时间单位:d),该计划表明( )。
• A.
工作4—6为关键工作
• B.
工作2—5的总时差为4d
• C.
工作7—8的自由时差为3d
• D.
工作3—7的自由时差为2d
• E.
工作5—9的总时差为1d
参考答案:B,C,D
参考解析:
本题考核的是双代号网络计划时间参数的计算。关键线路为:①→③→④→⑤→⑥→⑦→⑩,工作4—6不是关键工作。工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作2—5的总时差=10-4-2=4 d。工作5—9的总时差=16-10-4=2 d。
工作的自由时差等于该工作完成节点的最早时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作7—8的自由时差=16-10-3=3 d。工作3—7的自由时差=10-5-3=2 d。
88
根据项目成本岗位责任考核表,施工员的职责有( )。
• A.
每月编制一次材料复核报告
• B.
编制月度工具及设备计划
• C.
编制月度用工计划
• D.
编制月材料需求计划
• E.
开具限额领料单
参考答案:B,C,D,E
参考解析:
本题考核的是项目成本岗位责任考核表。施工员的职责包括:(1)编制月度用工计划;(2)编制月材料需求计划;(3)编制月度工具及设备计划;(4)开具限额领料单。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
