B.材料质量标准
C.企业管理制度
D.施工工艺标准E.操作规程
参考答案:A,B,D,E
参考解析:
【考点】工序施工条件控制。
【解析】工序施工条件是指从事工序活动的各生产要素质量及生产环境条件。工序施工条件控制就是控制工序活动的各种投入要素质量和环境条件质量。控制的手段主要有:检查、测试、试验、跟踪监督等。控制的依据主要是:设计质量标准、材料质量标准、机械设备技术性能标准、施工工艺标准以及操作规程等。
因此,正确选项是ABDE。
76工程项目管理信息系统中,进度控制的功能包括( )。
A.绘制网络图和计划横道图
B.确定合同工期
C.进度计划执行情况的比较分析
D.编制资源需求量计划E.根据工程的进展进行工程进度预测
参考答案:A,C,D,E
参考解析:
【考点】工程项目管理信息系统的进度控制功能。
【解析】进度控制的功能:
(1)计算工程网络计划的时间参数,并确定关键工作和关键路线;
(2)绘制网络图和计划横道图;
(3)编制资源需求量计划;
(4)进度计划执行情况的比较分析;
77一般来说,沟通能力包括( )。
A.表达能力
B.争辩能力
C.倾听能力
D.说服能力E.设计能力
参考答案:A,B,C,E
参考解析:
【考点】沟通能力。
【解析】沟通能力包含着表达能力、争辩能力、倾听能力和设计能力。
因此,正确选项是ABCE。

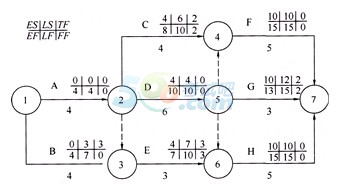

78某工程双代号网络计划如下图所示,图中箭线上方表示工作代号,箭线下方为工作的持续时间(时间单位:天),则该网络计划( )。
A.工作F为关键工作
B.关键线路的长度为15
C.工作G的自由时差为3
D.工作E的自由时差为3
E.工作D的最迟完成时间为12
参考答案:A,B,D
参考解析:
【考点】双代号网络计划的时间参数计算。
【解析】计算该双代号网络计划的时间参数,如图所示,可以看出关键线路为ADF和ADH,长度为15,工作F为关键工作,工作G的自由时差为2,工作E的自由时差为3,工作D的最迟完成时间为10。因此,正确选项是ABD。
79下列进度控制的措施中,属于管理措施的有( )。
A.优选工程项目设计、施工方案
B.落实资金供应的条件
C.选择合理的合同结构
D.选择工程承发包模式
E.利用工程网络计划的方法编制进度计划
参考答案:C,D,E
参考解析:
【考点】建设工程项目进度控制的措施。
【解析】优选工程项目设计、施工方案属于进度控制的技术措施;落实资金供应条件属于进度控制的经济措施;选择合理的合同结构、选择工程承发包模式与利用工程网络计划的方法编制进度计划属于进度控制的管理措施。
因此,正确选项是CDE。
80在项目总进度计划目标论证中,调查研究和收集资料的工作包括( )。
A.了解和收集项目决策阶段有关项目进度目标确定的情况和资料B.收集类似项目的进度资料C.了解和调查该项目的总体部署D.了解当地政府主管部门的报批流程E.了解和调查该项目实施的主客观条件等
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
