一级建造师考试《项目管理》第三章真题_第2页

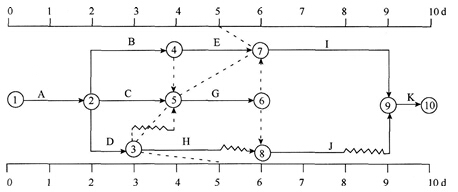

2.【2014年真题】某工程双代号时标网络计划,在第5天末进行检查得到的实际进度前锋线如下图所示,正确的有( )。
A.H工作还剩1d机动时间
B.总工期缩短1d
C.H工作影响总工期1d
D.E工作提前1d完成
E.G工作进度落后1d

【答案】DE。
【解析】第5周末检查时,H工作拖后2d,工作H的总时差为2d,没有剩余机动时问,也不影响总工期,故选项A、C错误。第5周末检查时,E工作提前1d,E工作为关键线路,故总工期提前1d。选项D正确。第5周末检查时,G工作进度落后1d,总工期拖后1d。选项E正确。由于工作E提前1d,工作G落后1d,两项工作均为关键工作,故总时差不受影响,选项C错误。
3.【2013年真题】关于建设工程项目进度控制的说法,正确的有( )。
A.进度控制的过程,就是随着项目的进展,进度计划不断调整的过程
B.施工方进度控制的目的就是尽量缩短工期
C.项目各参与方进度控制的目标和时间范畴是相同的
D.施工进度控制直接关系到工程的质量和成本
E.进度控制的目的是通过控制以实现工程的进度目标
【答案】ADE。
【解析】进度控制的过程是随着项目的进展,进度计划不断调整的过程。故选项A正确。在工程施工实践中,必须树立和坚持一个最基本的工程管理原则,即在确保工程质量的前提下,控制工程的进度。故选项B错误。项目各参与方进度控制的目标和时问范畴并不相同。故选项C错误。施工进度控制不仅关系到施工进度目标能否实现,它还直接关系到工程的质量和成本。故选项D正确。进度控制的目的是通过控制以实现工程的进度目标。故选项E正确。

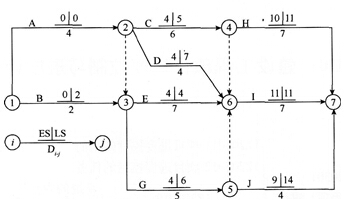

4.【2012年真题】某工程双代号网络计划如下图所示(时间单位:d),图中已标出各项工作的最早开始时问ES和最迟开始时间1S,该计划表明( )。

A.工作1—3的总时差和自由时差相等
B.工作2—6的总时差和自由时差相等
C.工作2—4和工作3—6均为关键工作
D.工作3—5的总时差和自由时差分别为2d和0d
E.工作5—7的总时差和自由时差相等
【答案】ABDE。
【解析】TF1_=min{4-2-0,6-2-0}d=2d,FF1—3=(4-2-0)d=2d,因此选项A正确;TF2—6=(11-4-4)d=3d,FF2—6=(11-4-4)d=3d,因此选项B正确;关键线路为①→②→③→⑥→⑦,关键工作为工作1—2、工作3—6、工作6—7,因此选项C错误;TF3—5=min{(14-5-4),(11-5-4)}d=2d,FF3—5=min{11-5-4,9-5-4}d=Od,因此选项D正确;TF5—7=(18-4-9)d=5d,FF5—7=(18-4-9)d=5d,因此选项E正确。

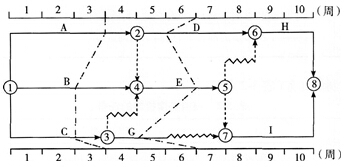

5.【2011年真题】某分部工程时标网络计划如下图所示,当计划执行到第3周末及第6周末时,检查得到的实际进度如图中的实际进度前锋线所示。该图表明( )。
A.工作A和工作D在第4周至第6周内实际进度正常
B.工作B和工作E在第4周至第6周内实际进度正常
C.第3周末检查时预计工期拖后1周
D.第6周末检查时工作G实际进度拖后1周
E.第6周末检查时预计工期拖后1周

【答案】CE。
【解析】工作A在第4周至第6周内实际进度正常;工作D在第4周至第6周内实际进度拖后1周。工作B在第4周至第6周内实际进度拖后1周;工作E在第4周至第6周内实际进度正常。第3周末检查时,关键工作8拖后1周,预计工期拖后1周。第6周末检查时工作实际进度拖后2周。第6周末检查时,关键工作D拖后1周,预计工期拖后1周。
