参考答案
一、单项选择题
1.C 2.C 3.B 4.C 5.B 6.A 7.A 8.A 9.B 10.C 11.B 12.B 13.B 14.B 15.C 16.A 17.A 18.A 19.A 20.C
二、多项选择题
21.ABC 22.ABCE 23.AE 24.ABC 25.AC 26.BE 27.ABCD 28.ACDE 29.ABCD 30. ABDE
三、案例分析题
(一)
1.(1)计算工期为47天。
(2)机械在现场的使用时间是20天,闲置时间是12天。

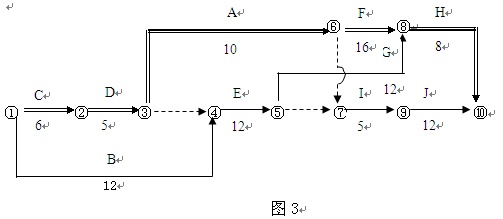

2.(1)按D→A→I顺序组织施工的网络图如下图所示。
(2)计算工期为45天。
(3)机械在现场的使用时间是20天,闲置时间是3天。
3.按A→D→I的顺序施工,工期较长(47天),机械闲置时间较多(12天);
按D→A→I顺序施工,工期较短(45天),机械闲置时间较少(3天);
所以按D→A→I顺序施工的方案较优。

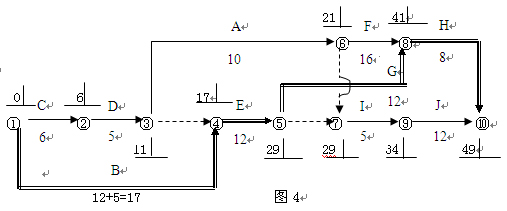

4.(1)B项工作时间延长5天后,关键路线变为如下图所示。
总工期为49天,工期延长△T=49-45=4天,所以工期延长4天合理。
(2)机械的闲置时间:
工作A的最早完成时间为第21天,工作I的最早开始时间第29天,△T=29-21=8天。
扣除原计划机械中已有的闲置时间3天,那么承包商可索赔的机械闲置时间为:
△Tp=8-3=5天。
(二)
1.估算合同总价为:5300×180=95.4万元
2.(1)工程预付款金额为:95.4×20%=19.08万元
(2)工程预付款应从第3个月起扣留,因为第1、2两个月累计工程款为:
1800×180=32.4万元>95.4× 30%=28.62万元
(3)每月应扣工程预付款为:19.08÷3=6.36万元
3.(1)第1个月工程量价款为:800×180=14.40万元
应签证的工程款为:14.40×0.95=13.68万元<15万元
第1个月不予付款。
(2)第2个月工程量价款为:1000×180=18.00万元
应签证的工程款为:18.00×0.95=17.10万元
13.68+17.1=30.78万元
应签发的付款凭证金额为30.78万元
(3)第3个月工程量价款为:1200×180=21.60万元
应签证的工程款为:21.60×0.95=20.52万元
应扣工程预付款为:6.36万元
20.52-6.36=14.16万元<15万元
第3个月不予签发付款凭证。
(4)第4个月工程量价款为:1200×180=21.60万元
应签证的工程款为:20.52万元
应扣工程预付款为:6.36万元
应签发的付款凭证金额为14.16+20.52-6.36=28.32万元
(5)第5个月累计完成工程量为5400m3,比原估算工程量超出100 m3,但未超出估算工程量的10%,所以仍按原单价结算。
第5个月工程量价款为:1200×180=21.60万元
应签证的工程款为:20.52万元
应扣工程预付款为:6.36万元
20.52-6.36=14.16万元<15万元
第5个月不予签发付款凭证。
(6)第6个月累计完成工程量为5900 m3, 比原估算工程量超出600 m3,已超出估算工程量的10%,对超出的部分应调整单价。
应按调整后的单价结算的工程量为:5900-5300×(1+10%)=70 m3
第6个月工程量价款为:70×180×0.9+(500-70)×180=8.874万元
应签证的工程款为:8.874×0.95=8.43万元
应签发的付款凭证金额为14.16+8.43=22.59万元
一二建考试报名三色笔记历年真题资料免费领取可加入环球网校抖音号粉丝群领取(扫描抖音二维码环球网校抖音号加入可免费领取我们会及时在群里通知):
扫一扫上面的二维码,添加环球网校抖音号,资料免费领取
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“hqwxxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
