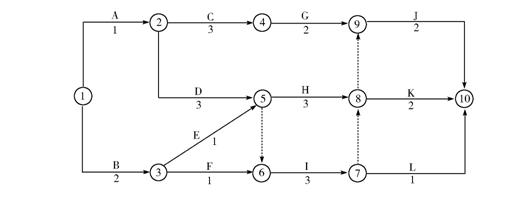

问题1.事件1中建设单位的说法是否正确?为什么?
问题2.逐项说明事件2中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。
问题3.事件3中试验检验费用应由谁承担?
问题4.已知该工程的实际工期为122天,分析施工单位应该获得工期提前奖励,还是应该支付误期损失赔偿费。金额是多少?
解:(1)建设单位的说法不正确。因为建筑安装工程费用项目组成的检验试验费中不包括构件破坏性试验费;建筑安装工程费中的临时设施费也不包括试验用房修建费用。
(2)①B工作停工3天,应批准工期延长3天,因属建设单位原因且B工作处于关键线路上;费用可以索赔。
应补偿停工损失=3天×30工日×50元/工日+3天×10台班×200元/台班=10500元
②C工作停工5天:工期索赔不予批准,停工损失不予补偿,因属施工单位原因。
③E工作停工6天:应批准工期延长1天,该停工虽属建设单位原因,但E工作有5天总时差,停工使总工期延长l天;费用可以索赔,
应补偿停工损失=6天×20工日×50元/工日+6天×5台班×200元/台班=12000元
(3)若构件质量检验合格,试验的费用由建设单位承担;若构件质量检验不合格,试验的费用由施工单位承担。
(4)根据事件2中问题③可知,停工使总工期延长l天,即实际工期为122天。
由于非施工单位原因使B工作和E工作停工,造成总工期延长4天,工期提前120+4-122=2天
施工单位应获得工期提前奖励,应得金额:
2天×3000元/天=6000元
[例2]某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期9个月,合同价840万元,各项工作均按最早时间安排且均匀速施工,经项目监理机构批准的施工进度计划如图2所示(时间单位:月),施工单位的报价单(部分)见表1.施工合同中约定:预付款按合同价的20%支付,工程款付至合同价的50%时开始扣回预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按月应付款的10%扣留,扣足为止。
图2施工进度计划(时间单位:月)
工作 | A | B | C | D | E | F |
合价(万元) | 30 | 54 | 30 | 84 | 300 | 21 |
问题:
1.开工后前3个月施工单位每月应获得的工程款为多少?
2.工程预付款为多少?预付款从何时开始扣回?开工后前3个月总监理工程师每月应签证的工程款为多少?
解:(1)开工后前3个月施工单位每月应获得的工程款为:
第1个月:30+54×1/2=57万元
第2个月:54×1/2+30×1/3+84×1/3=65万元
第3个月:30×1/3+84×1/3+300+21=359万元
(2)①预付款为:840万元×20%=168万元
②前3个月施工单位累计应获得的工程款:
57+65+359=481万元
481>840×50%=420万元因此,预付款应从第3个月开始扣回。
③开工后前3个月总监理工程师签证的工程款为:
第1个月:57-57×10%=51.3万元
第2个月:65-65×10%=58.5万元
前2个月扣留保修金(57+65)×10%=12.2万元
应扣保修金总额为840×5%=42.0万元
一二建考试报名三色笔记历年真题资料免费领取可加入环球网校抖音号粉丝群领取(扫描抖音二维码环球网校抖音号加入可免费领取我们会及时在群里通知):
扫一扫上面的二维码,添加环球网校抖音号,资料免费领取
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“hqwxxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
