[例1]某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定建筑材料由建设单位提供,由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如图1所示(单位:天)。

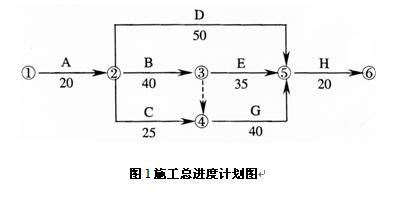

图1施工总进度计划图
施工过程中发生如下事件:
事件1:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件2:①由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停一天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件3:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。
问题1.事件1中建设单位的说法是否正确?为什么?
问题2.逐项说明事件2中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。
问题3.事件3中试验检验费用应由谁承担?
问题4.已知该工程的实际工期为122天,分析施工单位应该获得工期提前奖励,还是应该支付误期损失赔偿费。金额是多少?
解:(1)建设单位的说法不正确。因为建筑安装工程费用项目组成的检验试验费中不包括构件破坏性试验费;建筑安装工程费中的临时设施费也不包括试验用房修建费用。
(2)①B工作停工3天,应批准工期延长3天,因属建设单位原因且B工作处于关键线路上;费用可以索赔。
应补偿停工损失=3天×30工日×50元/工日+3天×10台班×200元/台班=10500元
②C工作停工5天:工期索赔不予批准,停工损失不予补偿,因属施工单位原因。
③E工作停工6天:应批准工期延长1天,该停工虽属建设单位原因,但E工作有5天总时差,停工使总工期延长l天;费用可以索赔,
应补偿停工损失=6天×20工日×50元/工日+6天×5台班×200元/台班=12000元
(3)若构件质量检验合格,试验的费用由建设单位承担;若构件质量检验不合格,试验的费用由施工单位承担。
(4)根据事件2中问题③可知,停工使总工期延长l天,即实际工期为122天。
由于非施工单位原因使B工作和E工作停工,造成总工期延长4天,工期提前120+4-122=2天
施工单位应获得工期提前奖励,应得金额:
2天×3000元/天=6000元
一二建考试报名三色笔记历年真题资料免费领取可加入环球网校抖音号粉丝群领取(扫描抖音二维码环球网校抖音号加入可免费领取我们会及时在群里通知):
扫一扫上面的二维码,添加环球网校抖音号,资料免费领取
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“hqwxxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
