2015年一级建造师《工程经济》部分真题及答案解析
2015年一级建造师《工程经济》部分真题及答案解析



一、单项选择题(共 60 题,每题 1 分。每题的备选项中,只有 1 个最符合题意)

1.某项目建筑安装工程费,设备施工器具购置费合计为 7000 万元,建设期 2 年,分期投入 4000 万元和 3000 万元。建设期内预计年平均价格总水平上浮率为 5%,建设期贷款利息为735 万元。工程建设其他费用为 400 万元。基本预备费率为 10%,流动资金为 800 万元,则该项目的静态投资为( )万元

A.8948.5

B.8140

C.8940

D.9748.5

【答案】B

【解析】建设投资可以分为静态投资部分和动态投资部分。静态投资部分由建筑安装工程费、设备及工器具购置费、工程建设其他费和基本预备费构成。基本预备费=(设备及工器具购置费+建筑安装工程费+工程建设其他费)×基本预备费率=(7000+400)×10%=740;该项目的静态投资为 7000+400+740=8140 万元

【考点来源】1Z103011 建设工程项目总投资的组成&&1Z103014 预备费的组成

2.根据《建筑工程工程量清单计价规范》(GB50500—2013),工程变更引起施工方案改变并使措施项目发生变化时,承包人提出调整措施项目费用的,应是先将()提交发包人确认。

A.拟实施的施工方案

B.索赔意向通知

C.拟申请增加的费用明细

D.工程变更的内容

【答案】A

【解析】工程变更引起施工方案改变并使措施项目发生变化时,承包人提出调整措施项目费的,应事先将拟实施的方案提交发包人确认,并应详细说明与原方案措施项目相比的变化情况。

【考点来源】1Z103083 工程变更价款的确定

3.某施工企业生产所需甲材料,年度采购总量为 200 吨,每吨单价为 1000 元,一次订货成本为 100 元,每吨材料的年平均储备成本为 400 元,则该材料的经济采购批量为()吨。

A. 6.32 B. 7.07 C. 10.00 D. 100.00

【答案】C

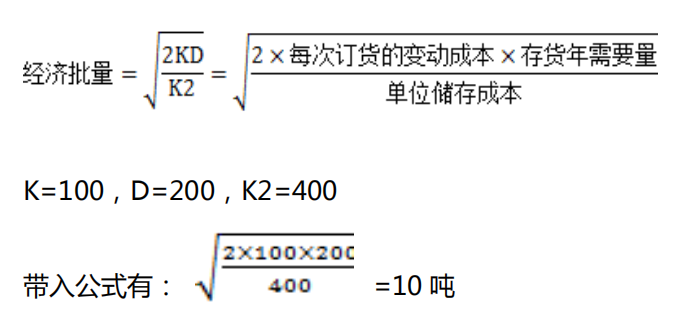

【解析】
2015年一级建造师《工程经济》真题及答案解析

4.根据《建设工程工程量清单计价规范》(GB50500-2013),施工过程中发生的计日工,应按照()计价

A.已标价工程量清单中的计日工单价

B.计日工发生时承包人提出的综合单价

C.计日工发生当月市场人工工资单价

D.计日工发生当月造价管理部门发布的人工指导价

【答案】A

【解析】计日工是指在施工过程中,承包人完成发包人提出的工程合同范围以外的零星项目或工作,按合同中约定的综合单价计价。任一计日工项目实施结束后,承包人应按照确认的计日工现场签证报告核实该类项目的工程数量,并应根据核实的工程数量和承包人已标价工程量清单中的计日工单价计算。

【考点来源】1Z103082 合同价款调整

5.可据以计算累计盈余资金,分析技术方案财务生存能力的现金流量表是()

A.财务计划现金流量表 B.投资各方现金流量表

C.资本金现金流量表 D.投资现金流量表

【答案】A

【解析】财务计划现金流量表反映技术方案计算期各年的投资、融资及经营活动的现金流和流出,用于计算累计盈余资金,分析技术方案的财务生存能力。

【考点来源】1Z101041 技术方案现金流量表

6.某新建项目建筑面积 5000m2,按概算指标和地区材料预算单价等算出一般土建工程单位造价为 1200 元(其中,人,料、机费用 1000 元,综合费率 20% )。但新建项目的设计资料与概算指标相比,其结构中有部分变更:设计资料中外墙 1 砖 X 厚,预算单位 200 元/m3,而概算指标中外墙 1 砖厚,预算单价 182 元/ m3 并且设计资料中每 100m2 建筑面积含外墙62m3,而概算指标中含 47m3. 其余条件不考虑,则调整后的一般土建工程概算单位为()元/m2.

A.1152.72

B.1203.60

C.1487.28

D.1247.28

【答案】D

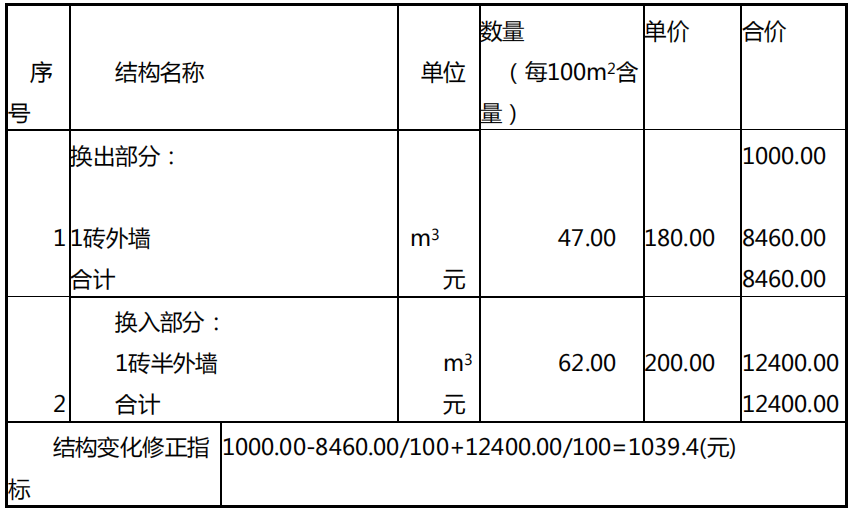

【解析】对土建工程中结构构件的变更和单价调整过程如表所示:
2015年一级建造师《工程经济》真题及答案解析

以上计算结果为人、料、机费用单价,需取费得到修正后的土建单位工程造价,即 1039.4×(1+20%)=1247.28元/m2。其余工程单位造价不考虑,因此经过调整后的概算单价为1247.28元/m2

【考点来源】1Z103043 设计概算的编制方法

7. 某项目各年净现金流量如下表,设基准收益率为 10%,则该项目的财务净现值和静态投资回收期分别为()
2015年一级建造师《工程经济》真题及答案解析

A.32.02 万元,3.2 年

B.32.02 万元,4.2 年

C.29.54 万元,4.2 年

D.29.54 万元,3.2 年

【答案】D

【解析】FNPV=-160+50(1+10)-1+50(1+10)-2+50(1+10)-3+50(1+10)-4+50

(1+10)-5

=-160+45.45+41.32+37.57+34.15+31.04

=29.54

各年净收益相等,都为 50,则 pt=160/50=3.2 年

【考点来源】1Z101025 财务净现值分析&&1Z101024 投资回收期分析

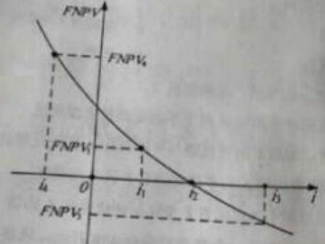

8.某常规技术方案的净现值函数曲线如图所示,则该方案的内部收益率为()
2015年一级建造师《工程经济》真题及答案解析

A.i1

B.i2

C. i3

D.i4

【答案】B

【解析】对常规技术方案,财务内部收益率其实质就是使技术方案在计算期内各年净现金流量的现值累计等于零时的折现率。

【考点来源】1Z101026 财务内部收益率分析



[1] [2]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2020年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2019年一级建造师成绩查询时间

  5·2020年一级建造师考试时间9月19、20日

  6·一级建造师考试科目


学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
