(2)填筑及压实

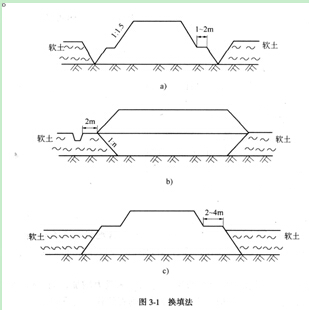

软基在开挖时要注意解决渗水或雨水两个问题,可采用边挖边填,也可全部或局部清除后进行全部或局部回填,尽可能换填渗水性材料,并注意及时抽水。
碎石土及粉煤灰等工业废渣常作为换填材料。压实时,为达到较好的压实效果,常采用振动压路机和重型静力压路机(三轮压路机12—15t)。

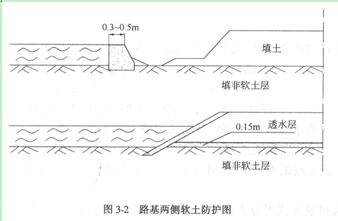

如果路基与两侧沼泽完全隔离,就可按照一般路堤填筑方式进行填筑,分层碾压时控制好含水量、碾压遍数、碾压方式及路堤边坡、护坡道的密实程度,要做好泥沼与路堤之间的边沟的排水,保证路堤不受水毁,不受冻害。
路堤与两侧沼泽不能完全隔离,在清除路基底部软土后,如渗透性良好的土源缺乏,可在路堤底面用砂石料设置透水性路堤。
路堤两侧设立全铺式(块石、片石浆砌护坡)护坡或护面墙(挡土墙式护坡)时,砌石应用当地不易风化开山片石,用M5等级砂浆砌筑,墙基应埋人非软基土中0.50~1.20m左右,砌筑护坡时应夯实坡面,挡墙墙后应填筑开山石块并夯实。护面墙应在路堤压实稳定后再开挖砌筑。
2.抛石挤淤法
这种方法施工简单、迅速、方便,适用于常年积水的洼地,排水困难,泥炭呈流动状态,厚度较薄,表层无硬壳,片石能沉达底部的泥沼或厚度为3-4m的软土;在特别软弱的地面上施工由于机械无法进入,或是表面存在大量积水无法排除时;石料丰富、运距较短的情况。

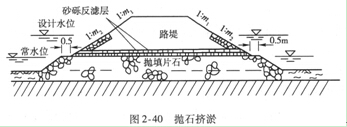

抛投顺序,应先从路堤中部开始,中部向前突进后再渐次向两侧扩展,以使淤泥向两旁挤出。当软土或泥沼底面有较大的横坡时,抛石应从高的一侧向低的一侧扩展,并在低的一侧多抛填一些。
片石露出水面后,宜用重型压路机反复碾压,然后在其上面铺反滤层,再行填土。
3.爆破排淤法
将炸药放在软土或泥沼中爆炸,利用爆炸时的张力作用,把淤泥或泥沼扬弃,然后回填强度较高的渗水性土壤,如砂砾、碎石等。爆破排淤较一般方法换填深度大、工效较高,软土、泥沼均可采用。
爆破排淤法用于当淤泥(泥炭)层较厚,稠度大,路堤较高和施工期紧迫时;路段内没有桥涵等构造物,路基承载力均衡一致,因整体沉降对道路不会产生破坏,也可考虑换填。但对桥涵构造物及两侧引道等,应考虑采用其他方法。
爆破排淤分为两种,一种方法是先在原地面上填筑低于极限高度的路堤,再在基底下爆破,适用于稠度较大的软土或泥沼。另一种方法是先爆后填,适用于稠度较小,回淤较慢的软土。
(三)重压法
1.堆载预压法
在软基上修筑路堤,通过填土堆载预压,使地基土压密、沉降、固结,从而提高地基强度,减少路堤建成后的沉降量。进行预压的荷载超过设计的道路工程荷载,称为超载预压;预压荷载等于道路工程荷载,称为等载预压。
堆载预压法对各类软弱地基均有效;但堆载预压需要一定的时间,适合工期要求不紧的项目。
2.其他重压法
(1)真空预压法:利用大气压强0.098MPa等效堆载预压法对软基进行加固。即依靠真空抽气设备,使密封的软弱地基产生真空负压力,使土颗粒间的自由水、空气沿着纵向排水通道,上升到软基上部砂垫层内,由砂垫层内过滤再排到软基密封膜以外,从而使土体固结。该法适用于含水量高、孔隙比大、强度低、渗透系数和固结系数均较小的黏土。
