(2)真空预压加堆载预压法:是堆载预压和真空预压两种方法的结合,原理与真空预压相同,但加载更大,预压时间缩短了一半。
(四)垂直排水固结法
利用砂井、袋装砂井、塑料排水板增加土层竖向排水途径,缩短排水距离、加速地基固结。
1.砂井
用振动打桩机、柴油打桩机(冲击式和振动式)以及下端装有活瓣钢桩靴的桩管将砂(含泥量不大于3%)或砂和角砾混合料(含泥量不大于5%)灌入形成砂井。在施工时考虑避免“缩颈”和减少对土的扰动。
(1)套管法:根据沉管工艺的不同,又分为静压沉管法、振动沉管法等。
(2)水冲成孔法:通过专用喷头,在水压力作用下冲孔,成孔后清孔,再向孔内灌砂形成。适用于土质较好且均匀的砂性土。
(3)螺旋钻成孔法:以动力螺旋钻钻孔,提钻后灌砂成砂柱。适用于陆上工程,砂井长度l0m以内,且土质较好,不会出现缩颈、塌孔现象的软弱地基。
2.袋装砂井

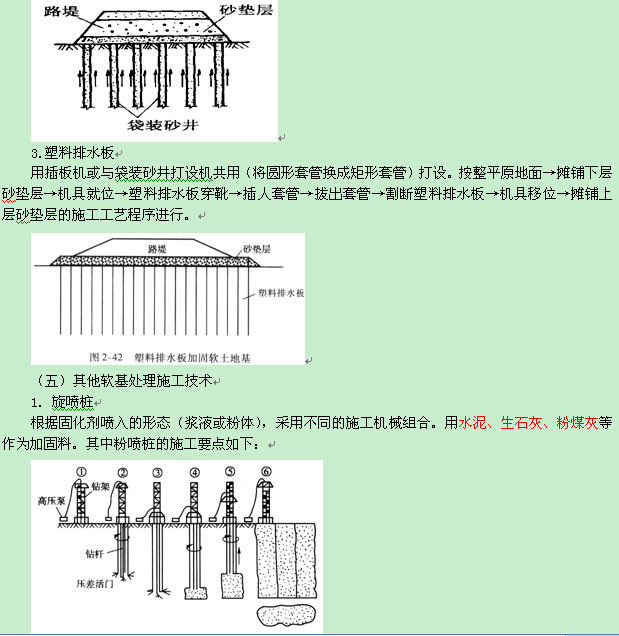

主要用导管式振动打桩机(在行进方式上普遍采用的有轨道门架式、履带臂架式、吊机导架式等),选用聚丙烯或其他适用的编织料制成的袋,采用渗水率较高的中、粗砂制成砂袋。袋装砂井按整平原地面一摊铺下层砂垫层→机具定位→打入套管→沉人砂袋→拔出套管→机具移位→埋砂袋头→摊铺上层砂垫层的施工工艺流程进行。
(1)施工准备。
(2)施工机具和材料。
施工主要机具包括:喷粉桩机及配套贮灰罐及喷粉系统、空气压缩机、75kW以上的发电机等,喷粉桩机由液压步履式底架和导向加减压机构、钻机传动系统、钻具、液压系统、喷粉系统、电气系统等部分组成。
2.粒料桩
主要用振冲器、吊机或施工专用平车和水泵,将砂、碎石、砂砾、废渣等粒料(粒径宜为20~50mm,含泥量不应大于10%加入振密。按整平地面→振冲器就位对中→成孔清孔→加料振密→关机停水→振冲器移位的施工工艺程序进行。
3.生石灰桩
主要用振冲器、吊机或施工专用步履式、门架式振动沉桩设备。配备适用的空压机,起重机械起吊能力应大于100-20okN。使用材料为生石灰(颗粒直径不超过30mm要求填充材料要密实)。按整平地面→振冲器就位对中→成孔→空气压缩机注人生石灰→边振动边拔出套管→振冲器移位→封紧生石灰桩孔的施工工艺程序进行。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
