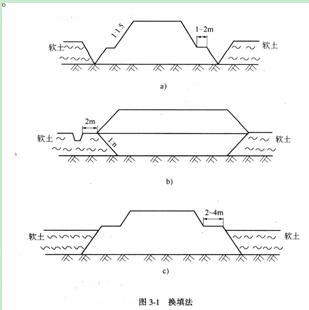

(2)填筑及压实
软基在开挖时要注意解决渗水或雨水两个问题,可采用边挖边填,也可全部或局部清除后进行全部或局部回填,尽可能换填渗水性材料,并注意及时抽水。
碎石土及粉煤灰等工业废渣常作为换填材料。压实时,为达到较好的压实效果,常采用振动压路机和重型静力压路机(三轮压路机12―15t)。
如果路基与两侧沼泽完全隔离,就可按照一般路堤填筑方式进行填筑,分层碾压时控制好含水量、碾压遍数、碾压方式及路堤边坡、护坡道的密实程度,要做好泥沼与路堤之间的边沟的排水,保证路堤不受水毁,不受冻害。

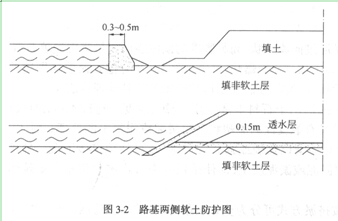

路堤与两侧沼泽不能完全隔离,在清除路基底部软土后,如渗透性良好的土源缺乏,可在路堤底面用砂石料设置透水性路堤。(环球网校一级建造师频道整理软土地区路基施工)
路堤两侧设立全铺式(块石、片石浆砌护坡)护坡或护面墙(挡土墙式护坡)时,砌石应用当地不易风化开山片石,用M5等级砂浆砌筑,墙基应埋人非软基土中0.50~1.20m左右,砌筑护坡时应夯实坡面,挡墙墙后应填筑开山石块并夯实。护面墙应在路堤压实稳定后再开挖砌筑。
2.抛石挤淤法
这种方法施工简单、迅速、方便,适用于常年积水的洼地,排水困难,泥炭呈流动状态,厚度较薄,表层无硬壳,片石能沉达底部的泥沼或厚度为3-4m的软土;在特别软弱的地面上施工由于机械无法进入,或是表面存在大量积水无法排除时;石料丰富、运距较短的情况。
抛投顺序,应先从路堤中部开始,中部向前突进后再渐次向两侧扩展,以使淤泥向两旁挤出。当软土或泥沼底面有较大的横坡时,抛石应从高的一侧向低的一侧扩展,并在低的一侧多抛填一些。

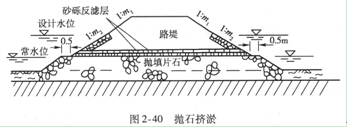

片石露出水面后,宜用重型压路机反复碾压,然后在其上面铺反滤层,再行填土。
3.爆破排淤法
将炸药放在软土或泥沼中爆炸,利用爆炸时的张力作用,把淤泥或泥沼扬弃,然后回填强度较高的渗水性土壤,如砂砾、碎石等。爆破排淤较一般方法换填深度大、工效较高,软土、泥沼均可采用。(环球网校一级建造师频道整理软土地区路基施工)
爆破排淤法用于当淤泥(泥炭)层较厚,稠度大,路堤较高和施工期紧迫时;路段内没有桥涵等构造物,路基承载力均衡一致,因整体沉降对道路不会产生破坏,也可考虑换填。但对桥涵构造物及两侧引道等,应考虑采用其他方法。
爆破排淤分为两种,一种方法是先在原地面上填筑低于极限高度的路堤,再在基底下爆破,适用于稠度较大的软土或泥沼。另一种方法是先爆后填,适用于稠度较小,回淤较慢的软土。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
