机电工程施工进度控制是保证施工项目按期完成,合理安排资源供应、节约工程成本的重要措施。本目主要知识点是:机电工程项目施工进度计划的编制要求;施工进度控制措施;施工进度计划的调整;项目费用一进度偏差分析;项目费用一进度综合控制;结合机电工程施工进度控制的特点;通过案例分析;掌握施工进度管理在机电工程项目实践中的应用。
1H420091 施工进度计划的编制要求
施工进度计划是施工组织设计的重要内容,是进度控制的直接依据,安排各类资源计划的主要依据和控制性文件。本条主要知识点是:机电工程施工进度的类型;机电工程施工进度表示方法;施工总进度计划表达形式的选择;机电工程进度计划编制的注意要点。
一、机电工程项目施工进度的类型
1.按工程项目分类㈠总进度、单位工程进度、分部分项工程施工进度计划。
2.按施工时间长短分类:年度、季度、月度、旬或周施工进度计划。
3.按机电工程专业分类:通风空调、管道、电气、设备安装工程等施工进度计划。
一、机电工程项目施工进度表示方法
机电工程项目施工进度表示方法有横道图、网络图、流水作业图表等。常用的有横道图和网络图两种。
1.横道图计划:
(1)横道图表示的施工进度计划,包括两个基本部分,左侧的工作名称及其工作的持续时间等基本数据部分和右侧的横道线部分。
(2)横道图编制方法简单,直观清晰,便于实际进度与计划进度比较,便于计算劳动力、物资和资金的需要量。
(3)横道图不能反映出工作所具有的机动时间,不能反映出影响工期的关键工作和关键线路,也就无法反映出整个过程的关键所在,因而不便于进度控制人员抓住主要矛盾,不利于施工进度的动态控制。
(4)工程项目规模大、工艺关系复杂时,横道图就很难充分暴露矛盾。由此可见,利用横道计划控制施工进度有较大的局限性。

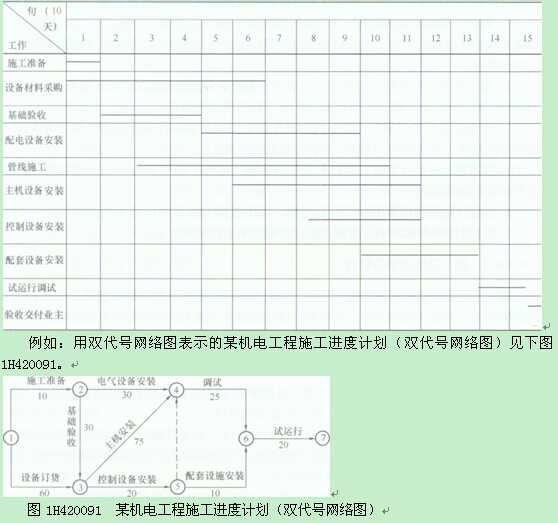

例如:用横道图表示的某机电工程施工进度计划表见表1H42009J。
2.网络图施工进度计划
(1)网络图施工进度计划(双代号)能够明确表达各项工作之间的逻辑关系,通过网络计划时间参数的计算,可以找出关键线路和关键工作,也可以明确各项丁作的机动时间;网络计划可以利用计算机进行计算、优化和调整。
(2)网络计划可以反映出工期最长的关键线路,便于突出施工进度计划的管理重点。
(3)网络计划能反映非关键线路中的时间储备,可以指导施工进度计划实施时合理调度人力、物力,使计划执行平稳均衡,有利于降低施工成本。
(4)网络计划能应用计算机软件编制和管理计划,可快捷得出各类实时数据,便于判断计划执行的偏差数值和计划调整的重点部位。
机电工程施工进度计划1H420091
三、施工总进度计划表达形式的选择
1.机电工程施工总进度计划与建筑工程施工总进度计划的工期目标是相同的,交工验收活动也是协同的,所以其表达的形式应该是一致的。
2.工业项目的机电工程施工总进度计划要按生产工艺流程的顺序进行安排,土建工程的施工总进度计划要符合机电工程施工总进度计划的安排。两者的进度计划表达形式可依据各自具体情况进行选定。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
