制药生产设备仍按合同规定的工期完成。
l:作内容 |
紧前工作 |
持续时间(天) |
施T准备 |
|
10 |
没备汀货 |
|
60 |
基础验收 |
施工准备 |
30 |
电广乞设备安装 |
施工准备 |
30 |
主机安装 |
设备订货、基础验收 |
75 |
工作内容 |
紧前工作. |
持续时间(天) |
控制设备安装 |
设备订货、基础验收 |
20 |
调试 |
电气设备安装、主机安装、控制设备安装 |
25 |
配套设施安装 |
控制设备安装 |
10 |
试运行 |
调试、配套设施安装 |
20 |
二、问题
1.绘出安装公司编制的制药厂生产设备工程施工进度计划(双代号网络图)
2.分析影响工期的关键工作是哪几个?总工期需多少天?
3.基础检验工作增加到40天会不会影响总工期?
4.主机设备及控制设备晚到10天是否影响总工期?说明理由。
5.工程按合同工期完成,安装公司应在哪几个工作进行赶工?
三、分析与参考答案

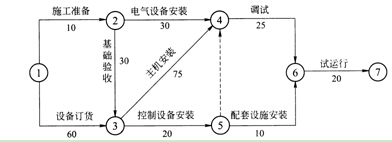

1.安装公司编制的制药厂生产设备施工进度计划(双代号网络)如下
2.影响工期的关键工作是:设备订货,主机安装,调试,试运行。总工期为180天。
3.基础验收工作增加到40天,比计划时间多了10天,不会影响总工期,因为基础验收在非关键线路上,10天的偏差小于总时差20天。
4.主机设备晚到10天,要影响总工期,因为该工作在关键线路上。控制设备晚到10天,不会影响总工期,因为该工作在非关键线路上,有时差55天。
5.安装公司使工期按合同约定完成,应在主机安装,调试和试运行丁作上赶工10天。
【案例1H420090一3】
一、背景
某大剧场由建筑公司承担其项目总承包管理,剧场有地上10层,地下3层。大剧场的机电安装工程由安装公司承包。大剧场的机电工程有给排水、建筑电气、通风空调和智能化控制系统。在地下二层和屋顶层作为大剧场的设备层。设备层中安装有变压器、发电机、配电柜、冷水机组、热泵、冷却塔等大型设备。
安装公司配合建筑公司在深基础施工时进行预埋和接地施工,主体结构施工中进行均
压环及防雷装置的施工,并配合建筑公司编制了工程的施工组织设计。由于大剧场处于闹市中心,设备和材料的进场只能在夜间进行。安装公司编制了机电工程的施工进度计划及设备吊装方案,经过论证,采用汽车吊进行设备吊装。
二、问题
1.安装公司编制大剧场机电工程的施工进度计划的应注意哪些要点?
2.大剧场设备吊装中如何确定先后程序?
3.夜间进场的材料应如何进行验收和确认?
4.设备吊装中,对汽车吊的基础应如何处理?
三、分析与参考答案
1.安装公司编制机电工程施工进度计划,应注意机电工程进度计划在实施中能持续控制和调整,使工期、资源、费用、质量等目标获得综合最佳的效果。
2.大剧场工程的设备吊装中,要突出主要设备和次要设备的先后程序,要先主机后辅机,先地下后屋顶,先大型后小型等吊装程序要求,满足质量和安全,并注意周围环境的安全。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
