2012年一级注册建造师建筑工程考前辅导资料165_第3页

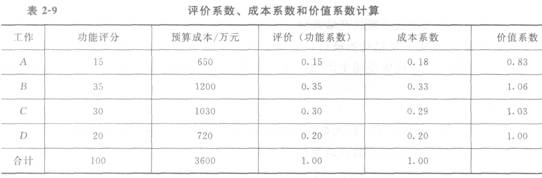

D工作的功能系数=20/100=0.20
(2)成本系数的计算。
A工作的成本系数=650/3600=0.18
B工作的成本系数=1200/3600=0.33
C工作的成本系数=1030/3600=0.29
D工作的成本系数=720/3600=0.20
(3)价值系数的计算。
A工作的价值系数=0.15/0.18=0.83
B工作的价值系数=0.35/0.33=1.O6
c工作的价值系数=0.30/0.29=1.03
D工作的价值系数=0.20/0.20=1.00
2.在A、B、C、D四项工作中,施工单位应首选A工作作为降低成本的对象。
理由:A工作的价值系数小于1。
3.C工作的费用偏差=801-855=—54(万元),说明C工作运行超出预算成本。
C工作的进度偏差=801-910=—109(万元),说明C工作实际进度落后于计划进度。
4.公司检查现场发现的问题,项目经理部应该按以下要求进行整改。
(1)塔式起重机与临时生活设施不能共用一个配电箱,应该有配电箱检查记录。
(2)塔式起重机应由取得相应资质的人员来指挥。
(3)现场单行消防通道上严禁乱堆材料,消防通道应不小于3.5m,端头应留有12m×12m的回车场。
(4)脚手架和楼板模板拆除后应摆放整齐,并进行交底记录。
5.针对本次扬尘事件,项目经理应指令劳务分包方停止从窗口向外抛垃圾,并对其劳务分包方负责人和作业人员进行教育;做好工程周围居民工作,对造成工程周围居民的损失给予补偿。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
