(二)GCI。垫施工流程
GCL垫施工主要包括GCL垫的摊铺、搭接宽度控制、搭接处两层GCL垫间撒膨润土。施工工艺流程参见图1K416012-2。
(三)质量控制要点
(1)填埋区基底检验合格,进行GCL垫铺设作业,每一工作面施工前均要对基底进行修整和检验。
(2)对铺开的GCL垫进行调整,调整搭接宽度,控制在2 5 0±50mm范围内,拉平GCL垫,确保无褶皱、无悬空现象,与基础层贴实。
(3)掀开搭接处上层的GCL垫,在搭接处均匀撒膨润土粉,将两层垫间密封,然后将掀开的GCL垫铺回。
(4)根据填埋区基底设计坡向,GCL垫的搭接,尽量采用顺坡搭接,即采用上压下的搭接方式;注意避免出现十字搭接,应尽量采用品形分布。
(5)GCL垫需当日铺设当日覆盖,遇有雨雪天气应停止施工,并将已铺设的GCL垫覆盖好。
三、聚乙烯(HDPE)膜防渗层施工技术
高密度聚乙烯(HDPE)防渗膜具有防渗性好、化学稳定性好、机械强度较高、气候适应性强、使用寿命长、敷设及焊接施工方便的特点,已被广泛用作垃圾填埋场的防渗膜。
(一)施工流程

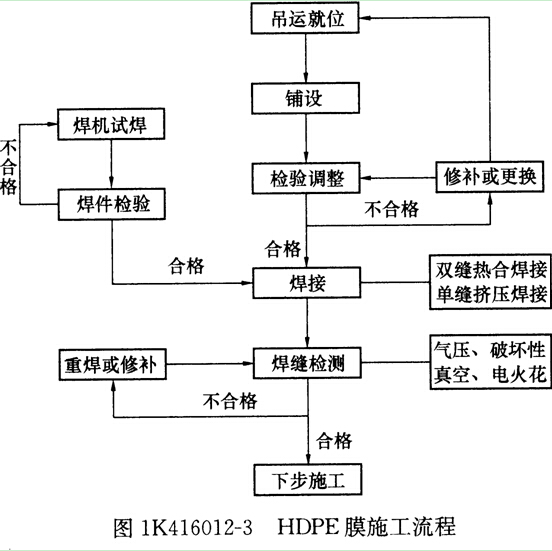

聚乙烯(HDPE)膜防渗层施工流程如图1K416012-3所示。
(二)施工控制要点
1.审查施工队伍资质
应审查施工企业的资质:营业执照、特殊工种专业许可证施工范围、质量管理水平是否符合本工程的要求;该企业从事本类工程的业绩和工作经验;履约情况是否良好(不合格者不能施工)。通过对企业的审核,保证由具备相应资质等级的企业进行施工。
2.施工人员的上岗资格
应审核操作人员的上岗证,确认其上岗资格,相关的技术管理人员(技术人员、专业试验检验人员)能否上岗到位,工人数量是否满足工期要求。通过验证使有资格的操作人员上岗,保证工期和操作质量。
3.HDPE膜的进货质量
HDPE膜的质量是工程质量的关键,应采用招标方式选择供货商,严格审核生产厂家的资质,审核产品三证(产品合格证、产品说明书、产品试验检验报告单)o特别要严格检验产品的外观质量和产品的均匀度、厚度、韧度和强度,进行产品复验和见证取样检验。确定合格后,方可进场,进场应注意产品保护。通过严格控制,确保原材料合格,保证工程质量。
4.施工机具的有效性
应对进场使用的机具进行检查,包括审查:须进行强制检验的机具是否在有效期内,机具种类是否齐全,数量是否满足工期需要。不合格的不能进场,种类和数量不齐的应在,规定时间内补齐。
5.施工方案和技术交底
应审核施工方案的合理性、可行性,检查技术交底单内容是否齐全,交底工作是否在施工前落实。通过检查,以保证施工方法科学、可行。操作班组在作业前明确操作方法、步骤、工艺及检验标准。
6.施工质量控制
在垂直高差较大的边坡铺设土工膜时,应设锚固平台,平台高差应结合实际地形确定,不宜大于10m。边坡坡度宜小于1:20铺设HDPE土工膜应焊(粘)接牢固,达到强度和防渗漏要求,局部不应产生下沉现象。
7.质量检验
土工膜的焊(粘)接处应通过试验检验。检验方法及质量标准符合合同要求及国家、地方有关技术规程的规定,并经过建设单位和监理单位确认。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
