【案例1K420061】
1.背景

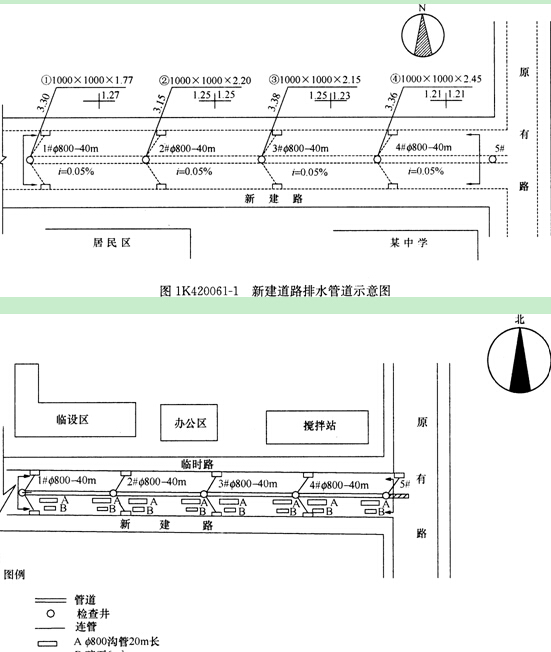

某公司中标承建开发区新建主干路含雨水管道工程,新建主干路全长1.85km,与现况外环(原有路)垂直相接,为已初具规模的开发区打通通向市区的交通(如图1K420061-1所示)。该路段现况系碎石土路,主要是运输物资汽车通行。新建雨水管采用柔性接口钢筋混凝土管,管径DN400~DN800,位于路中,沿路敷设,管顶最小埋深3m,管道基础采用碎石料换填(300mm)处理。现况路南是已建居民区,距丁字路口处为某中学,建有围墙;现况路北为待拆移的散落平房和绿地;距丁字路口有一段菜田。
2.问题
(1)设计施工现场平面布置图。
图1K420061-2 砂、石堆放点布置图
(2)选择雨水管道施工方法和作业方式。
(3)设计施工现场临时道路和主要施工材料存放方式。
3.参考答案
(1)问题1
施工项目部编制的施工组织设计提供的现场平面布置图如图1K4200612所示。临设区办公区、拌合站布置在丁字路口现况土路北绿地;主要考虑现况交通影响和对初具规模开发区的环境影响。施工现场,管道工程时适宜采用全封闭围挡,道路结构层施工可考虑半幅施工围挡。
(2)问题2
从管道设计图和现场条件来看,采用开槽埋管,且宜采用机械施工。管道为柔性接口钢筋混凝土管,基础为换填处理方式,宜采用快速施工工艺;管顶埋设深度最小为3m,按有关规定,深度在3.0m以上沟槽应采用板桩支撑;综上分析,管道工程适宜组织流水作业方式,在考虑技术性间隔时间基础上确定流水步距。
(3)问题3
确定快速施工工艺和流水作业方式后,要考虑沟槽开挖以后,有大量土方,除一部分堆置在沟槽边1.2m以外,作回填土用,其余大部分土方都要外运,外运土方考虑施工车辆通行。施工现场以考虑在管道北侧现况土路作为现场道路,供挖土机、吊车及运输车辆使用。管道南侧,沿线在现况土路上每隔20m堆放I)N800钢筋混凝土管10根(有效长度20m),道渣(砂石料)4~5m3一堆。如图IK420061-2所示。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
