5.严格按设计要求开挖和支护
基坑开挖应根据支护结构设计、降水排水要求确定开挖方案。开挖范围及开挖、支护顺序均应与支护结构设计工况相一致。挖土要严格按照施工组织设计规定进行。软土基坑必须分层均衡开挖。支护与挖土要密切配合,严禁超挖。发生异常情况时,应立即停止挖土,并应立即查清原因且采取措施,正常后方能继续挖土。基坑开挖过程中,必须采取措施防止碰撞支撑、围护桩或扰动基底原状土。
软土地区基坑开挖还受到时间效应和空间效应的作用。因此,在制定开挖方案时,要尽量缩短基坑开挖卸荷的尺寸及无支护暴露时间,减少开挖过程中的土体扰动范围,采用分层、分块的开挖方式,且使开挖空间尺寸和开挖支护时限能最大限度地限制围护结构的变形和坑周土体的位移与沉降。
6.及时分析监测数据,做到信息化施工
基坑失稳破坏一般都有前兆,具体表现为监测数据的急剧变化或突然发展。因此,进行系统监测,并对监测数据进行及时分析,发现工程隐患后及时修改施工方案,做到信息化施工,对保证基坑安全有重要意义。
一、应急预案与保证措施
(一)应急预案
(1)制定具有可操作性的基坑坍塌、淹埋事故的应急预案可以防患于未然,可以最大限度地减小事故发生的概率,防止事态的恶化,减轻事故的后果。
(2)建立应急组织体系,配备足够的袋装水泥、土袋草包、临时支护材料、堵漏材料和设备、抽水设备等抢险物资和设备,并准备一支有丰富经验的应急抢险队伍,保证在紧急状态时可以快速调动人员、物资和设备,并根据现场实际情况进行应急演练。
(3)进行信息化施工,及早发现坍塌、淹埋和管线破坏事故的征兆。如果基坑即将坍塌、淹埋时,应以人身安全为第一要务,及早撤离现场。
(二)抢险支护与堵漏
(1)围护结构渗漏是基坑施工中常见的多发事故。在富水的砂土或粉土地层中进行基坑开挖时,如果围护结构或止水帷幕存在缺陷时,渗漏就会发生。如果渗漏水主要为清水,一般及时封堵不会造成太大的环境问题;而如果渗漏造成大量水土流失则会造成围护结构背后土体沉降过大,严重的会导致围护结构背后土体失去抗力造成基坑倾覆。

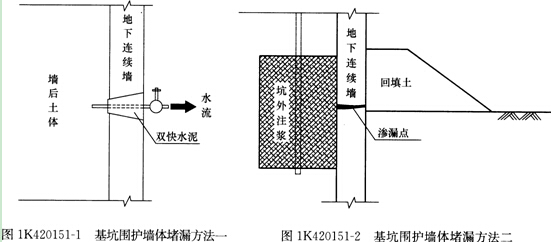

(2)有降水或排水条件的工程,宜在采用降水或排水措施后再对围护缺陷进行修补处理。围护结构缺陷造成的渗漏一般采用下面方法处理:在缺陷处插入引流管引流,然后采用双快水泥封堵缺陷处,等封堵水泥形成一定强度后再关闭导流管。如果渗漏较为严重时直接封堵困难时,则应首先在坑内回填土封堵水流,然后在坑外打孔灌注聚氨酯或水泥一水玻璃双液浆等封堵渗漏处,封堵后再继续向下开挖基坑,具体见图1K420151-1、图IK420151-2。
(3)基坑支护结构出现变形过大或较为危险的“踢脚”变形时,可以采用坡顶卸载,适当增加内支撑或锚杆,被动区堆载或注浆加固等处理措施。
(4)基坑出现整体或局部土体滑塌时,应在可能条件下降低土中水位,并进行坡顶卸载,加强未滑塌区段的监测和保护,严防事故继续扩大。
(5)基坑坍塌或失稳征兆已经非常明显时,必须果断采取回填土、砂或灌水等措施,然后再进一步采取应对措施,以防止险情发展成事故。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
