2016年一建《机电工程》预测练习试题(5)_第3页

  事件3:可以提出工期和费用补偿要求,因为设计变更是甲方的责任。

  事件4:不可以提出工期和费用补偿要求,因加快施工属承包商提出,加快施工的技术组织措施费应由乙方承担,而工期提前应按工期奖励处理。而事件I与事件H平行,事件I缩短两天后,关键路线发生了变化,H工作变成了关键路线上的工作,I工作变成了非关键路线上的工作,经计算,加快施工使得总工期缩短了3天。

  2.事件1:工期补偿1天,因为工作B在关键线路上,其作业时间拖延的1天影响了工期;但工作A不在关键线路上,其作业时间拖延的2天没有超过其总时差,不影响工期。

  事件2:工期不与补偿。

  事件3:工期补偿为0天,因工作E不是关键工作,增加工程量后作业时间增加:

  (360-300)m3/300 m3/5天=1天,不影响工期。

  事件4:工期不与补偿。

  总计工期补偿:1+0 =1(天)

  3.事件1:人工费补偿:(8+10)工日×12元/工日=216元

  机械费补偿:2台班×560元/台班+1台班×280元/台班=1400元

  事件3:按原单价结算的工程量:300 m3×(1+10%)=330 m3

  可索赔的追加工程量为:330-300=30 m3

  可索赔的追加工程价款:(330-300)×65=1950元

  按新单价结算的工程量:360 m3—330 m3=30 m3

  可索赔的追加工程价款:30 ×58=1740元

  事件4:工期奖励:3×3000=9000元

  合计补偿的追加工程价款为:216+1400+1950+1740+9000=14306元

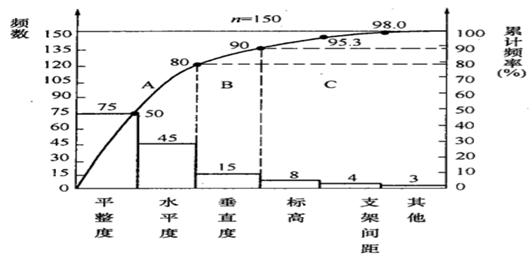

  4.根据铜排安装不合格点数的统计数据表画出排列图如下:

2011年一级建造师《机电工程》预测试题

  5. 排列图的主要作用是找出影响质量问题的主要因素,并以主要因素为质量改进和控制的重点进行质量管理。

  排列图中的每个直方形都表示一个质量问题或影响因素,影响程度与各直方形的高度成正比。排列图按ABC分类法进行分类,其中,按累计频率划分为A类(O%~80%)、B类(80%~90%)和C类(90%~100%)。A类为主要因素,B类为次要因素,C类为一般因素。

[1] [2] [3]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2016年一级建造师报名时间专题

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2015年一级建造师成绩查询时间

  5·2016年一级建造师考试时间9月24、25日

  6·一级建造师考试科目


学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
