1.【参考答案】

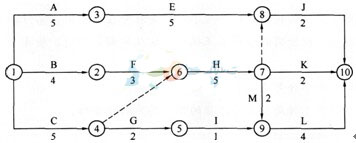

调整后的进度计划网络图如下:
调整后进度计划网络图的关键线路(工作表示):B→F→H→M→L。
总工期为:18个月。
【考点解析】
背景资料中给出了初始网络图,从图上可以看出,此网络图为双代号网络图。从初始网络图可知,工作C、工作H、工作J分别处于三条独立的线路上,相互之间没有关联。
通过事件一,我们知道工作C、工作H、工作J必须顺序依次施工,且只能采用同一台特殊设备,即工作C、工作H、工作J之间存在工艺关系,即工作C与工作H之间应有虚工作相连,工作H与S工作J之间也应有虚3-作相连。
网络图中,各节点的编号应按时间的先后顺序、工作间的先后顺序,由小到大排列,编号通常连续(也可不连续)。注意,当工作间的先后顺序发生变化 时,网络图节点间的编号顺序相应发生变化。初始网络图中,工作E的结束结点明显比工作H的结束结点要早发生,故编号在前。但调整后的网络图中,工作H完成 后,工作J才能开始,所以工作H的结束节点编号应比工作E的结束节点(工作J的开始节点)编号要小。
考试时,如果出现进度计划网络图,通常网络图都相对简单,路径不会太多。对于这样的网络图,如果只要求找出关键线路和计算总工期的话,最快捷、 最省事、也是最准确的办法就是穷举法:列举出所有的路径,分别计算各线路的时长,最长的就是关键线路了,关键线路的时长就是总工期了。
2.【参考答案】
(1)如果各项工作均按最早时间开始,起重机械的租赁时间为14个月。
(2)其中,设备闲置2个月。
【考点解析】
仔细审题,如果各项工作均按最早时间开始,则设备第1个月初即进场,开始算租赁时间。
(1)设备进场后,工作C施工5个月;
(2)工作C结束时间为5月底,工作H最早开始时间为7月,则工作C与工作H之间机械闲置2个月;
(3)工作H施工5个月;
(4)工作H的最早完成时间是l2月,工作J最早开始时间为第l3个月,则工作H与工作J之间机械无闲置时间;
(5)工作J施工2个月;
所以,该起重吊装机械在现场共租赁:5+2+5+2=14个月,其中闲置2个月。
3.【参考答案】
为了减少机械闲置时间,应将工作C开始时间往后推2个月。
理由:工作C与工作H之间机械闲置2个月;工作H与工作J之间机械不闲置,故工作C开始时间往后推2个月后,则机械可连续使用,无闲置时间。
【考点解析】
事件二中的目的是尽量压缩该特殊设备的租赁时间,而工作C、工作H、工作J的施工时间是固定不变的,于是我们只能通过合理的施工组织来压缩设备的闲置时间,以使整个租赁时间最短。
通过上一问可知,设备在工作C和工作H间可能存在闲置,如果将工作C开始时间后移2个月,则可将闲置时间消除,即设备租赁期减少为12个月。
4.【参考答案】
(1)监理要求妥当。
(2)理由:根据《混凝土结构工程施工质量验收规范》中第10.1.6条规定:当未取得同条件养护试件强度、同条件养护试件强度被判定为不合格或钢筋保护层厚度不满足要求时,应委托具有相应资质等级的检测机构按国家有关标准的规定进行结构实体检测。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
