事件二:施工总承包单位根据《危险性较大的分部分项工程安全管理办法》,会同建设单位、监理单位、勘察设计单位相关人员,聘请了外单位五位专家及本单位总工程师共计六人组成专家组,对《土方及基坑支护工程施工方案》进行论证,专家组提出了口头论证意见后离开,论证会结束。

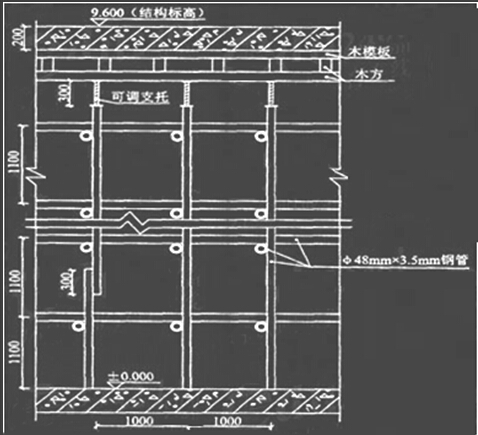

事件三:施工总承包单位根据《建筑施工模板安全技术规范》,编制了《大堂顶板模板工程施工方案》,并绘制了《模板及支架示意图》如下。监理工程师审查后要求重新绘制。
事件四:屋面进行闭水试验时,发现女儿墙根部漏水,经查,主要原因是转角处卷材开裂,施工总承包单位进行了整改。
【问题】
1、指出事件一中施工总承包单位做法的不妥之处,分别写出正确做法。
2、指出事件二中的不妥之处,并分别说明理由。
3、指出事件三中《模板及支架示意图》中不妥之处的正确做法。
4、按先后顺序说明事件四中女儿墙根部漏水质量问题的治理步骤。
(二)【答案】
问题1:
(1)不妥之处:
施工总承包单位将同一炉罐号的钢筋组批进行取样复试。
正确做法:
按同一厂家生产的同一品种、同一类型、同一生产批次的进场材料组批进行取样复试。
(2)不妥之处:
调直钢筋时,冷拉率控制为3%。
正确做法:
调直钢筋时,冷拉率不应超过1%。
问题2:
(1)不妥之处:
施工总承包单位总工程师作为专项方案论证专家组。
理由:
本项目参建各方的人员都不得以专家身份参加专家论证会。
(2)不妥之处:
专家组提出了口头论证意见后离开。
理由:专家组应当提交论证报告,对论证的内容提出明确的意见,并在论证报告上签字。
问题3:
事件3中,“模板及支架示意图”中不妥之处的正确做法:
(1)立杆底部未设置垫板、扫地杆不妥。
正确做法:
1)立柱底部支承结构必须具有支承上层荷载的能力。为合理传递荷载,立柱底部应设置木垫板,禁止使用砖及脆性材料铺垫。当支承在地基上时,应对地基土的承载力进行验算。
2)立柱底部应设置扫地杆。纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。
(2)立杆搭接不妥;
正确做法:立杆除顶层外其余各层各部必须采用对接扣件连接,立杆上对接扣件交错布置。顶层的立杆杆件搭接要超过1000mm,且采用不少于两个旋转扣件固定。同步内每隔一根立杆的两个相邻接头在高度方向错开的距离不宜小于500mm。
(3)模板转换层设置不妥;
正确做法:若采用多层支模,上下层立柱要垂直,并应在同一垂直线上。本图立杆上部应对应布置木方支撑木模板。
问题4:
女儿墙根部漏水质量问题的治理步骤:
(1)清除卷材张口脱落处的旧胶结料,烤干基层,重新钉上压条,将旧卷材贴紧钉牢,再覆盖一层新卷材,收口处用防水油膏封口。
(2)凿除开裂和剥落的压顶砂浆,重抹1:2~1:2.5 的水泥砂浆,并做好滴水线。
(3)将转角处开裂的卷材割开,旧卷材烘烤后分层剥离,清除旧胶结料,将新卷材分层压人旧卷材下,并搭接粘贴牢固。再在裂缝表面增加一层卷材,四周粘贴牢固。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
