(共5题,(一)(二)(三)题各20分,(四)(五)题各30分)
(一)背景资料

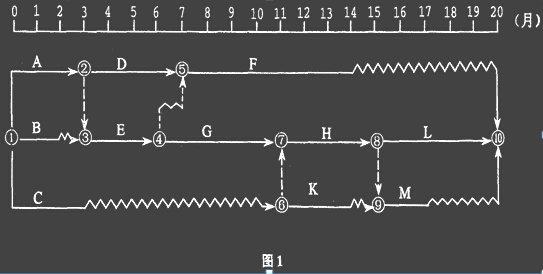

某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图1所示(时间单位:月),各项工作均匀速施工。
施工准备和过程中发生以下事件
事件1,由于建设单位负责的施工现场拆迁工作未能按时完成,总监理工程师口头指令承包单位开工日期推迟4个月,工期相应顺延4个月,鉴于工程未开工,因延期开工给承包单位造成的损失不予补偿。
事件2,推迟4个月开工后,当工作G开始之时检查实际进度,发现此前施工进度正常。此时,建设单位要求仍按原竣工日期完成工程,承包单位提出如下赶工方案,得到总监理工程师的同意。

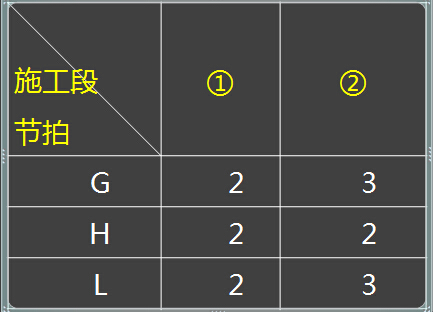

该方案将G、H、L三项工作均分成两个施工段组织流水施工,数据见施工段及流水节拍表(单位:月)
问题
1如果工作B、C、H要由一个专业施工队顺序施工,在不改变原施工进度计划总工期和工作工艺关系的前提下,如何安排该三项工作最合理?此时该专业施工队最少的工作间断时间为多少?
2指出事件1总监理工程师做法的不妥之处,并写出相应的正确做法。
3请问组织何种流水施工?计算流水参数并计算G、H、L三项工作流水施工的工期为多少? 工程总工期是多少?
4请画出流水施工横道图
答案(共20分)
1、应按工作BCH顺序安排(1分),B工作晚开工一个月(1分)。该专业队施工中最少的工作间断时间为5个月(2分)。(示意图如下,考试没有说明就可以不画出来)
2.
(1)总监用口头指令不妥(1分),应该以书面形式通知承包单位推迟开工日期(1分);
(2)给承包单位造成的损失不予补偿不妥。(1分)应顺延工期,并补偿因延期开工造成的损失(1分)。
3.
(1)组织无节奏流水施工(1分)。
(2)计算流水步距(1分)采用错位相减求得差数列:
G与H之间
2, 5
2, 4
———————
2, 3, -4
C与H间的流水步距:
K〈G,H〉=max(2,3,—4)=3(月)(2分)
H与L之间
2, 4
2, 5
————————
2, 2, -5
H与L间的流水步距:
K〈H,L〉=max(2,2,—5) =2(月)(2分)
(3) G、H、L三项工作的流水施工工期为:
T=(3+2)+(2+3)(1分)=10(月)(1分)
(4)流水使用横道图示意图如图:4+6+10=20(月) (1分)。

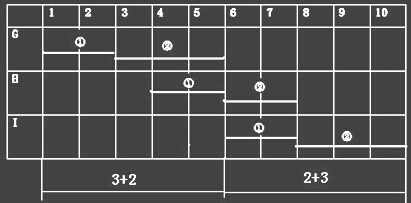

4、示意图如图:(3分)
(二)背景资料:
某公共建筑工程,建筑面积22000m3 ,地下二层,地上五层,层高3.2m,钢筋混凝土框架结构,大堂一至三层中空,大堂顶板为钢筋混凝土井字梁结构,屋面为女儿墙,屋面防水材料采用SBS卷材,某施工总承包单位承担施工任务。
合同履行过程中中,发生了下列事件:
事件一:施工总承包单位进场后,采购了110吨Ⅱ级钢筋,钢筋出厂合格证明材料齐全,施工总承包单位将同一炉罐号的钢筋组批,在监理工程师见证下,取样复试。复试合格后,施工总承包单位在现场采用冷拉方法调直钢筋,冷拉率控制为3%,监理工程师责令施工总承包单位停止钢筋加工工作。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
