背景
新建一图书馆工程,建设单位自行组织招标。招标文件规定:合格投标人为本省企业;自招标文件发出之日起15d后投标截止;投标人对招标人提出的疑问分别以书面形式回复给相应的提出疑问的投标人。建设行政主管部门评审招标文件时,认为个别条款不符合规定,经整改后进行招标。
某施工总承包单位中标,参照《建设工程施工合同(示范文本)》(GF--2013--0201)与建设单位签订总承包施工合同。总承包施工合同中约定当A分项工程、B分项工程实际工程量与清单工程量差异幅度在±5%以内的按清单价结算,超出幅度大于5%时按清单价的0.9倍结算,减少幅度大于5%时按清单价的1.1倍结算。合同中还约定C分项工程为建设单位指定专业分包项目。
施工总承包单位按自己企业的成本管理规定,首先进行该项目成本预测(其中:人工费287.4万元,材料费504.5万元,机械使用费155.3万元,施工措施费104.2万元,施工管理费46.2万元,税金30.6万元),然后将成本预测结果下达给项目经理部进行具体施工成本管理。

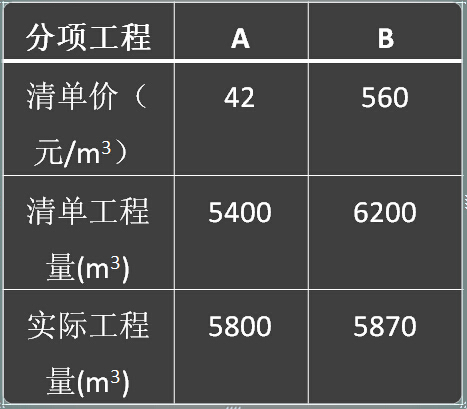

分项工程A、B施工完成后,其相关参数统计如下表所示,造价工程师对此两项进行价款计算。
在C分项工程施工过程中发生了如下事件:
事件一:由于建设单位原因,导致C分项工程停工7d,专业分包单位就停工造成的损失向总承包单位提出索赔。总承包单位认为由于建设单位原因造成的损失,专业分包单位应直接向建设单位提出索赔。
事件二:甲方指定专业分包单位现场管理混乱、安全管理薄弱,建设单位责令总承包单位加强管理并提出整改,总承包单位认为C分项工程施工安全管理属专业分包单位责任,非总承包单位责任范围。
事件三:C分项工程施工完毕并通过验收,专业分包单位向建设单位上报C分项工程施工档案,建设单位通知总承包单位接收。总承包单位认为C分项工程属甲方指定专业分包项目,其工程档案应直接上报建设单位。
【问题】
(1)指出招标文件中的不妥之处,并分别写出理由。
(2)根据成本预测资料,计算该项目的直接成本(保留一位小数)。项目经理部的具体施工成本管理任务还应包括哪些?
(3) A分项工程、B分项工程单价是否需要调整?分别列式计算A分项工程、B分项工程结算的工程价款(单位:元)。
(4) 指出C分项工程施工过程中发生的事件一、二、三中总承包单位说法的不妥之处,并分别写出理由。
【答案】
(1)招标文件中的不妥之处和理由分别如下:
不妥之一:合格投标人为本省企业;
理由:不得排斥潜在投标人。
不妥之二:自招标文件发出之日起15d后投标截止;
理由:自招标文件发出之日至投标截止时间至少20d
不妥之三:投标人对招标人提出的疑问分别以书面形式回复给相应的提出疑问的投标人;
理由:招标人应将所有投标人提出的疑问以书面形式回复给所有的投标人。
(2)
1)直接成本=人工费+材料费+施工机械使用费+施工措施费
=287.4+504.5+155.3+104.2 =1051.4万元。
2)项目经理部施工成本管理的任务还包括:
①施工成本计划;
②施工成本控制;
③施工成本核算;
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
