2015年一级建造师考试建筑工程管理与实务考前押题卷一(4)_第2页
(2)为节约成本,施工总承包单位决定直接利用原土便道作为施工现场主要道路;
(3)为满足模板加工的需要,搭设了1间50m2的木工加工间,并配置了1只灭火器;
(4)受场地限制在工地北侧布置塔式起重机1台,高压线处于塔式起重机覆盖范围以内。
主体结构施工阶段,为赶在雨季来临之前完成基槽回填土任务,施工总承包单位在露台同条件混凝土试块抗压强度达到设计强度的80%时,拆除了露台下模板支撑。主体结构施工完毕后,发现2层露台根部出现通长裂缝,经设计单位和相关检测鉴定单位认定,该裂缝严重影响到露台的结构安全,必须进行处理,该事故造成直接经济损失8万元。
【问题】
1.指出施工总承包单位施工现场平面布置(1)~(3)事项中的不妥之处,并说明正确做法。
2.在高压线处于塔式起重机覆盖范围以内的情况下,施工总承包单位应如何保证塔式起重机运行安全?

3.完成下表中a、b、c的内容(无需复制表格,在答题卡上按顺序写出答案)。
34、 【背景资料】
某办公楼工程,建筑面积82000m2,地下3层,地上20层,钢筋混凝土框架一剪力墙结构,距邻近6层住宅楼7m。地基土层为粉质黏土和粉细砂,地下水为潜水,地下水位-9.5m,自然地面-0.5121。基础为筏板基础,埋深14.5m,基础底板混凝土厚1500mm,水泥采用普通硅酸盐水泥,采取整体连续分层浇筑方式施工。基坑支护工程委托有资质的专业单位施工,降排的地下水用于现场机具、设备清洗。主体结构选择有相应资质的A劳务公司作为劳务分包,并签订了劳务分包合同。
合同履行过程中,发生了下列事件:
事件1:基坑支护工程专业施工单位提出了基坑支护降水采用“排桩+锚杆+降水井”方案,施工总承包单位要求基坑支护降水方案进行比选后确定。
事件2:底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行,在混凝土浇筑完12h内对混凝土表面进行保温保湿养护,养护持续7d。养护至72h时,测温显示混凝土内部温度70℃,混凝土表面温度35℃。
事件3:结构施工到10层时,工期严重滞后。为保证工期,A劳务公司将部分工程分包给了另一家有相应资质的B劳务公司,B劳务公司进场工人100人。因场地狭小,B劳务公司将工人安排在本工程地下室居住。工人上岗前,项目部安全员向施工作业班组进行了安全技术交底,双方签字确认。
【问题】
1.事件1中,适用于本工程的基坑支护降水方案还有哪些?
2.降排的地下水还可用于施工现场哪些方面?
3.指出事件2中底板大体积混凝土浇筑及养护的不妥之处,并说明正确做法。
4.指出事件3中的不妥之处,并分别说明理由。
35、【背景资料】
某建筑工程项目,在基础施工时,施工人员发现了有研究价值的古墓,监理机构及时采取措施并按有关程序处理了该事件。

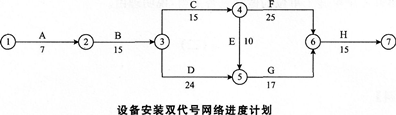

设备安装工程开始前,施工单位依据总进度计划的要求编制了如下图所示的设备安装双代号网络进度计划(时间单位:d),并得到了总监理工程师批准。
依据施工合同的约定,设备安装完成后应进行所有单机无负荷试车和整个设备系统的无负荷联动试车。本工程共有6台设备,主机由建设单位采购,配套辅机由施工单位采购,各台设备采购者和试车者结果见下表。
