1-10BBBBB ACBDA
11-20BCCDC CDCCD
21ADE 22ABD 23ACE 24ABCE 25AC
26ACD 27ABDE 28CDE 29ABDE 30ABDE
31

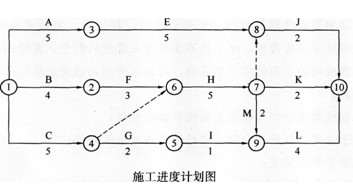

1.调整后的进度计划网络图如下所示:
调整后进度计划网络图的关键线路(工作表示):B→F→H→M→1。
总工期为:18个月。
背景资料中给出了初始网络图,从图上可以看出,此网络图为双代号网络图。从初始网络图可知,工作C、工作H、工作J分别处于3条独立的线路上,相互之间没有关联。
通过事件一,我们知道工作c、工作H、工作J必须顺序依次施工,且只能采用同一台特殊设备,即工作C、工作H、工作J之间存在工艺关系,即工作C与工作H之间应有虚工作相连,工作H与工作J之间也应有虚工作相连。
网络图中,各节点的编号应按时间的先后顺序、工作间的先后顺序,由小到大排列,编号通常连续(也可不连续)。注意,当工作间的先后顺序发生变化时,网络图节点间的编号顺序相应发生变化。初始网络图中,工作E的结束结点明显比工作H的结束结点要早发生,故编号在前。但调整后的网络图中,工作H完成后,工作J才能开始,所以工作H的结束节点编号应比工作E的结束节点(工作J的开始节点)编号要小。
考试时,如果出现进度计划网络图,通常网络图都相对简单,路径不会太多。对于这样的网络图,如果只要求找出关键线路和计算总工期的话,最快捷、最省事、也是最准确的办法就是穷举法:列举出所有的路径,分别计算各线路的时长,最长的就是关键线路了,关键线路的时长就是总工期了。
2.(1)如果各项工作均按最早时间开始,起重机械的租赁时间为14个月。
(2)其中,设备闲置2个月。
仔细审题,如果各项工作均按最早时间开始,则设备第1个月初即进场,开始算租赁时间。
(1)设备进场后,工作C施工5个月;
(2)工作C结束时间为5月底,工作H最早开始时间为7月,则工作C与工作H之间机械闲置2个月;
(3)工作H施工5个月;
(4)工作H的最早完成时间是12月,工作J最早开始时间为第13个月,则工作H与工作J之间机械无闲置时间;
(5)工作J施工2个月;
所以,该起重吊装机械在现场共租赁:5+2+5+2=14个月,其中闲置2个月。
3.为了减少机械闲置时间,应将工作C开始时间往后推2个月。
理由:工作C与工作H之间机械闲置2个月;工作H与工作J之间机械不闲置,故工作C开始时间往后推2个月后,则机械可连续使用,无闲置时间。
事件二中的目的是尽量压缩该特殊设备的租赁时间,而工作C、工作H、工作J的施工时间是固定不变的,于是我们只能通过合理的施工组织来压缩设备的闲置时间,以使整个租赁时间最短。
通过上一问可知,设备在工作C和工作H间可能存在闲置,如果将工作C开始时间后移2个月,则可将闲置时间消除,即设备租赁期减少为12个月。
4.(1)监理要求妥当。
(2)理由:根据《混凝土结构工程施工质量验收规范》中第10.1.6条规定:当未取得同条件养护试件强度、同条件养护试件强度被判定为不合格或钢筋保护层厚度不满足要求时,应委托具有相应资质等级的检测机构按国家有关标准的规定进行结构实体检测。.
(3)结构实体检测应包括如下内容:
混凝土强度检验、钢筋保护层厚度检验以及工程合同约定的项目。
(4)主要检验涉及结构安全的柱、梁等重要部位。
仔细看第4问的提问方式,共问了4个问题,故应分4步来回答。
标准养护试块强度代表的是混凝土的配合比质量,相当于对混凝土这种原材料质量的复验,是评价3-程实体强度是否合格的主要依据。同条件养护试块强度代表的是结构实体强度,也就是说在混凝土材质一定的情况,评价现场施工质量的高低。
关于实体检测的问题,《混凝土结构工程施工质量验收规范(2010年版)》GB50504--2002中第10.1.6条中有明确规定:当未取得同条件养护试件强度、同条件养护试件强度被判定为不合格或钢筋保护层厚度不满足要求时,应委托具有相应资质等级的检测机构按国家有关标准的规定进行结构实体检测。
事件三的情况正好是第10.1.6条中的第二种情况,故监理的要求是妥当的,应进行结构实体检测。
对于结构实体检测的项目,通常有混凝土强度和钢筋保护层厚度。注意,在任何时候,只要在合同中双方约定的项目,都是应该检查的项目。
32
1.必须单独编制的专项施工方案有:
(1)土方开挖方案;
(2)塔吊(安装、拆卸)方案;
(3)外用施工电梯、物料提升机(安装、拆卸)方案(也可回答“起重机械设备的安装、拆卸方案”);
(4)悬挑式脚手架(搭设、拆除)方案;
(5)自制卸料平台(搭设、拆除)方案。
根据《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)的规定,对于达到一定规模、危险性较大的工程。需要单独编制专项施工方案。具体有如下几大类:
(1)基坑支护、降水工程
开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
(2)土方开挖工程
开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
(3)模板工程及支撑体系
1)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
2)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立
无联系构件的混凝土模板支撑工程。
3)承重支撑体系:用于钢结构安装等满堂支撑体系。
(4)起重吊装及安装拆卸工程
1)采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程。
2)采用起重机械进行安装的工程。
3)起重机械设备自身的安装、拆卸。
(5)脚手架工程
1)搭设高度24m及以上的落地式钢管脚手架工程。
2)附着式整体和分片提升脚手架工程。
3)悬挑式脚手架工程。
4)吊篮脚手架工程。
5)自制卸料平台、移动操作平台工程。
6)新型及异型脚手架工程。
(6)拆除、爆破工程
1)建筑物、构筑物拆除工程。
2)采用爆破拆除的工程。
(7)其他
1)建筑幕墙安装工程。
2)钢结构、网架和索膜结构安装工程。
3)人工挖扩孔桩工程。
4)地下暗挖、顶管及水下作业工程。
5)预应力工程。
6)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
在背景资料中,提到本工程采用有塔吊、外用施工电梯、自制卸料平台、物料提升机、外脚手架(落地式、悬挑式),背景中没提到的,按没有考虑。首先可确定塔吊、自制卸料平台、物料提升机、悬挑脚手架都需要单独编制专项施工方案。
背景资料中给出实验楼建筑檐高22m,通常外架外伸安全高度为1.2~1.5m,架体总高度将达到23.2~23.5m,故本工程的落地式钢管脚手架不需要单独编制专项施工方案。另,背景资料中给出办公楼为地下一层,根据常规设计,其基坑开挖深度应超过3m,
故土方开挖也应单独编制专项施工方案。由于背景中未提降水事宜,故在答题时,可不考虑降水。
2.事件二中错误之处及正确做法分别如下:
(1)错误一:仅设置通道两侧的临边安全防护设施;
正确做法:在各楼层的通道口处应设置(常闭型)防护门。
(2)错误二:地面进料口处仅设置安全防护门;
正确做法:地面进料口处应搭设防护棚。
首先分析事件二中的安全做法,共分两句话:
(1)与各楼层连接处搭设卸料通道,与相应的楼层接通后,仅在通道两侧设置了临边安全防护设施。
(2)地面进料口处仅设置安全防护门,且在相应位置挂设了安全警示标志牌。
针对施工电梯安全方面的做法存在错误,逐条进行分析:
针对(1),相应规范中规定:在建工程各层与提升机连接处应搭设卸料通道,通道两侧应按临边防护规定设置防护栏杆及挡脚板。各层通道口处都应设置常闭型的防护门。
针对(2),相应规范中规定:地面进料口处应搭设防护棚,防护棚的尺寸应视架体的宽度和高度而定,防护棚两侧应封挂安全立网。防护门只是防护棚的两端,还应增设顶部的硬防护及两侧的防护。
3.事件三中错误之处及正确做法分别如下:
(1)错误一:电梯工程验收总承包单位未参加;
正确做法:总承包单位应(派人)参加。
(2)错误二:电梯工程有关资料移交给建设单位;
正确做法:应移交给总承包单位。
(3)错误三:单位工程质量验收时只有建设、监理、设计、总承包单位参加(或电梯安装单位未参加);
正确做法:单位工程质量验收时,(电梯)分包单位也应参加。
首先分析事件三的说法,共分4句话:
(1)办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程师组织验收,总承包单位未参加。
(2)验收后电梯安装单位将电梯工程有关资料移交给建设单位。
(3)整体工程完成时,电梯安装单位已撤场。
(4)由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。
针对(1),相应规范中规定:单位工程有分包单位施工时,分包单位对所承包的工程项目按本标准规定的程度检查评定,总承包单位应派人参加。
针对(2),相应规范中规定:分包工程完成后,应将工程有关资料交总承包单位,再由总承包单位汇总后向建设单位移交。
很明显,第(3)句本身没有问题,为第(4)句的原因说明。
针对(3)、(4),相应规范中规定:待建设单位组织单位工程质量验收时,分包单位负责人也应参加验收。
4.总承包单位做法:不合理;
建设单位做法:合理;
本工程保温工程保修期限应该是:10年。
先审题,背景资料中两处提到保温工程保修期:
(1)施工总承包合同中约定保温工程保修期限为10年;
(2)《工程质量保修书》中保温工程保修期限承诺保修5年。
施工总承包单位认为应保修5年,建设单位认为应保修10年,二者必有其一做法不合理。
施工单位的理由:按《民用建筑节能条例》的规定,只需保修5年。《民用建筑节能条例》规定的5年,为保温3-程的最低保修期限,也就是说≥5年都满足要求。
那么,施工总承包合同中双方约定的10年同样满足要求,这种情况下,按保修年限长的时间为准。
反之,如果原合同约定时间少于《民用建筑节能条例》规定的最低保修年限,则应以《民用建筑节能条例》规定的年限为准(或双方另行约定)。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
