35

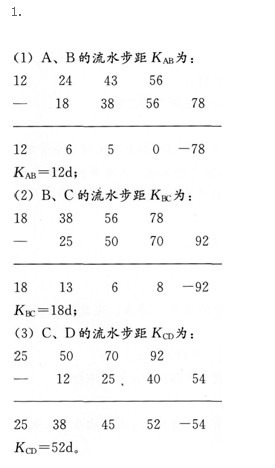

对于无节奏流水施工,确定流水步距的方法是:
(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;
(2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;
(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。
2.(1)计划工期T=∑K+tn=(12+18+52)+(12+13+15+14)=136 d。
(2)计划工期136d小于合同工期140d,满足合同工期要求。
对于无节奏流水施工,在不考虑技术间歇时间、插入时间等条件下,计划工期等于最后一项工作在各个施工段的流水节拍的和加上所有流水步距的和,即:计划工期=∑最后一项工作的流水节拍+∑流水步距=∑tn+∑K。
只要计算出来的计算(计划)工期不超过合同工期,就算满足合同工期要求。
3.事件二中专项施工方案实施中的不妥之处和理由分别如下:
不妥之处一:专项施工方案经施工项目负责人批准后开始实施;
理由:根据有关规定,专项施工方案要经施工单位的技术负责人和总监理工程师签字后方可实施。
不妥之处二:仅安排项目技术负责人进行现场监督;
理由:根据有关规定,应由专职安全生产管理人员进行现场监督。
根据《建设工程安全生产管理条例》和《危险性较大的分部分项工程安全管理办法》(建质[2009]87号),对于达到一定规模、危险性较大的工程,需要单独编制专项施工方案,经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督。
4.事件三中索赔成立情况与理由分别如下:
(1)工程清理、恢复费用18万元:索赔成立;
理由:根据合同约定,不可抗力导致工程本身的损失及清理、恢复费用由发包人承担。
(2)施工机械设备重新购置和修理费用29万元:索赔不成立;
理由:根据合同约定,不可抗力导致施工机械设备的损毁由承包人承担。
(3)人员伤亡善后费用62万元:索赔不成立;
理由:根据合同约定,不可抗力导致施工单位自己人员的伤亡损失由承包人承担。
(4)工期顺延6d:索赔成立;
理由:根据合同约定,不可抗力事件导致的工期延误可以顺延。
首先给事件定性,起因于不可抗力。其次,我们知道,不可抗力事件造成的时间及经济损失,应由双方按以下方法分别承担:(1)工程本身的损害、因工程损害导致第三方人员伤亡和财产损失以及运至施工场地用于施工的材料和待安装的设备的损害,由发包人承担;(2)发包人、承包人人员伤亡由其所在单位负责,并承担相应费用;(3)承包人机械设备损坏及停工损失,由承包人承担;(4)停工期间,承包人应工程师要求留在施工场地的必要的管理人员及保卫人员的费用由发包人承担;(5)工程所需清理、修复费用,由发包人承担;(6)延误的工期相应顺延。总之,工程本身的损失及后续费用、第三方人员伤亡及财产损失由发包人承担,双方的财产损失及人员伤亡由双方分别负责,工期顺延。
判定承包人索赔成立的条件为:(1)与合同相对照,事件已造成了承包人施工成本的额外支出,或总工期延误;(2)造成费用增加或工期延误的原因,按合同约定不属于承包人应承担的责任,包括行为责任或风险责任;(3)承包人按合同规定的程序提交了索赔意向通知和索赔报告。此3个条件没有先后主次之分,应当同时具备。
在本题中,不可抗力发生后,“工程本身的损失及清理、恢复费用”由发包人承担,是其合同义务(责任);延误的工期可以顺延,因此这两项索赔成立。“施工机械设备的损毁”与“施工单位自己人员的伤亡损失”由承包人承担,是其合同义务(责任),是承包人自己应承担的风险,因此向业主(建设单位,发包人)提出的索赔不能成立。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:环球网校 一级建造师 | 主讲老师 | 基础阶段 | 强化阶段 | 模考试题 | 应试技巧班 VIP独享 | |||||||||
教材精讲 (40讲) | 经典习题 | 重点冲刺 (16讲) | 考点解析 (10讲) | |||||||||||
建设工程经济 | 张湧 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ![]() | |||||||||
建设工程项目管理 | 张君 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
工程法规及相关知识 | 王丽雪 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
建筑工程管理与实务 | 王树京 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
机电工程管理与实务 | 苏婷 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
公路工程管理与实务 | 高玲玲 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
市政公用工程管理 | 李莹 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
铁路工程管理与实务 | 孙文波 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
水利水电工程管理 | 盛松涛 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
通信广电工程管理 | 杨鹏 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ![]() | |||||||||
【课程学费】精讲班原价700元/科,现5折促销350元/科.备考指导班300元/科,现免费赠送 【零基础私教套餐】零基础系列课程+直播密训+内部资料,思维导图(包邮到家)考试不过免费重学1年=5980元/全科(含4科)+送2023年全科教材>>立即购买 【全程班套餐】含三门公共课+一门专业课备考指导班+考点精讲班+智能题库+1V1直播基础班+考前应试技巧+真题解析班+应试技巧班+直播大班课=2600元/全科>>立即购买 【一级建造师云私塾套餐】教材精讲+重点冲刺+真题解析+经典习题+多媒体题库+1V1直播教室+应试技巧+实务突破+现场实操+内部资料+月考卷+直播答疑+个性化教学系统+考试不过免费重学2年+思维导图+名师讲义及同步强化训练+历年真题及模拟卷+案例强化一本通+2023全科官方教材(包邮到家)全科套餐8800元>>立即购买 |
相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
