问题1中采用了等节奏流水施工、异节奏流水施工,此外还剩下的就是无节奏流水施工这种形式了。
至于无节奏流水施工的特点,无非就是如下四条:
(1)各施工过程在各施工段的流水节拍不全相等;
(2)相信施工过程的流水步距不尽相等;
(3)专业工作队数等于施工过程数;
(4)各专业工作队能够在施工段上连续作业,但有的施工段间可能有间隔时间。
考试出题往往都有比较极端的情形,比如这一知识点,通常要么考无节奏流水施工、要么就是考等节奏流水施工。当然了,成倍节拍流水施工虽然归类到异节奏流水施工里,但其特点和组织方式更像是一种另类的等节奏流水施工。
3.【参考答案】
最大限度搭接时间为剩余3个施工段施工时间:2+2+2=6周。
分析:地下部分最后的施工过程为回填土,回填土施工过程在4个流水段上的流水节拍为:2、2、2、2周,其中第一个施工段在第2周末结束后,即开始进入地上部分施工。
【考点解析】
所谓搭接时间,其实就是实施现场俗称的“打时间差”的概念。针对本案例,如地下部分施工完毕后再开始地上部分施工,其总计施工时间为基准值。如果在地下部分施工过程中某时点提前开始地上部分施工,相当于提前插入地上部分施工,这样就节省了总的施工时间。相对于基准值来说节省的时间就是搭接时间,也就是在地下部分施工完毕时间前提前插入的这一段时间就是最大限度的搭接时间。
由此,本案例中最大限度的搭接时间,应该是第一个施工段地下部分最后一个施工过程完成后,迅速开始此施工段地上部分后续施工。此时其他施工段地下部分仍继续施工,从插入时点至地下部分其他施工段各施工过程全部施工完毕为止的这一段时间即为地下部分、地上部分最大限度的搭接时间。
4.【参考答案】

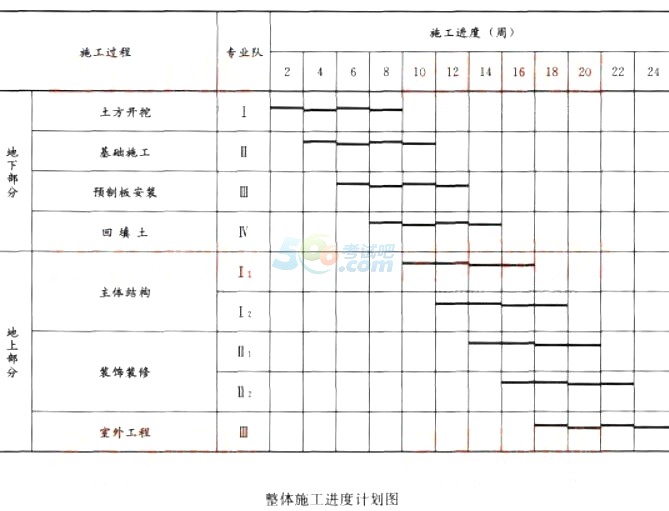

(1)工程整体施工进度计划如下图所示:

(2)当按第3问的流水施工组织方式,即第一幢地下工程完成后即插入进行地上工程施工,则总工期应按如下式计算:
T总=T地下+T地上-搭接时间=14+16-6=24周
【考点解析】
这是一道典型的进度管理题,有一定的难度。主要考核对流水施工进度计划的绘制方和流水施工总工期的计算。
在本案例中,地下部分为等节奏流水施工,故专业队数等于施工过程数;地上部分为成倍节奏流水施工,故专业队数大于施工过程数。故工程整体流水施工进度计划图必须按施工队来绘制,而不能按施工过程来绘制。
如果能正确绘制施工进度计划,那总工期的计算就简单了,直接在图上数都能数出来。
当然,按公式计划,那就是:T总=T地下+T地上-搭接时间。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:环球网校 一级建造师 | 主讲老师 | 基础阶段 | 强化阶段 | 模考试题 | 应试技巧班 VIP独享 | |||||||||
教材精讲 (40讲) | 经典习题 | 重点冲刺 (16讲) | 考点解析 (10讲) | |||||||||||
建设工程经济 | 张湧 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ![]() | |||||||||
建设工程项目管理 | 张君 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
工程法规及相关知识 | 王丽雪 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
建筑工程管理与实务 | 王树京 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
机电工程管理与实务 | 苏婷 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
公路工程管理与实务 | 高玲玲 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
市政公用工程管理 | 李莹 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
铁路工程管理与实务 | 孙文波 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
水利水电工程管理 | 盛松涛 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
通信广电工程管理 | 杨鹏 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ![]() | |||||||||
【课程学费】精讲班原价700元/科,现5折促销350元/科.备考指导班300元/科,现免费赠送 【零基础私教套餐】零基础系列课程+直播密训+内部资料,思维导图(包邮到家)考试不过免费重学1年=5980元/全科(含4科)+送2023年全科教材>>立即购买 【全程班套餐】含三门公共课+一门专业课备考指导班+考点精讲班+智能题库+1V1直播基础班+考前应试技巧+真题解析班+应试技巧班+直播大班课=2600元/全科>>立即购买 【一级建造师云私塾套餐】教材精讲+重点冲刺+真题解析+经典习题+多媒体题库+1V1直播教室+应试技巧+实务突破+现场实操+内部资料+月考卷+直播答疑+个性化教学系统+考试不过免费重学2年+思维导图+名师讲义及同步强化训练+历年真题及模拟卷+案例强化一本通+2023全科官方教材(包邮到家)全科套餐8800元>>立即购买 |
相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
